墙面抛光砖砖镶贴施工工艺

墙面抛光砖砖镶贴施工工艺_第1页
1/5
墙面抛光砖砖镶贴施工工艺_第2页
2/5
墙面抛光砖砖镶贴施工工艺_第3页
3/5

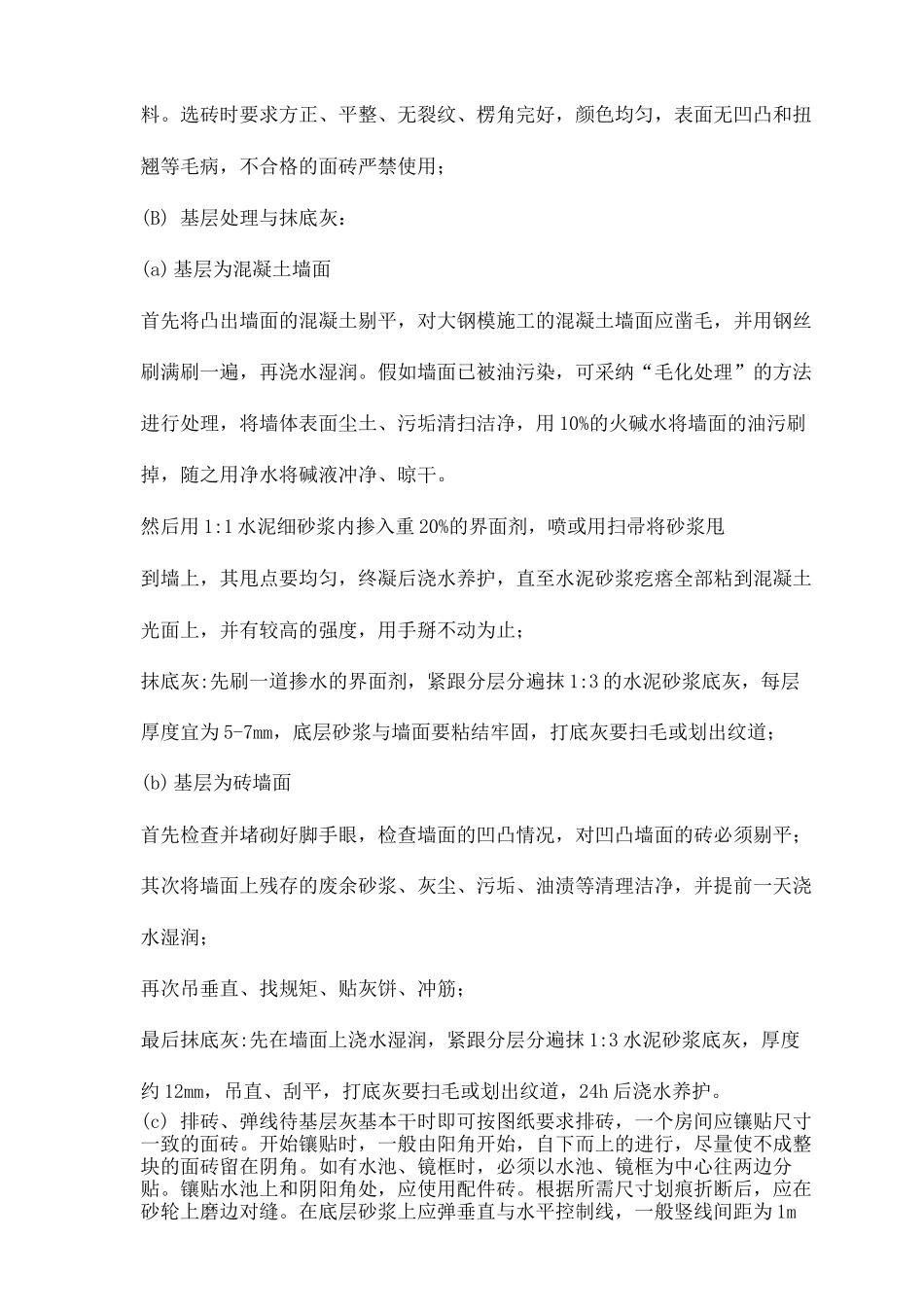

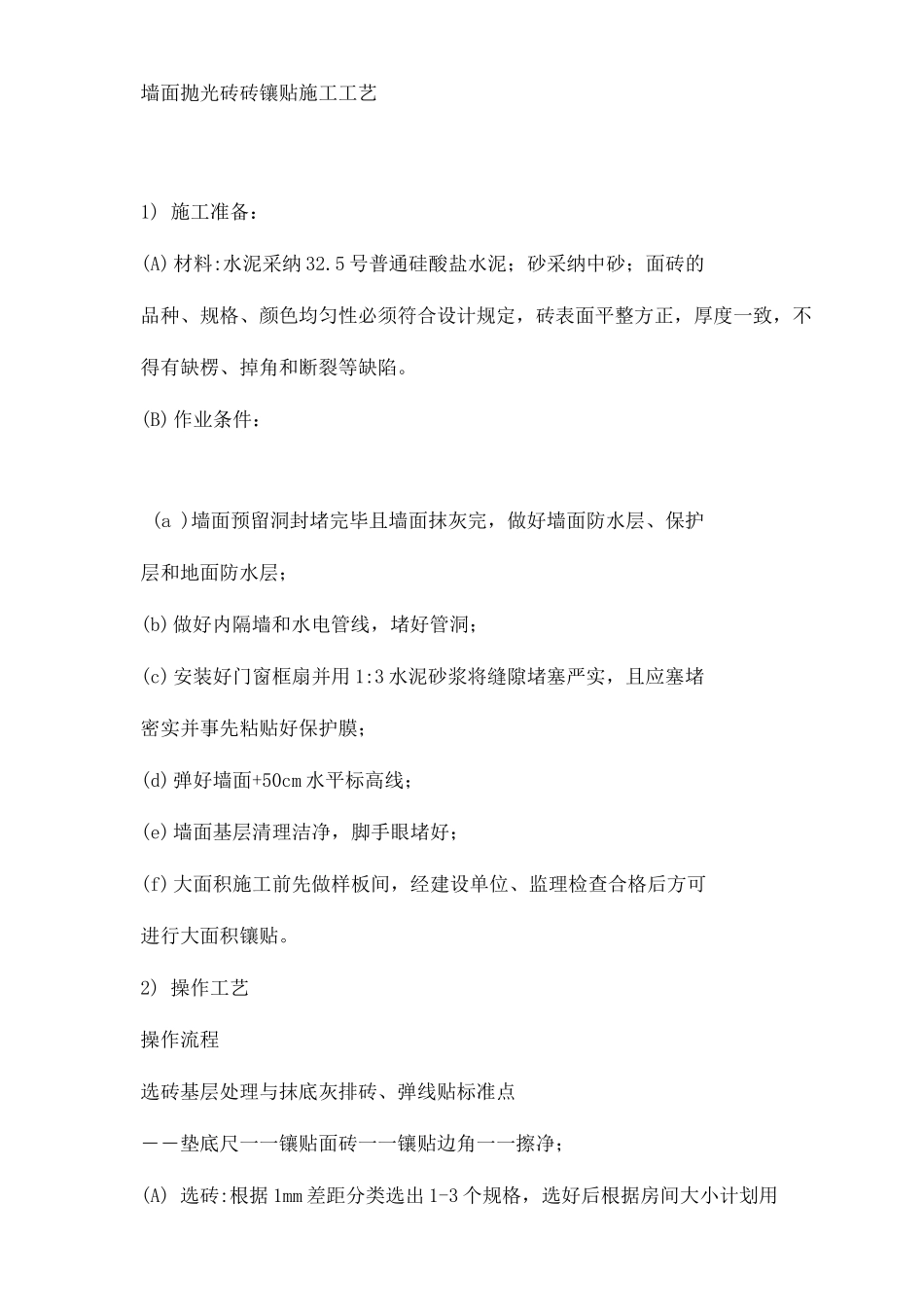

墙面抛光砖砖镶贴施工工艺1) 施工准备:(A) 材料:水泥采纳 32.5 号普通硅酸盐水泥;砂采纳中砂;面砖的品种、规格、颜色均匀性必须符合设计规定,砖表面平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。(B) 作业条件:(a )墙面预留洞封堵完毕且墙面抹灰完,做好墙面防水层、保护层和地面防水层;(b)做好内隔墙和水电管线,堵好管洞;(c) 安装好门窗框扇并用 1:3 水泥砂浆将缝隙堵塞严实,且应塞堵密实并事先粘贴好保护膜;(d) 弹好墙面+50cm 水平标高线;(e) 墙面基层清理洁净,脚手眼堵好;(f) 大面积施工前先做样板间,经建设单位、监理检查合格后方可进行大面积镶贴。2) 操作工艺操作流程选砖基层处理与抹底灰排砖、弹线贴标准点――垫底尺一一镶贴面砖一一镶贴边角一一擦净;(A) 选砖:根据 1mm 差距分类选出 1-3 个规格,选好后根据房间大小计划用料。选砖时要求方正、平整、无裂纹、楞角完好,颜色均匀,表面无凹凸和扭翘等毛病,不合格的面砖严禁使用;(B) 基层处理与抹底灰:(a) 基层为混凝土墙面首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。假如墙面已被油污染,可采纳“毛化处理”的方法进行处理,将墙体表面尘土、污垢清扫洁净,用 10%的火碱水将墙面的油污刷掉,随之用净水将碱液冲净、晾干。然后用 1:1 水泥细砂浆内掺入重 20%的界面剂,喷或用扫帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度,用手掰不动为止;抹底灰:先刷一道掺水的界面剂,紧跟分层分遍抹 1:3 的水泥砂浆底灰,每层厚度宜为 5-7mm,底层砂浆与墙面要粘结牢固,打底灰要扫毛或划出纹道;(b) 基层为砖墙面首先检查并堵砌好脚手眼,检查墙面的凹凸情况,对凹凸墙面的砖必须剔平;其次将墙面上残存的废余砂浆、灰尘、污垢、油渍等清理洁净,并提前一天浇水湿润;再次吊垂直、找规矩、贴灰饼、冲筋;最后抹底灰:先在墙面上浇水湿润,紧跟分层分遍抹 1:3 水泥砂浆底灰,厚度约 12mm,吊直、刮平,打底灰要扫毛或划出纹道,24h 后浇水养护。(c) 排砖、弹线待基层灰基本干时即可按图纸要求排砖,一个房间应镶贴尺寸一致的面砖。开始镶贴时,一般由阳角开始,自下而上的进行,尽量使不成整块的面砖留在阴角。如有水池、镜框时,必须以水池、镜框为中心往两边分贴。镶贴水池上和阴阳角处,应使用配件砖。根据所需尺寸划...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙面抛光砖砖镶贴施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
