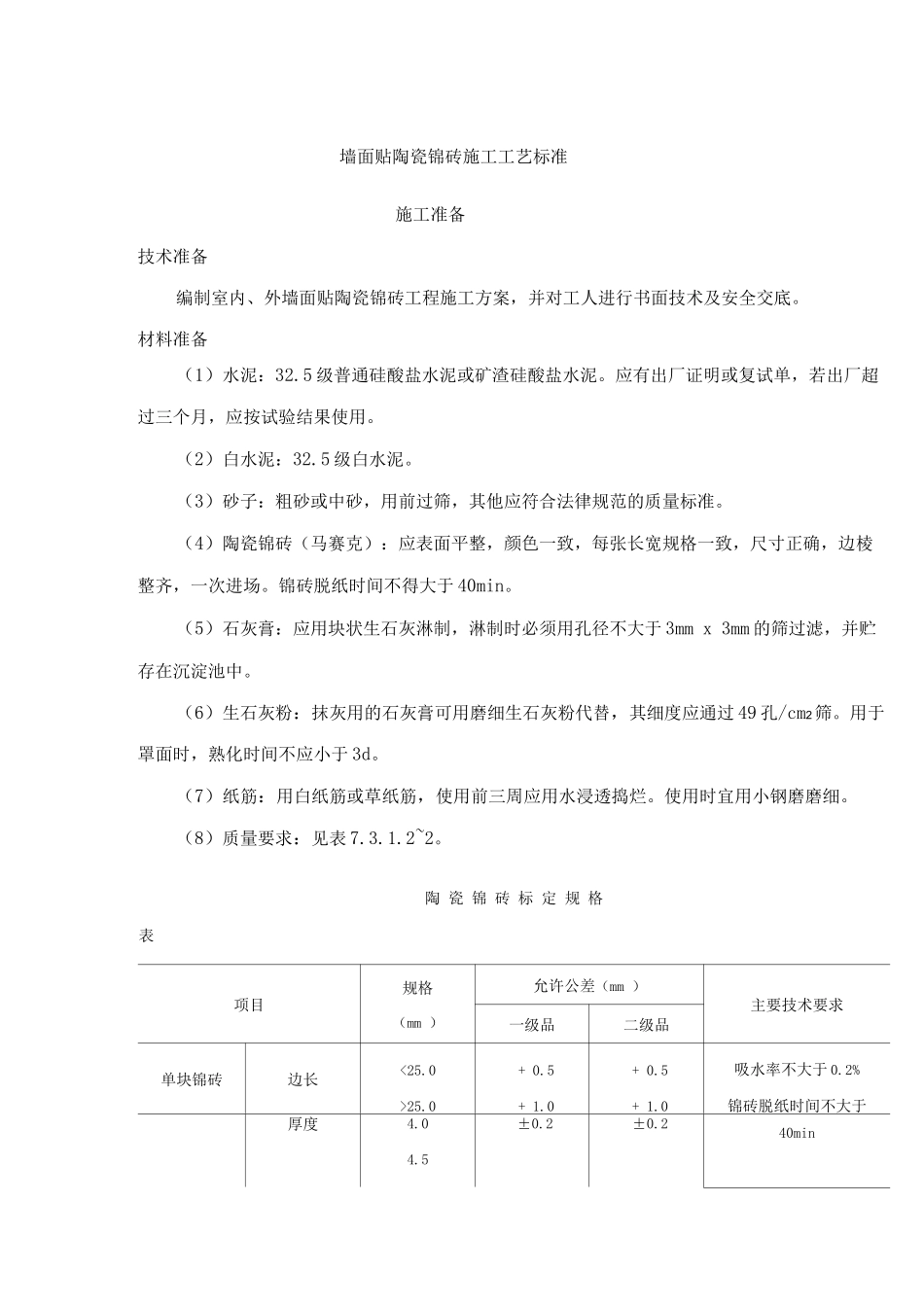

墙面贴陶瓷锦砖施工工艺标准施工准备技术准备编制室内、外墙面贴陶瓷锦砖工程施工方案,并对工人进行书面技术及安全交底。材料准备(1)水泥:32.5 级普通硅酸盐水泥或矿渣硅酸盐水泥。应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。(2)白水泥:32.5 级白水泥。(3)砂子:粗砂或中砂,用前过筛,其他应符合法律规范的质量标准。(4)陶瓷锦砖(马赛克):应表面平整,颜色一致,每张长宽规格一致,尺寸正确,边棱整齐,一次进场。锦砖脱纸时间不得大于 40min。(5)石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于 3mm x 3mm 的筛过滤,并贮存在沉淀池中。(6)生石灰粉:抹灰用的石灰膏可用磨细生石灰粉代替,其细度应通过 49 孔/cm2筛。用于罩面时,熟化时间不应小于 3d。(7)纸筋:用白纸筋或草纸筋,使用前三周应用水浸透捣烂。使用时宜用小钢磨磨细。(8)质量要求:见表 7.3.1.2~2。陶 瓷 锦 砖 标 定 规 格表 项目规格(mm )允许公差(mm )主要技术要求一级品二级品单块锦砖边长<25.0>25.0+ 0.5+ 1.0+ 0.5+ 1.0吸水率不大于 0.2%锦砖脱纸时间不大于厚度4.04.5±0.2±0.240min每联锦砖线路2.0±0.5±0.1联长305.5+2.5-0.5+3.5-1.0陶瓷锦砖的技术性能表 主要机具(表每 班组主要机具配备一览表表 7.3.1.3定额功序号机械、设备名称规格型号率或容数量性能工种备注量1砂浆搅拌机7.5kW1良好木工按 8~10 人/班组计算2手提石材切割机4101.2kW4良好木工按 8~10 人/班组计算3木抹子8良好木工按 8~10 人/班组计算4灰槽8良好木工按 8~10 人/班组计算5小型台式砂轮0.55kW2良好木工按 8~10 人/班组计算6手推车2良好木工按 8~10 人/班组计算7铝合金靠尺2m4良好木工按 8~10 人/班组计算8水平尺64良好木工按 8~10 人/班组计算9铅丝① 0.4~0.81m良好木工按 8~10 人/班组计算10粉线包1良好木工按 8~10 人/班组计算11墨斗1良好木工按 8~10 人/班组计算12小白线2m良好木工按 8~10 人/班组计算13开刀8良好木工按 8~10 人/班组计算14卷尺5m4良好木工按 8~10 人/班组计算项目单位指标项目单位指标密度kg/cm32.3~2.4抗压强度kg/MPa15.0~25.0密度%>95抗压强度%>84吸水率%<0.2使用温度°C-20~1吸水率%使用温度6~7<0.515方尺34良好木工按 8~10 人/班组计算16线锤0.54良好木工按 8~10 人/班组计算17托线板2 mm2良好木工按 8~10 人/班组计算磅秤、铁板、孔径 5mm 筛子、手...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙面贴陶瓷锦砖施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
