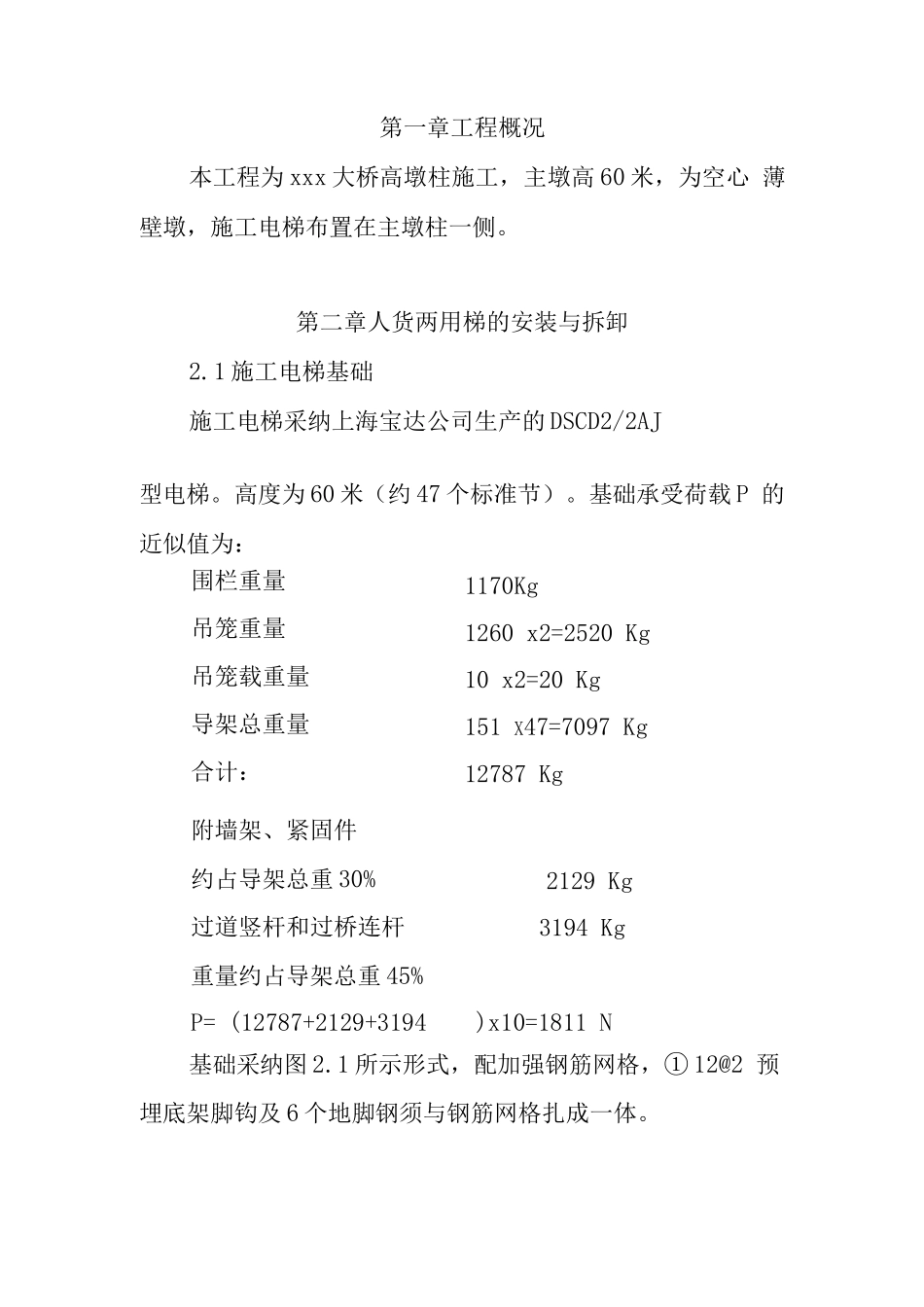

第一章工程概况本工程为 xxx 大桥高墩柱施工,主墩高 60 米,为空心 薄壁墩,施工电梯布置在主墩柱一侧
第二章人货两用梯的安装与拆卸2
1 施工电梯基础施工电梯采纳上海宝达公司生产的 DSCD2/2AJ型电梯
高度为 60 米(约 47 个标准节)
基础承受荷载 P 的近似值为:围栏重量吊笼重量吊笼载重量导架总重量合计:1170Kg1260 x2=2520 Kg10 x2=20 Kg151 X47=7097 Kg12787 Kg附墙架、紧固件约占导架总重 30%过道竖杆和过桥连杆重量约占导架总重 45%2129 Kg3194 KgP= (12787+2129+3194)x10=1811 N基础采纳图 2
1 所示形式,配加强钢筋网格,① 12@2 预埋底架脚钩及 6 个地脚钢须与钢筋网格扎成一体
2 施工电梯安装与拆卸施工电梯采纳如图 2
2 所示附墙架,«戏=40 , LMIN =20

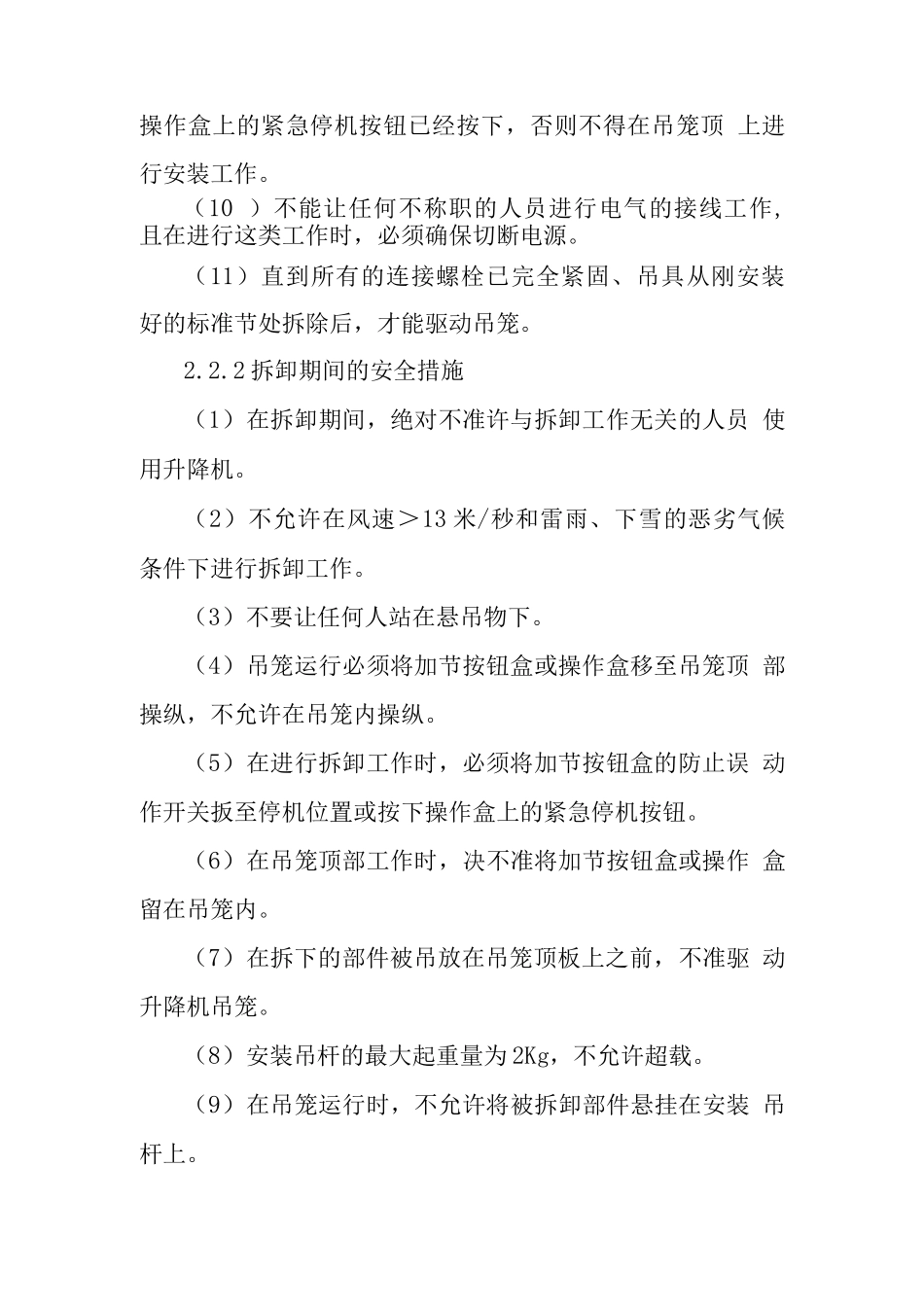

(详细装拆方案附后)2
1 安装期间的安全措施(1)在安装期间,绝对不准许与安装工作无关的人员 使用升降机
(2)驱动吊笼运行必须将加节按钮盒或操作盒移至 吊笼顶部操纵,不允许在吊笼内操纵
(3)不允许在风速>13 米/秒和雷雨、下雪的恶劣气 候条件下进行安装工作
(4)利用设置在吊笼顶部的安装吊杆进行安装工作 时,吊杆的最大起重量为 2Kg,不允许超载
吊笼载荷也 不允许超过额定安装载重
(5)任何人不准站在悬吊物下
(6)安装吊杆上有悬挂物时,不得开动吊笼
(7)吊笼运行时,人员的头部、手及装运的物件绝对 不准伸出吊笼护栏
(8)除非总电源已完全切断,否则不能让任何人在地 面围栏内、围栏顶上或靠伏在围栏上以及在升降机通道内、 导架立柱内和附墙架等不安全区域内活动
(9)除非加节按钮盒的防止误动作开关扳到停机位 置或操作盒上的紧急停机按钮已经按下,否则不得在吊笼顶 上进行安装
