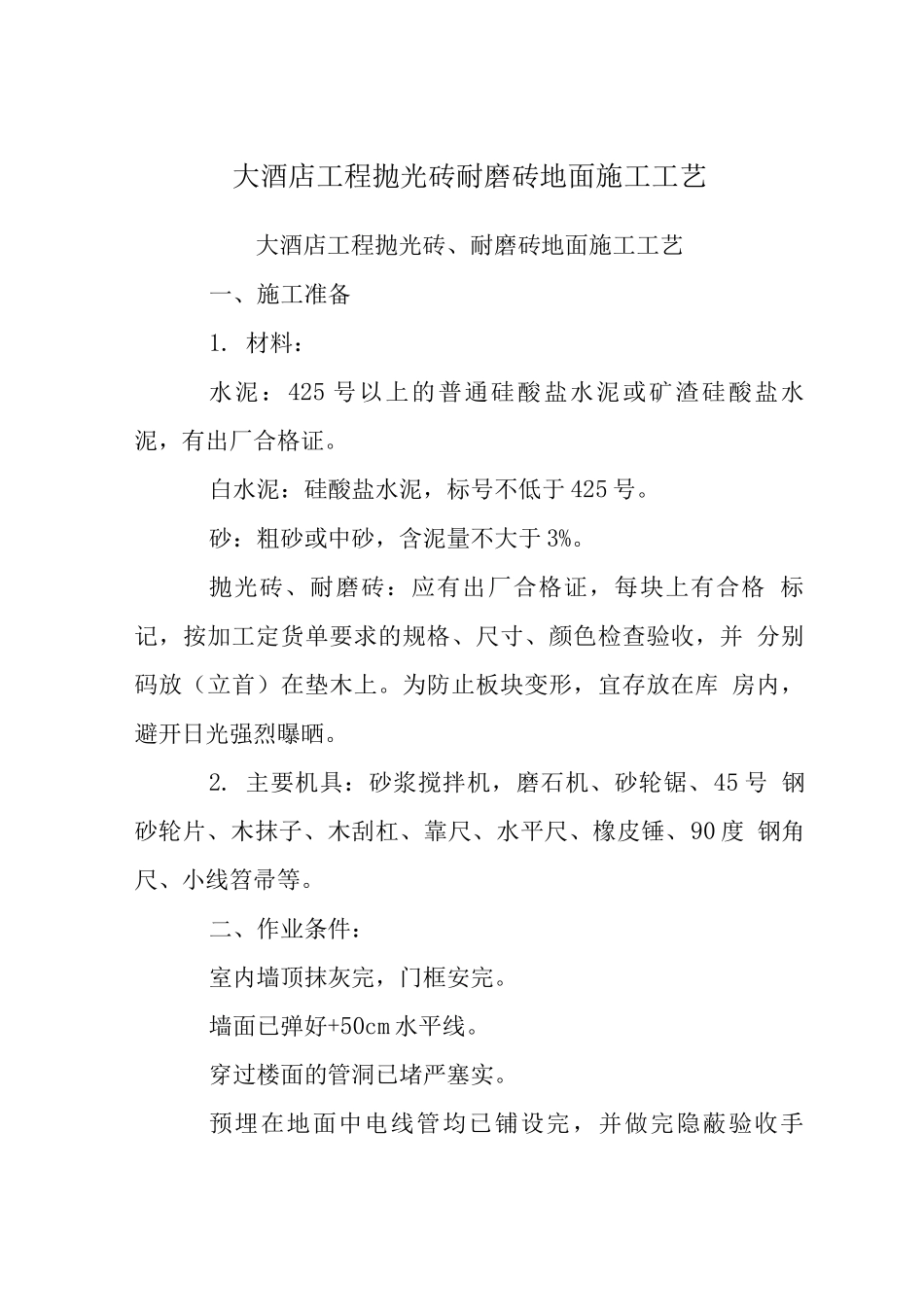

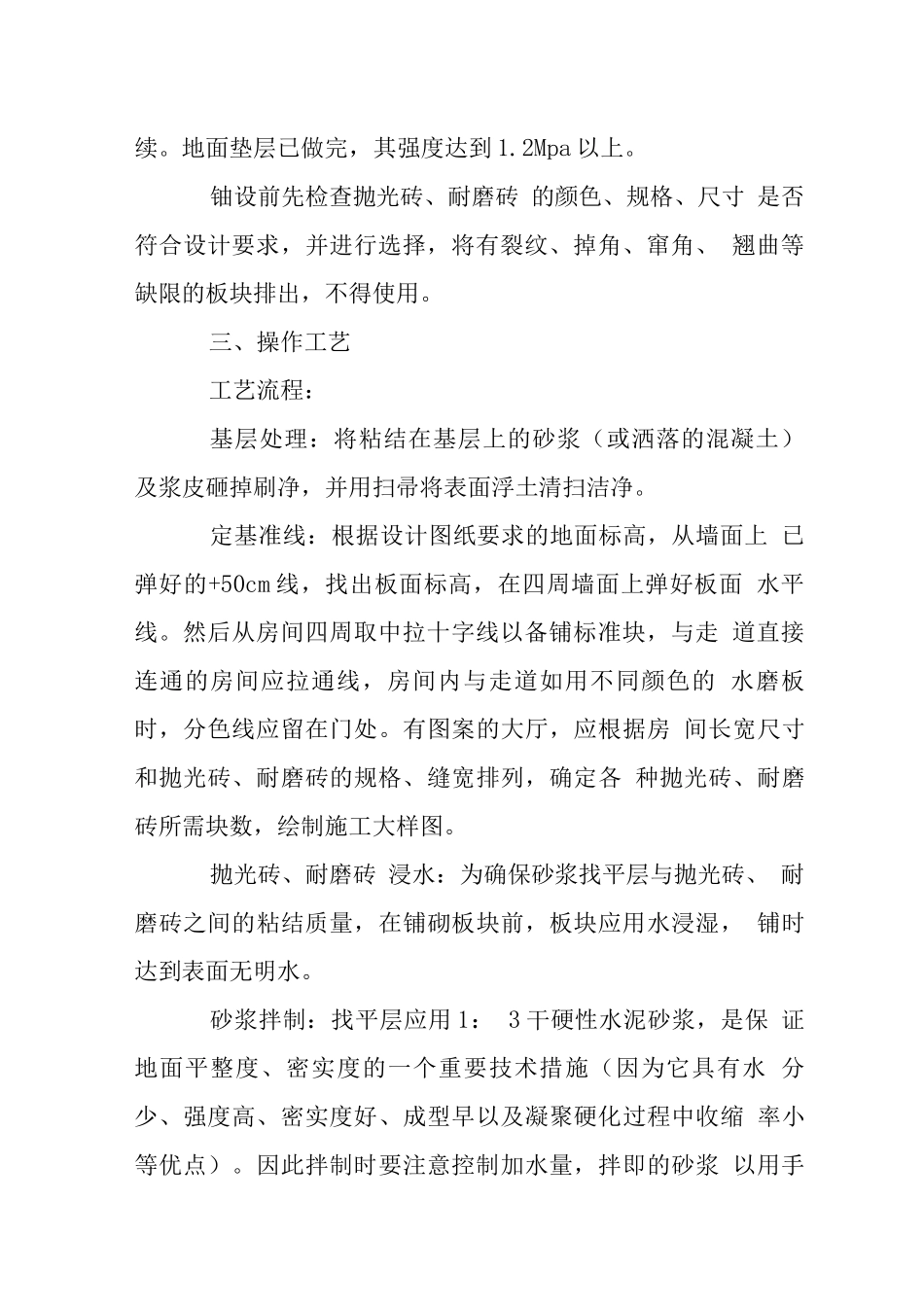

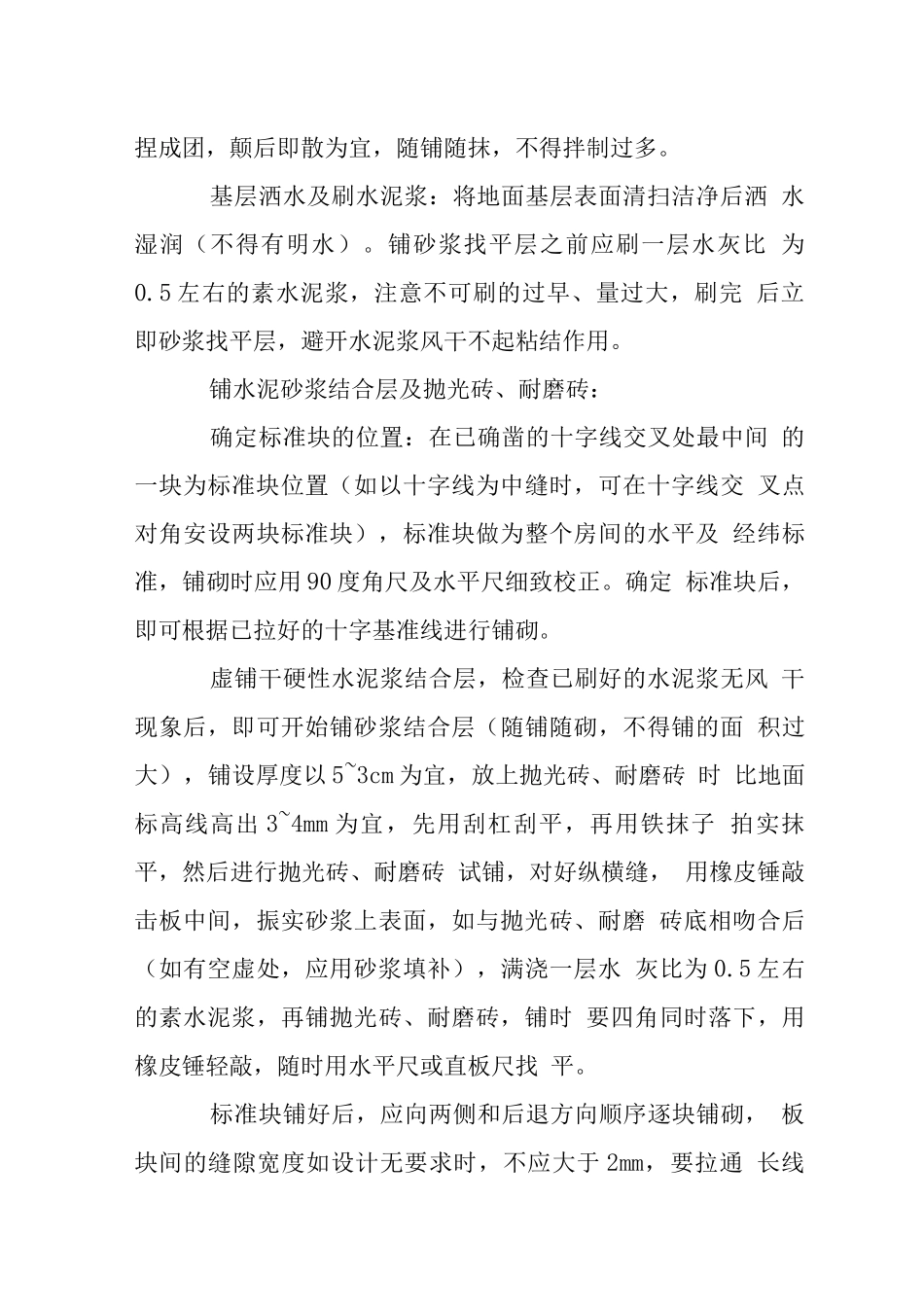

大酒店工程抛光砖耐磨砖地面施工工艺大酒店工程抛光砖、耐磨砖地面施工工艺一、施工准备1. 材料:水泥:425 号以上的普通硅酸盐水泥或矿渣硅酸盐水 泥,有出厂合格证。白水泥:硅酸盐水泥,标号不低于 425 号。砂:粗砂或中砂,含泥量不大于 3%。抛光砖、耐磨砖:应有出厂合格证,每块上有合格 标记,按加工定货单要求的规格、尺寸、颜色检查验收,并 分别码放(立首)在垫木上。为防止板块变形,宜存放在库 房内,避开日光强烈曝晒。2. 主要机具:砂浆搅拌机,磨石机、砂轮锯、45 号 钢砂轮片、木抹子、木刮杠、靠尺、水平尺、橡皮锤、90 度 钢角尺、小线笤帚等。二、作业条件:室内墙顶抹灰完,门框安完。墙面已弹好+50cm 水平线。穿过楼面的管洞已堵严塞实。预埋在地面中电线管均已铺设完,并做完隐蔽验收手 续。地面垫层已做完,其强度达到 1.2Mpa 以上。铀设前先检查抛光砖、耐磨砖 的颜色、规格、尺寸 是否符合设计要求,并进行选择,将有裂纹、掉角、窜角、 翘曲等缺限的板块排出,不得使用。三、操作工艺工艺流程:基层处理:将粘结在基层上的砂浆(或洒落的混凝土) 及浆皮砸掉刷净,并用扫帚将表面浮土清扫洁净。定基准线:根据设计图纸要求的地面标高,从墙面上 已弹好的+50cm 线,找出板面标高,在四周墙面上弹好板面 水平线。然后从房间四周取中拉十字线以备铺标准块,与走 道直接连通的房间应拉通线,房间内与走道如用不同颜色的 水磨板时,分色线应留在门处。有图案的大厅,应根据房 间长宽尺寸和抛光砖、耐磨砖的规格、缝宽排列,确定各 种抛光砖、耐磨砖所需块数,绘制施工大样图。抛光砖、耐磨砖 浸水:为确保砂浆找平层与抛光砖、 耐磨砖之间的粘结质量,在铺砌板块前,板块应用水浸湿, 铺时达到表面无明水。砂浆拌制:找平层应用 1: 3 干硬性水泥砂浆,是保 证地面平整度、密实度的一个重要技术措施(因为它具有水 分少、强度高、密实度好、成型早以及凝聚硬化过程中收缩 率小等优点)。因此拌制时要注意控制加水量,拌即的砂浆 以用手捏成团,颠后即散为宜,随铺随抹,不得拌制过多。基层洒水及刷水泥浆:将地面基层表面清扫洁净后洒 水湿润(不得有明水)。铺砂浆找平层之前应刷一层水灰比 为0.5 左右的素水泥浆,注意不可刷的过早、量过大,刷完 后立即砂浆找平层,避开水泥浆风干不起粘结作用。铺水泥砂浆结合层及抛光砖、耐磨砖:确定标准块的位置:在已确凿的十字线交叉处...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

大酒店工程抛光砖耐磨砖地面施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
