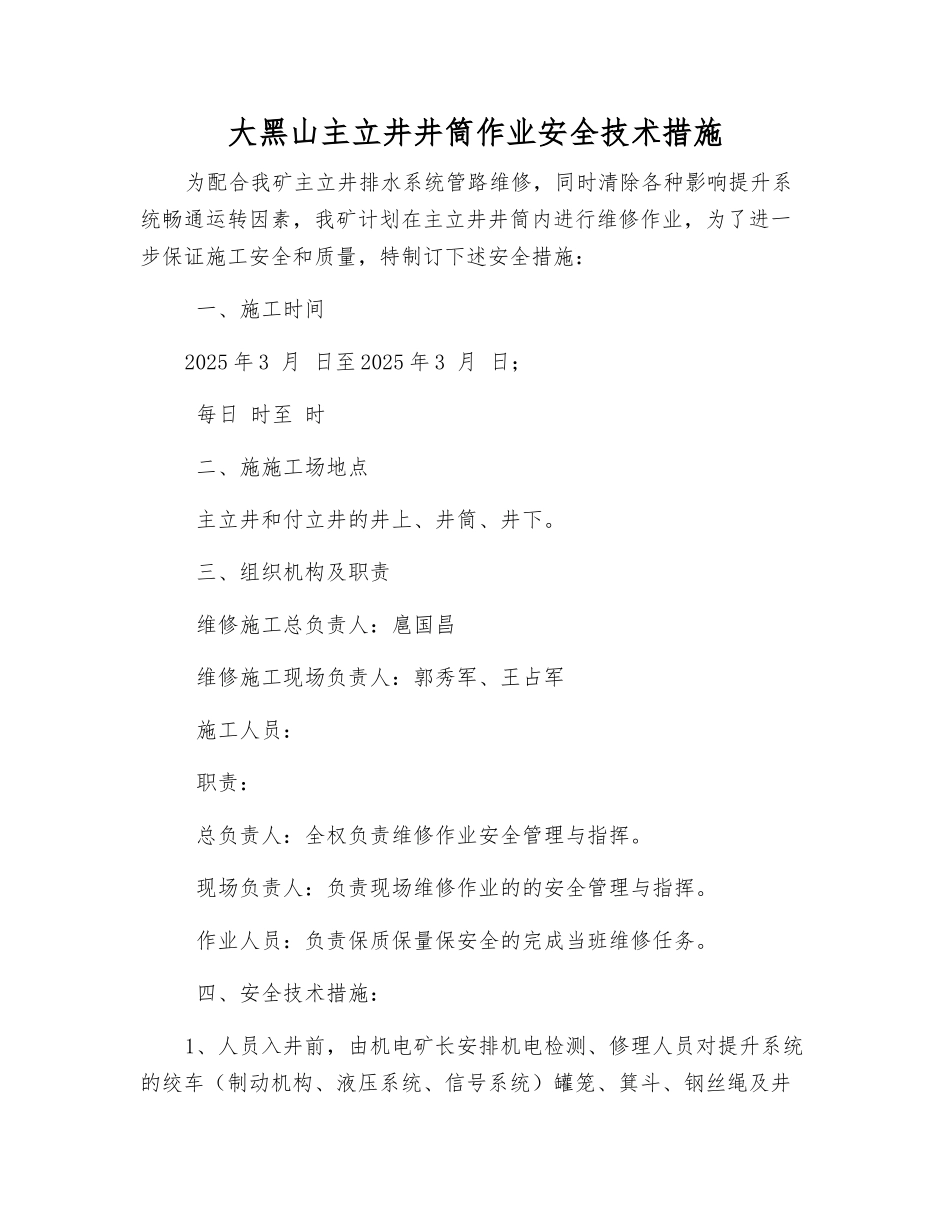

大黑山主立井井筒作业安全技术措施为配合我矿主立井排水系统管路维修,同时清除各种影响提升系统畅通运转因素,我矿计划在主立井井筒内进行维修作业,为了进一步保证施工安全和质量,特制订下述安全措施: 一、施工时间2025 年 3 月 日至 2025 年 3 月 日; 每日 时至 时 二、施施工场地点 主立井和付立井的井上、井筒、井下
三、组织机构及职责 维修施工总负责人:扈国昌 维修施工现场负责人:郭秀军、王占军 施工人员: 职责: 总负责人:全权负责维修作业安全管理与指挥
现场负责人:负责现场维修作业的的安全管理与指挥
作业人员:负责保质保量保安全的完成当班维修任务
四、安全技术措施:1、人员入井前,由机电矿长安排机电检测、修理人员对提升系统的绞车(制动机构、液压系统、信号系统)罐笼、箕斗、钢丝绳及井上下通讯系统进行检查、修复
进行试运转无问题后,方可进行作业
2、没有瓦斯检查员现场入井检测许可、任何人员不得入井

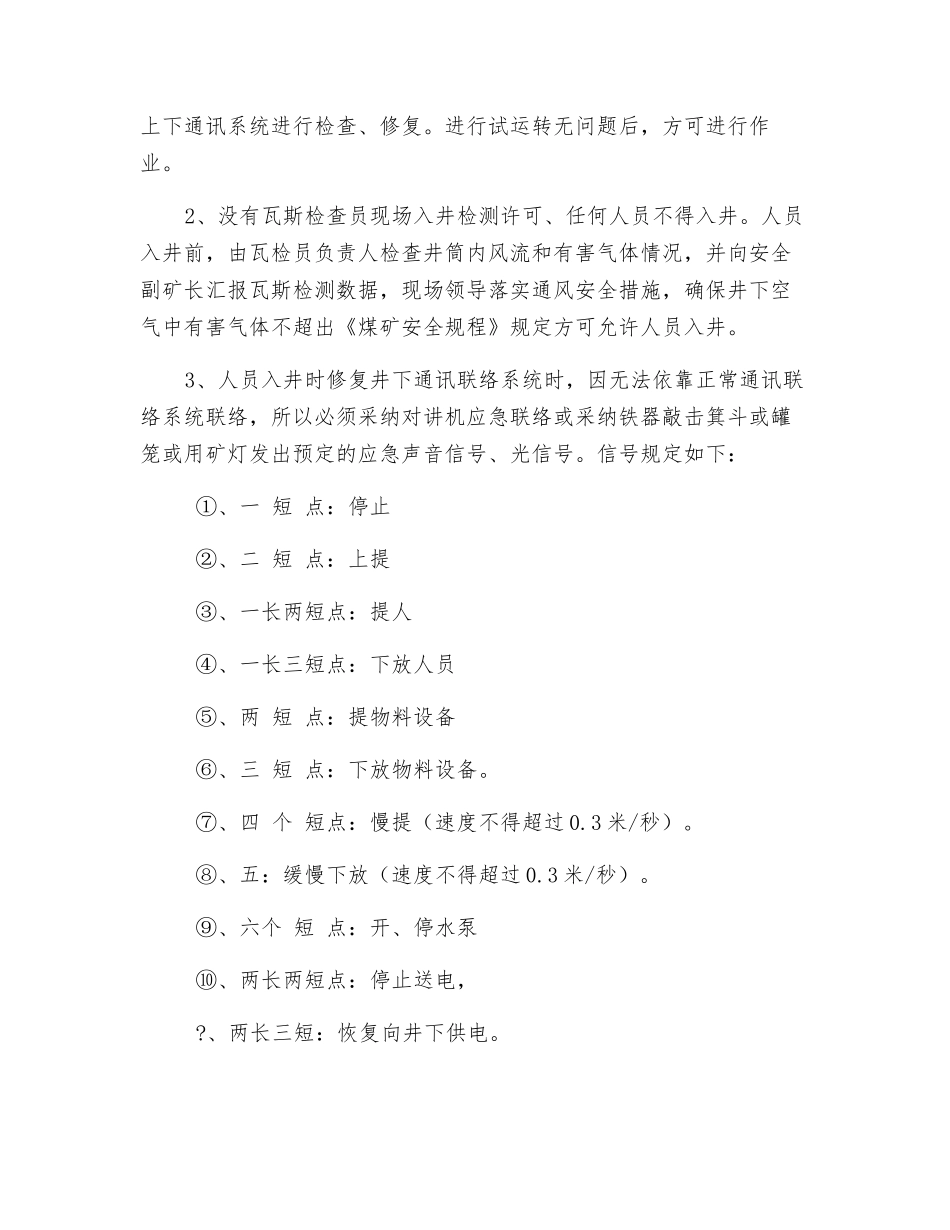

人员入井前,由瓦检员负责人检查井筒内风流和有害气体情况,并向安全副矿长汇报瓦斯检测数据,现场领导落实通风安全措施,确保井下空气中有害气体不超出《煤矿安全规程》规定方可允许人员入井
3、人员入井时修复井下通讯联络系统时,因无法依靠正常通讯联络系统联络,所以必须采纳对讲机应急联络或采纳铁器敲击箕斗或罐笼或用矿灯发出预定的应急声音信号、光信号
信号规定如下: ①、一 短 点:停止 ②、二 短 点:上提 ③、一长两短点:提人 ④、一长三短点:下放人员 ⑤、两 短 点:提物料设备 ⑥、三 短 点:下放物料设备
⑦、四 个 短点:慢提(速度不得超过 0
3 米/秒)
⑧、五:缓慢下放(速度不得超过 0
3 米/秒)
⑨、六个 短 点:开、停水泵 ⑩、两长两短点:停止送电,
、两长三短:恢复向井下供电

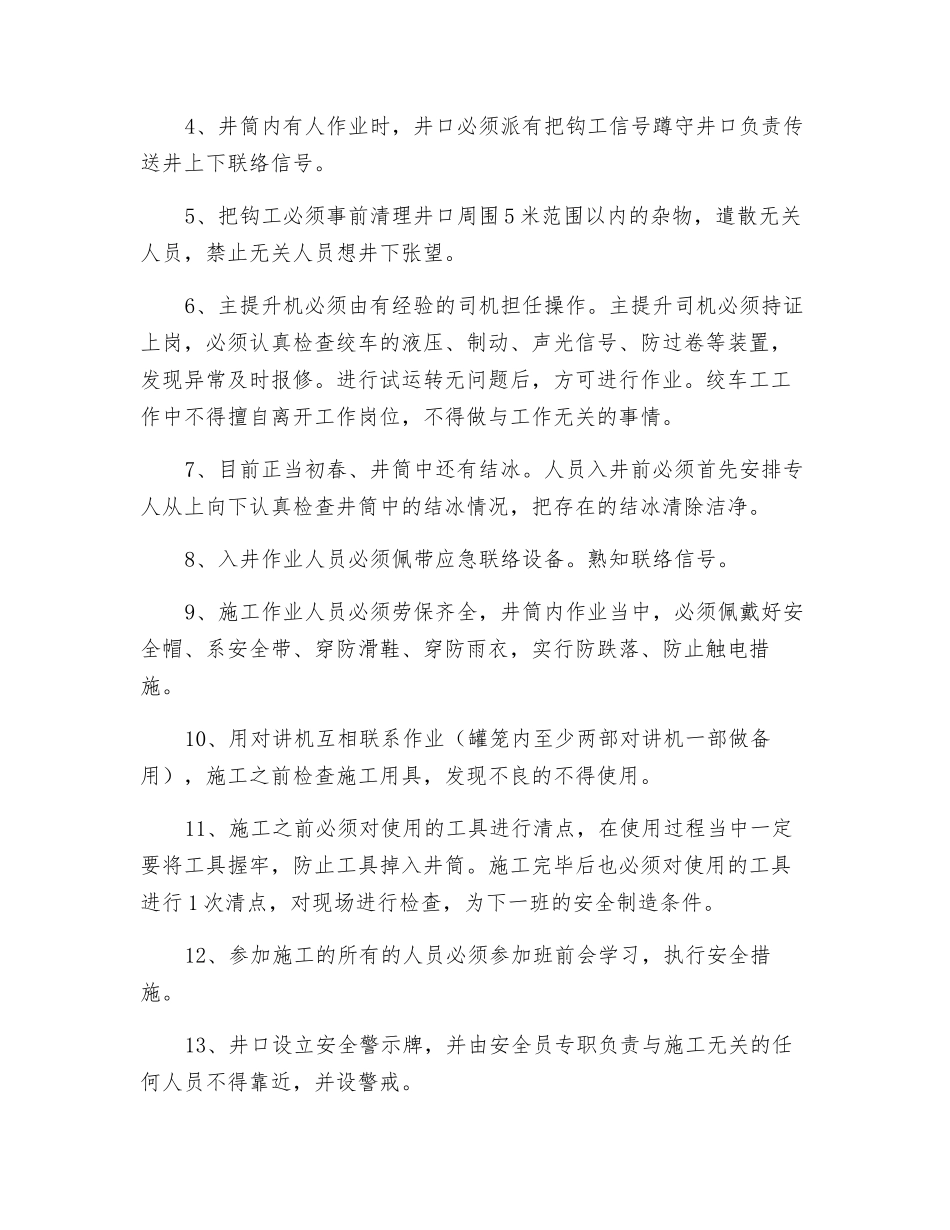

4、井筒内有人作业时,井口必须派有把钩工信号蹲守井口负责传送井上下
