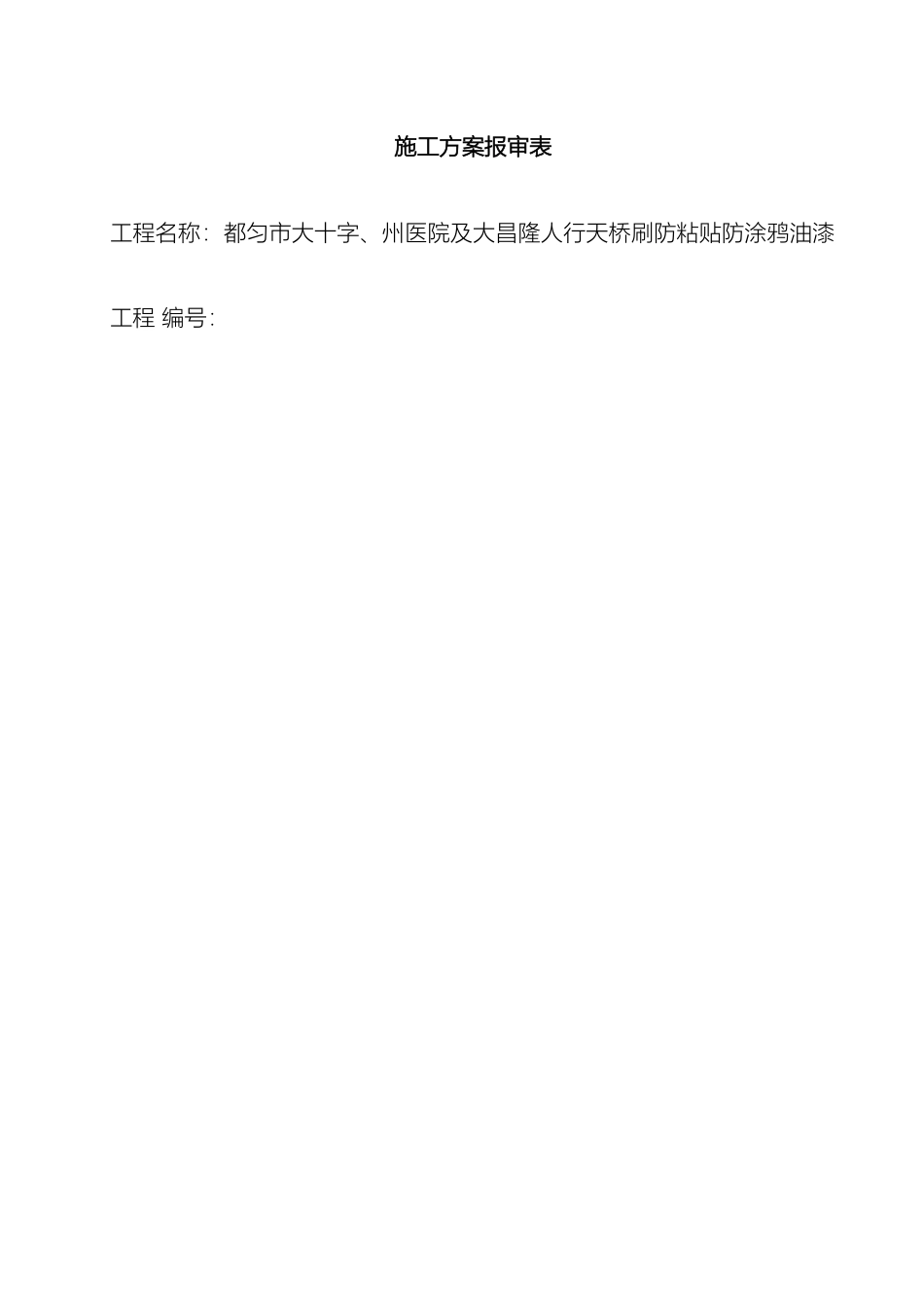

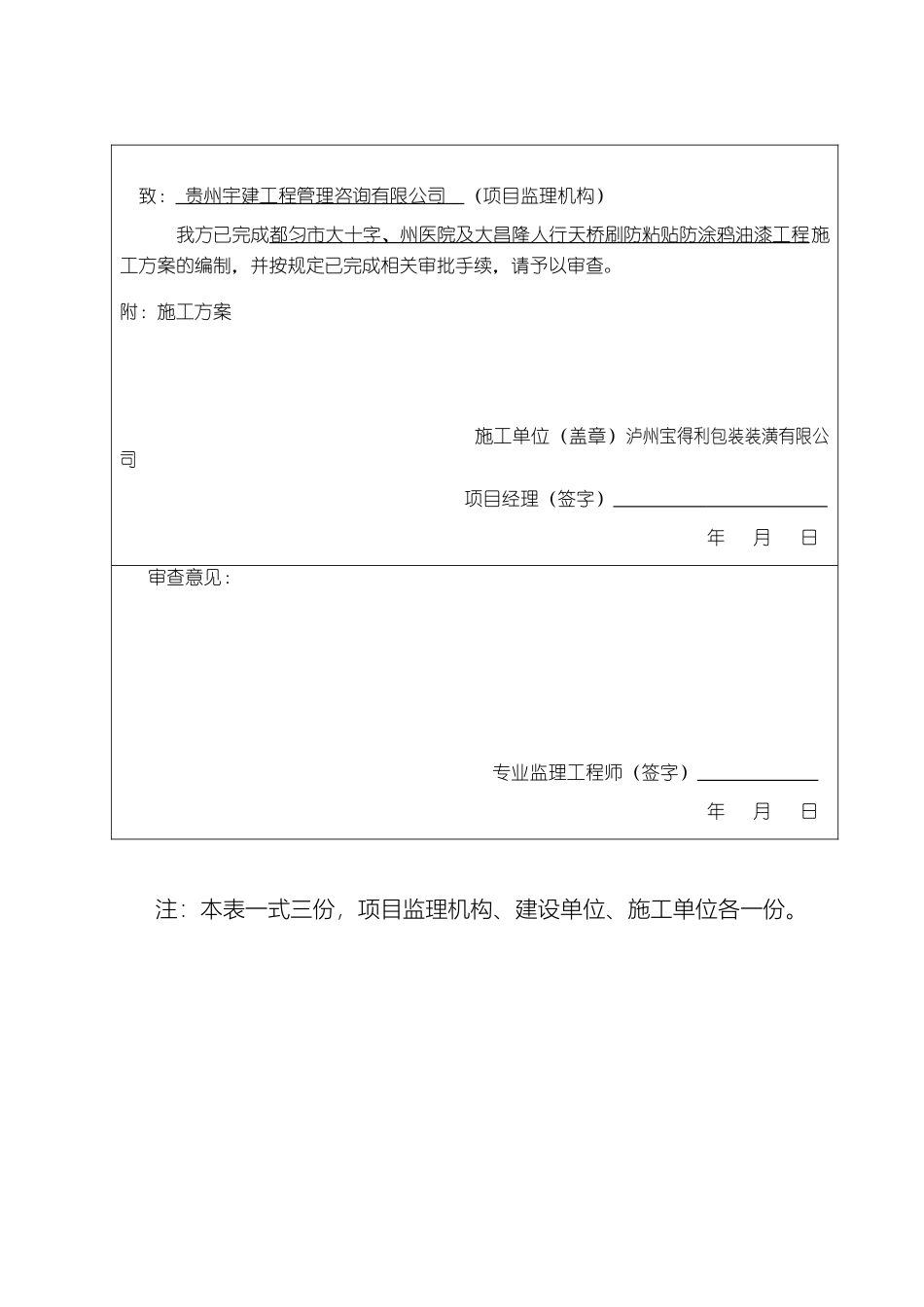

天桥防黏贴防涂鸦油漆施工方案施工方案报审表工程名称:都匀市大十字、州医院及大昌隆人行天桥刷防粘贴防涂鸦油漆工程 编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。致: 贵州宇建工程管理咨询有限公司 (项目监理机构) 我方已完成都匀市大十字、州医院及大昌隆人行天桥刷防粘贴防涂鸦油漆工程施工方案的编制,并按规定已完成相关审批手续,请予以审查。附:施工方案 施工单位(盖章)泸州宝得利包装装潢有限公司 项目经理(签字) 年 月 日审查意见:专业监理工程师(签字) 年 月 日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。审核意见: 项目监理机构(盖章)贵州宇建工程管理咨询有限公司 总监理工程师(签字、加盖执业印章) 年 月 日审批意见: 建设单位(盖章)都匀市住房和城乡建设局 建设单位代表(签字) 年 月 日都匀市大十字、州医院及大昌隆人行天桥防粘贴防涂鸦油漆工程泸州宝得利包装装潢有限公司二 O 一六年 9 月都匀市大十字、州医院及大昌隆人行天桥防粘贴防涂鸦油漆工程施工方案一、工程概况都匀市大十字、州医院及大昌隆人行天桥防粘贴防涂鸦油漆油漆工程,共分为三个工点:都匀市大十字、州医院及大昌隆。原表面为普通防锈漆,柱面及梯道两侧及底面随处可见各种随意粘贴的各种广告纸及清除不彻底留下的胶印。柱面防粘贴防涂鸦油漆颜色为浅黄色,梯道底面及侧面防粘贴防涂鸦油漆颜色为灰色。二、主要材料及工器具1、主要材料:清洁剂(专利产品)、防粘贴防涂鸦油漆(专利产品)、专用调和剂(专利产品)。2、工器具:毛刷、油灰刀、钢丝刷、砂纸、打磨机、防护服装、反光背心、手套、防护鞋等。三、施工流程3.1 施工流程:基层清理(清除尘土及小广告)→打磨、喷涂底漆→→打磨、喷涂底漆→打磨、喷涂底漆→打磨、喷涂底漆→喷涂刷面漆 2 遍。四、施工方法4.1 表面预处理:结构基层表面必须洁净,将基层表面的浮灰、泥土及随意粘贴的小广告及胶印等污物清理洁净。4.2 打磨、喷涂底漆:用电动工具或手工砂纸打磨至符合法律规范要求,然后喷涂底漆,待底漆干透,再次用手工砂纸打磨至符合法律规范要求,再次喷涂底漆,因专利漆表面必须非常光滑,不能有流坠、皱皮、刷纹等,因此只能采纳喷涂施工,为保证厚度达到要求,且均匀一致,采纳多次重复喷涂,重复打磨、喷涂 4次。4.3 涂面漆:底漆表干后,即可涂面漆,面漆施工采纳喷涂,喷涂要均匀,层间...
