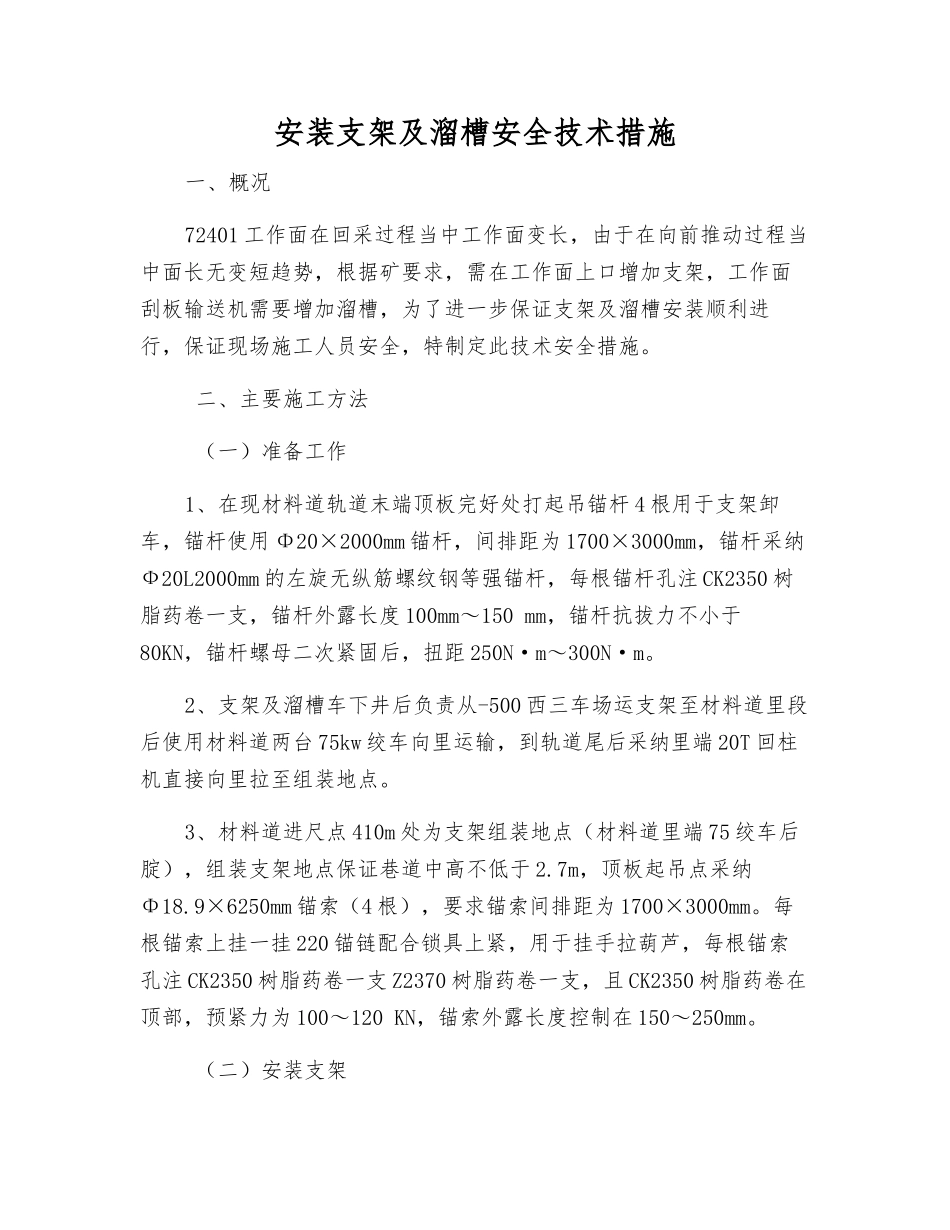

安装支架及溜槽安全技术措施一、概况72401 工作面在回采过程当中工作面变长,由于在向前推动过程当中面长无变短趋势,根据矿要求,需在工作面上口增加支架,工作面刮板输送机需要增加溜槽,为了进一步保证支架及溜槽安装顺利进行,保证现场施工人员安全,特制定此技术安全措施
二、主要施工方法 (一)准备工作1、在现材料道轨道末端顶板完好处打起吊锚杆 4 根用于支架卸车,锚杆使用 Φ20×2000mm 锚杆,间排距为 1700×3000mm,锚杆采纳Ф20L2000mm 的左旋无纵筋螺纹钢等强锚杆,每根锚杆孔注 CK2350 树脂药卷一支,锚杆外露长度 100mm~150 mm,锚杆抗拔力不小于80KN,锚杆螺母二次紧固后,扭距 250N·m~300N·m
2、支架及溜槽车下井后负责从-500 西三车场运支架至材料道里段后使用材料道两台 75kw 绞车向里运输,到轨道尾后采纳里端 20T 回柱机直接向里拉至组装地点
3、材料道进尺点 410m 处为支架组装地点(材料道里端 75 绞车后腚),组装支架地点保证巷道中高不低于 2
7m,顶板起吊点采纳Φ18
9×6250mm 锚索(4 根),要求锚索间排距为 1700×3000mm
每根锚索上挂一挂 220 锚链配合锁具上紧,用于挂手拉葫芦,每根锚索孔注 CK2350 树脂药卷一支 Z2370 树脂药卷一支,且 CK2350 树脂药卷在顶部,预紧力为 100~120 KN,锚索外露长度控制在 150~250mm

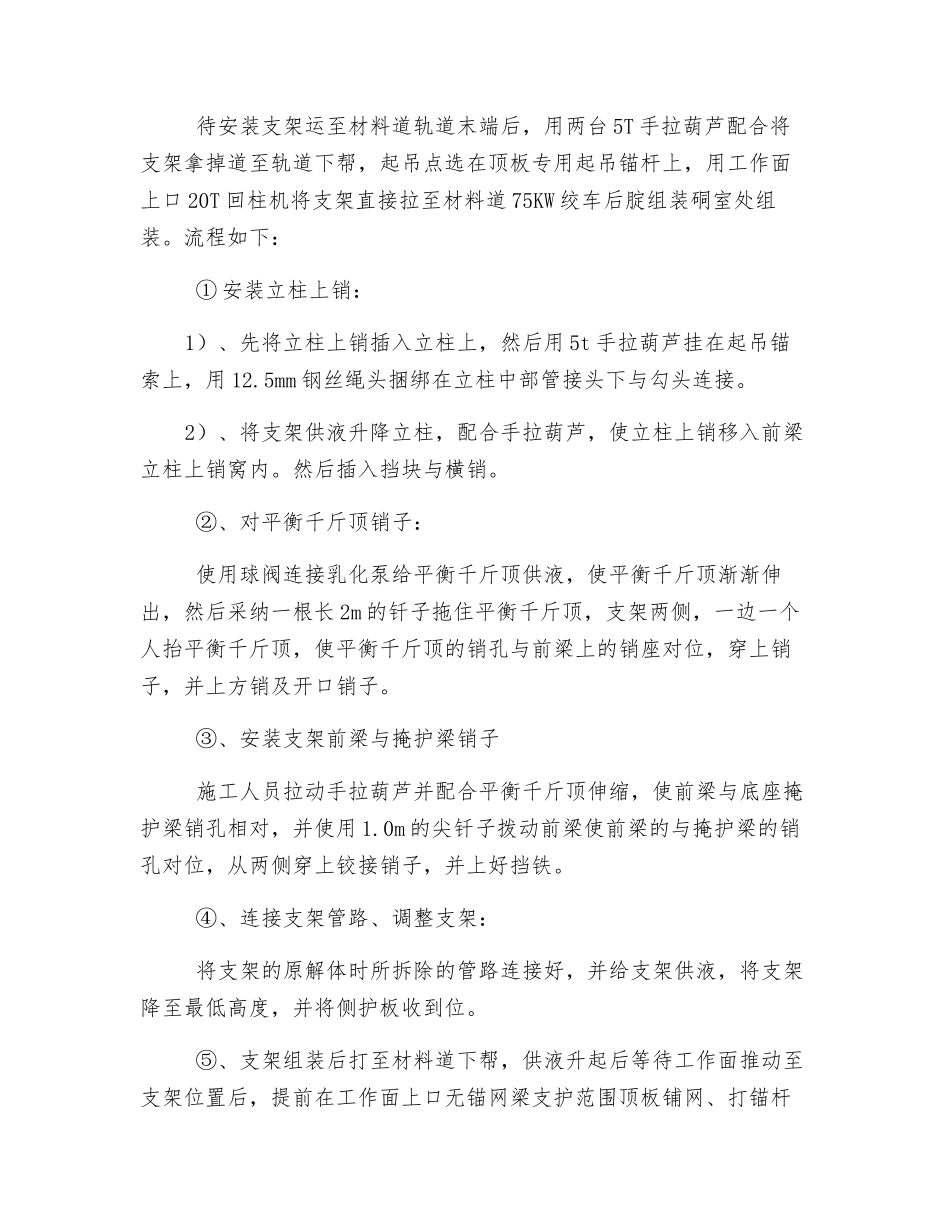

(二)安装支架 待安装支架运至材料道轨道末端后,用两台 5T 手拉葫芦配合将支架拿掉道至轨道下帮,起吊点选在顶板专用起吊锚杆上,用工作面上口 20T 回柱机将支架直接拉至材料道 75KW 绞车后腚组装硐室处组装
流程如下: ① 安装立柱上销:1)、先将立柱上销插入立柱上,然后用 5t 手拉葫芦挂在起吊锚索上,用 12
5mm 钢丝
