室外供热管道施工工艺1 材料要求1
1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯 曲、锈蚀,无飞刺、重皮及凹凸不平等缺陷
2 管件符合现行标准,有出厂合格证,无偏扣、乱扣、方扣、断丝和角度不 准等缺陷
3 各类阀门有出厂合格证,规格、型号、强度和严密件试验符合设计要求
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤
4 附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应 有产品合格证及说明书
5 型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求
2 主要机具2
1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
2 工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工 具、钢卷尺、水平、小线等
3 作业条件3
1 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及 沟底标高尺寸复核无误
2 安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架
3 安装架空的干管,应先搭好脚手架,稳装好管道支架后进行
4 操作工艺4
1 工艺流程:4

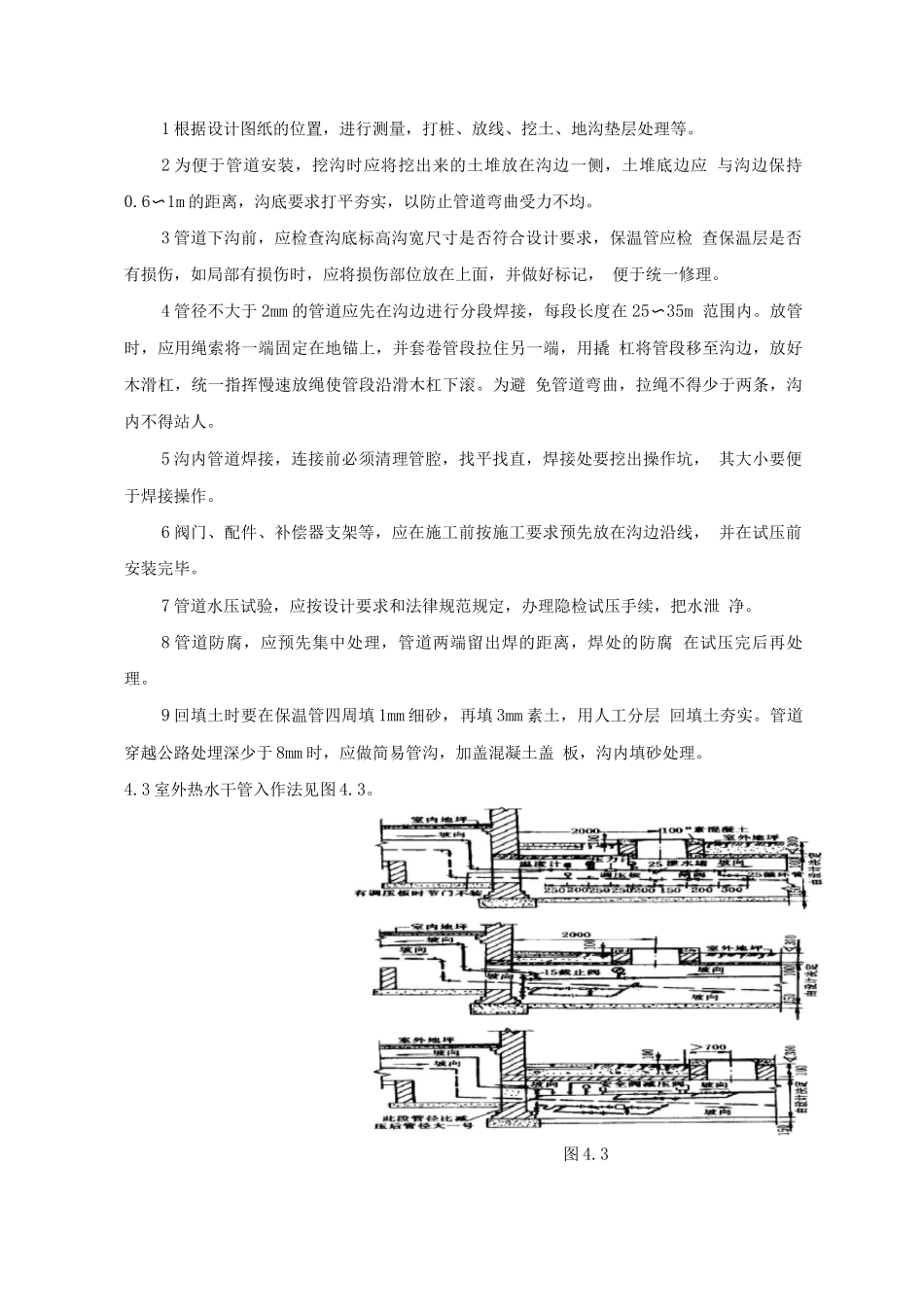

2 直埋管道安装:1 根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等
2 为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应 与沟边保持0
6〜1m 的距离,沟底要求打平夯实,以防止管道弯曲受力不均
3 管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检 查保温层是否有损伤,如局部有损伤时,应将损伤部位放在上面,并做好标记, 便于统一修理
4 管径不大于 2mm 的管道应先在沟边进行分段焊接,每段长度在 25〜35m 范围内
放管时,应用绳索将一端固定在地锚上,并套卷管段拉住另一端,用撬 杠将管段移至沟边,放好木滑杠,统一指挥慢速放绳使管段沿滑木杠下滚
为避 免管道弯曲,拉绳不得少于
