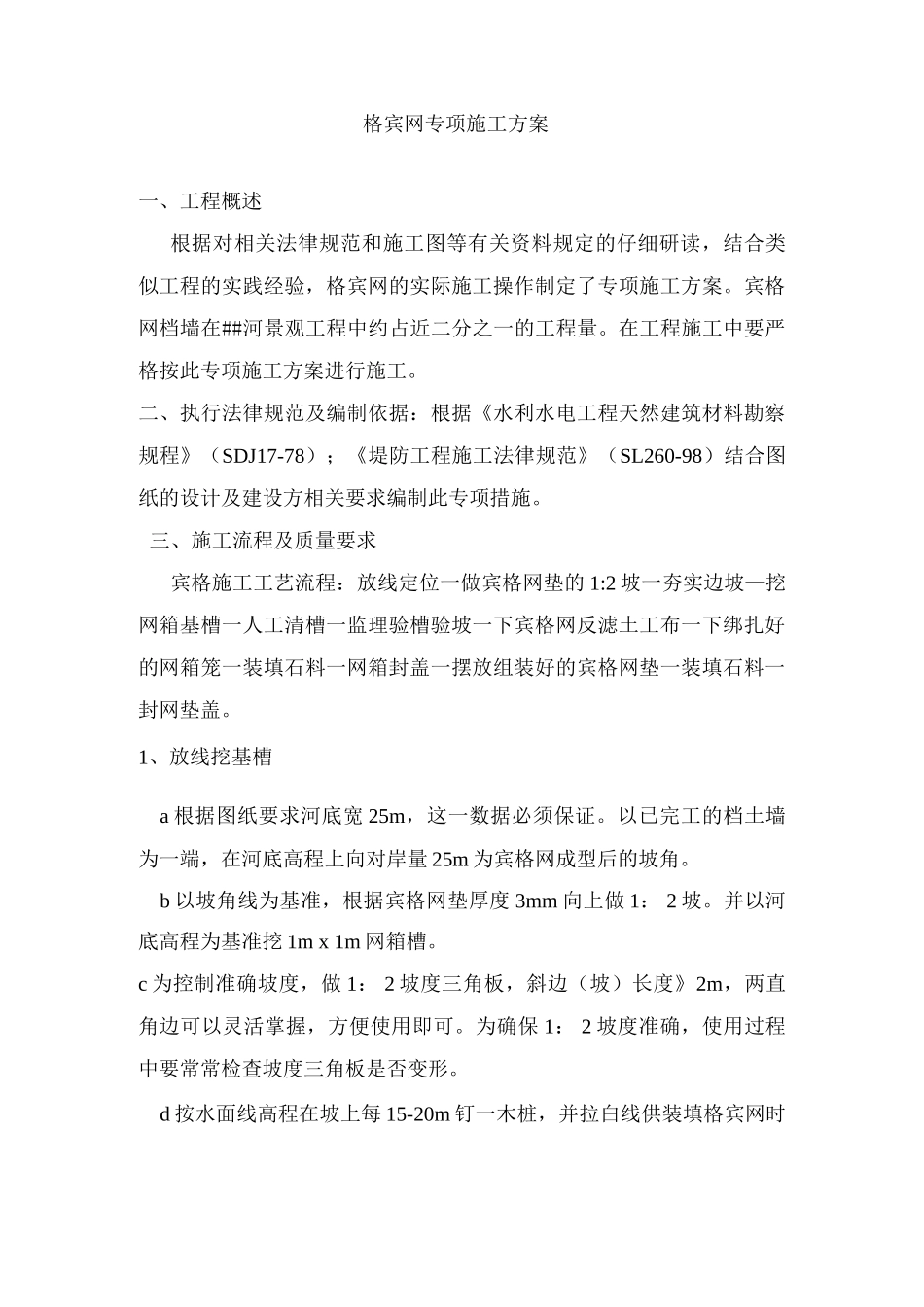

格宾网专项施工方案一、工程概述根据对相关法律规范和施工图等有关资料规定的仔细研读,结合类似工程的实践经验,格宾网的实际施工操作制定了专项施工方案
宾格网档墙在##河景观工程中约占近二分之一的工程量
在工程施工中要严格按此专项施工方案进行施工
二、执行法律规范及编制依据:根据《水利水电工程天然建筑材料勘察规程》(SDJ17-78);《堤防工程施工法律规范》(SL260-98)结合图纸的设计及建设方相关要求编制此专项措施
三、施工流程及质量要求宾格施工工艺流程:放线定位一做宾格网垫的 1:2 坡一夯实边坡—挖网箱基槽一人工清槽一监理验槽验坡一下宾格网反滤土工布一下绑扎好的网箱笼一装填石料一网箱封盖一摆放组装好的宾格网垫一装填石料一封网垫盖
1、放线挖基槽a 根据图纸要求河底宽 25m,这一数据必须保证
以已完工的档土墙为一端,在河底高程上向对岸量 25m 为宾格网成型后的坡角
b 以坡角线为基准,根据宾格网垫厚度 3mm 向上做 1: 2 坡
并以河底高程为基准挖 1m x 1m 网箱槽
c 为控制准确坡度,做 1: 2 坡度三角板,斜边(坡)长度》2m,两直角边可以灵活掌握,方便使用即可
为确保 1: 2 坡度准确,使用过程中要常常检查坡度三角板是否变形
d 按水面线高程在坡上每 15-20m 钉一木桩,并拉白线供装填格宾网时使用

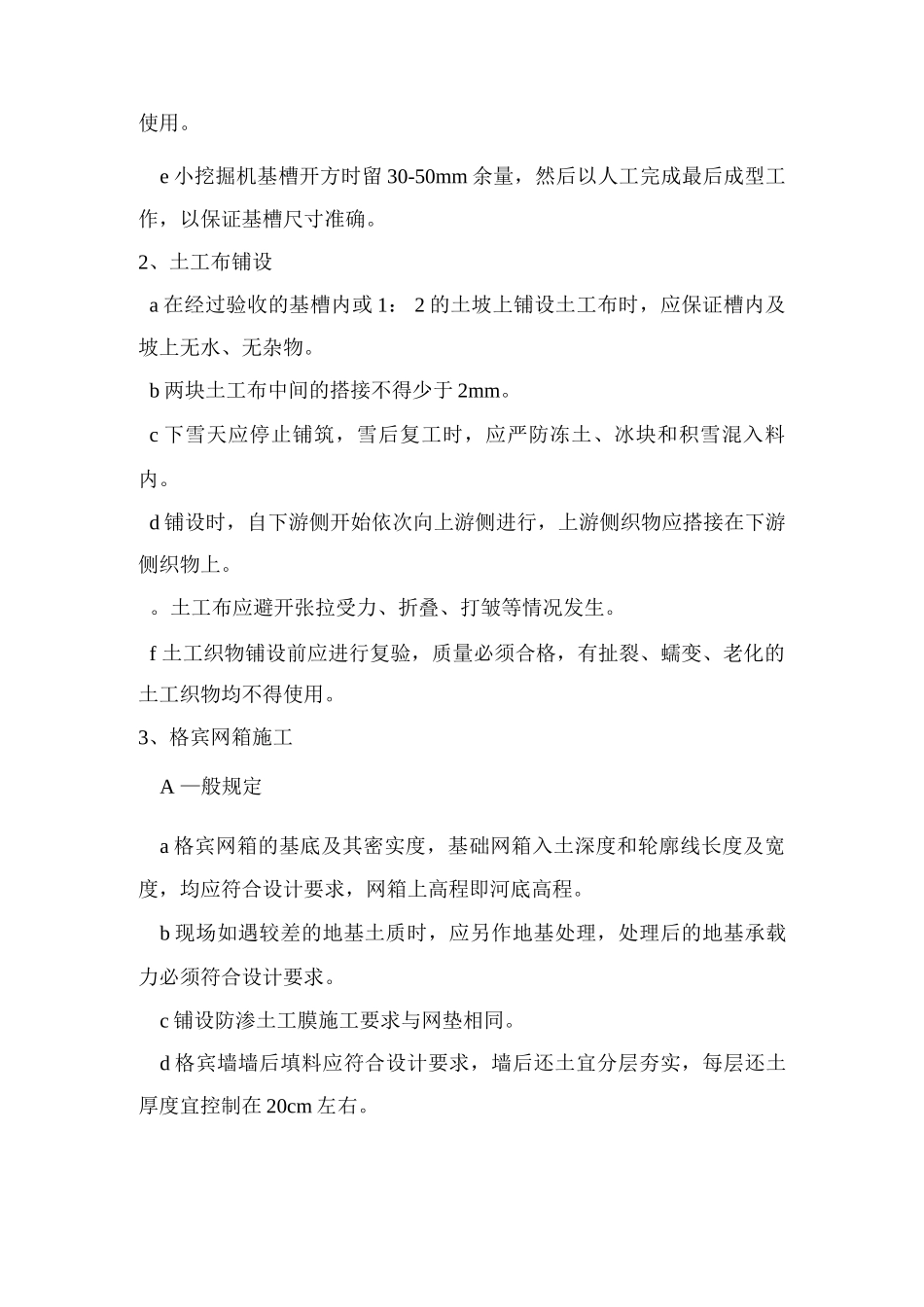

e 小挖掘机基槽开方时留 30-50mm 余量,然后以人工完成最后成型工作,以保证基槽尺寸准确
2、土工布铺设a 在经过验收的基槽内或 1: 2 的土坡上铺设土工布时,应保证槽内及坡上无水、无杂物
b 两块土工布中间的搭接不得少于 2mm
c 下雪天应停止铺筑,雪后复工时,应严防冻土、冰块和积雪混入料内
d 铺设时,自下游侧开始依次向上游侧进行,上游侧织物应搭接在下游侧织物上
土工布应避开张拉受力、折叠、打皱等情况发生

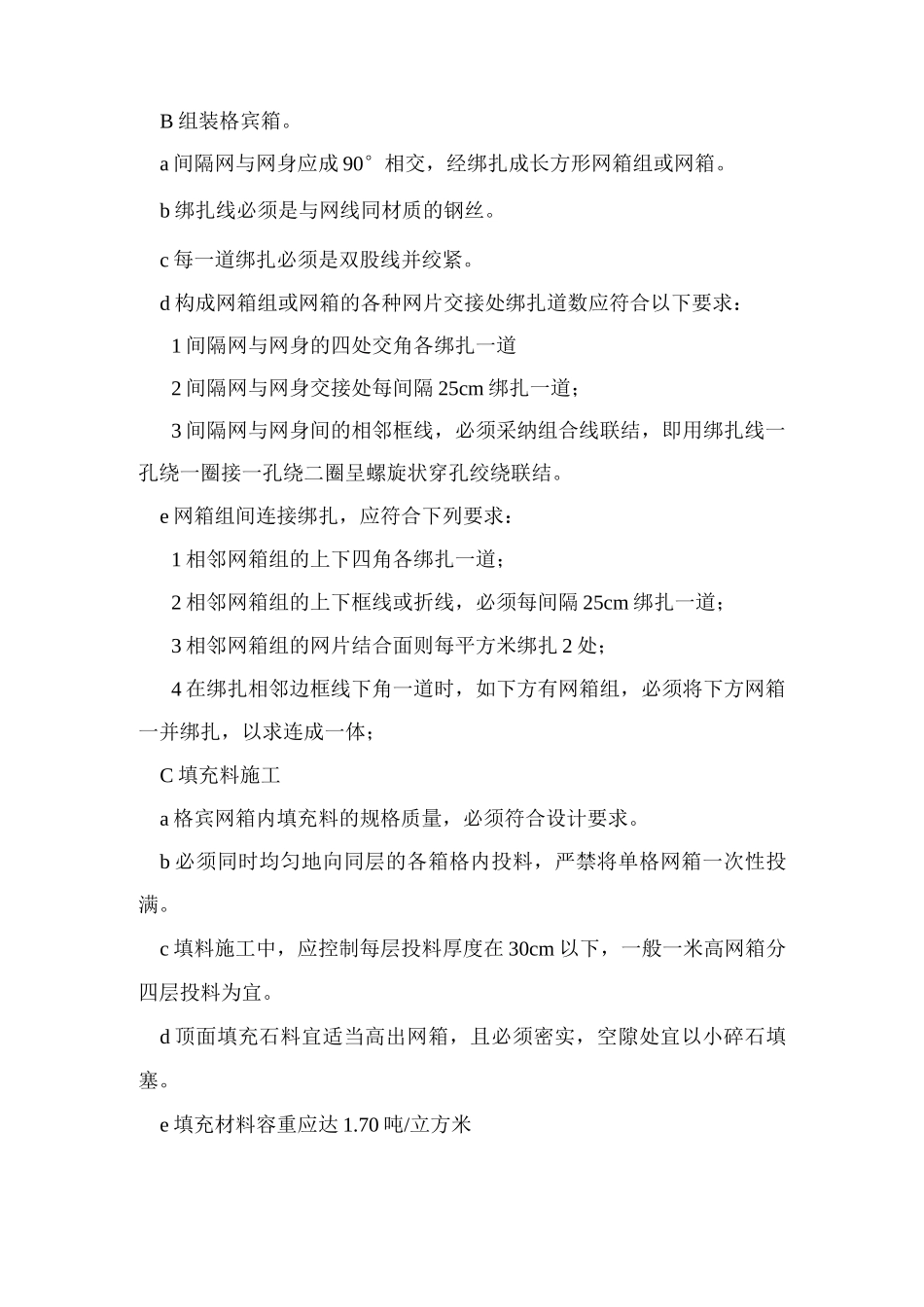

f 土工织物铺设前应进行复
