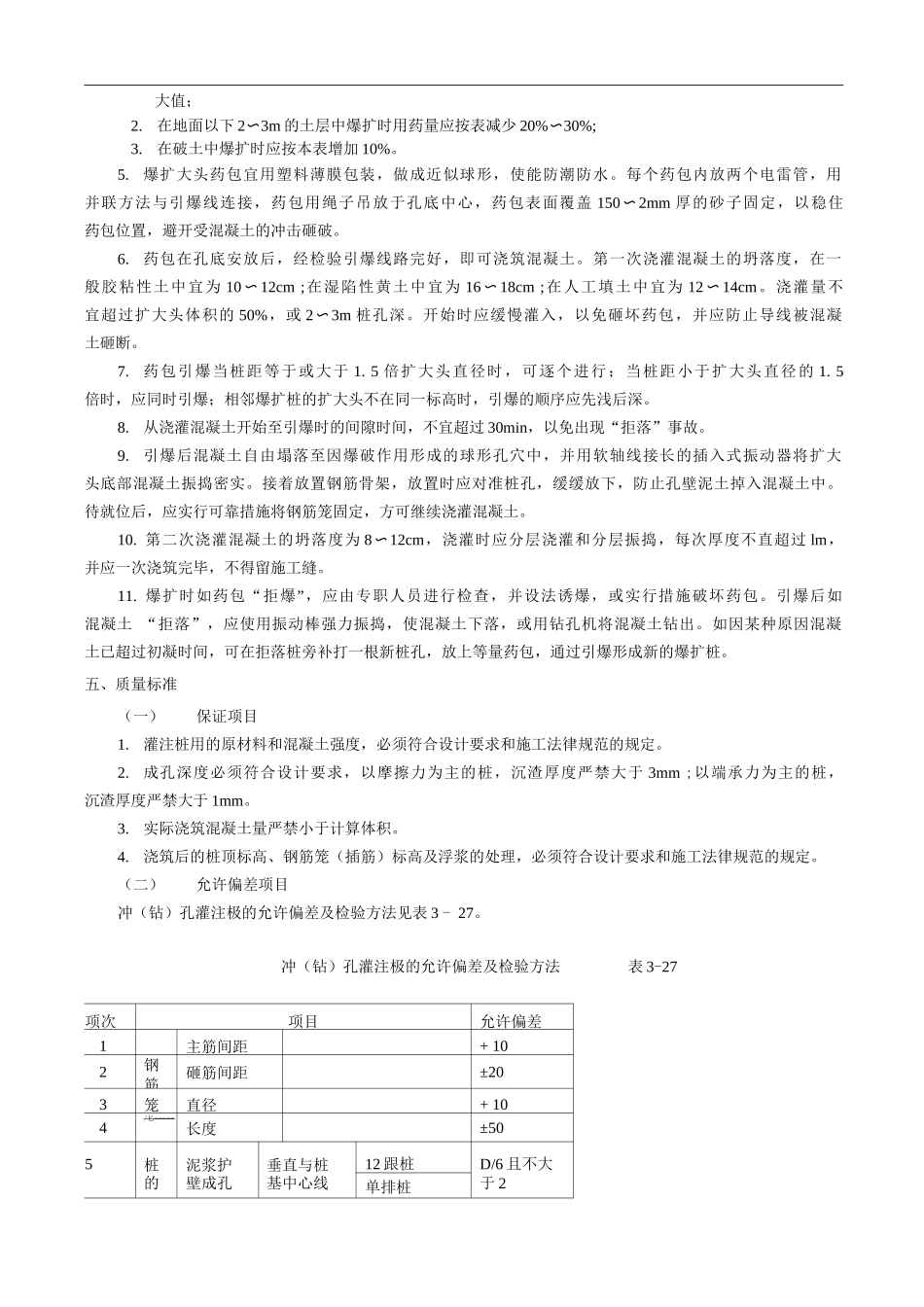

对爆扩成孔灌注桩施工爆扩灌注桩是用钻机或爆扩成孔,再在孔底爆扩成球形扩大头后,浇筑混凝土成桩。其特点是:桩性能好,可承受中心、偏心、抗压、抗拔、抗推等荷载;能有效地提高桩承载力(35%〜65%);能作独立基础使用;成桩工艺简单,与一般独立基础相比,可减少石方量 50%〜90%,节约劳力 50%〜60%,可加快施工速度(工期缩短 40%〜50%),降低工程造价 30%左右。本工艺标准适用于工业与民用建筑地下水位以上、土质为一般粘性土、粉质粘土、中密或密实的砂土、碎石土以及杂填土地基采纳爆扩灌注桩工程。一、材料要求1、水泥、砂、石子、钢筋、外加剂、掺合料等的技术要求与“3. 22 冲击钻成孔灌注桩施工”相同。2. 硝铵炸药和电雷管质量符合使用条件和现行国家标准,不得受潮结块;同一工程应采纳同一种类的炸药和雷管。二、主要机具设备爆扩成孔灌注桩的成孔机具设备可根据土质情况按表 3-29 选用。爆扩成孔机具设备、方法、适用地质条件表 3-29项 目成孔机具、方法适用地质条件人工成孔桩用人工借洛阳铲成孔,或用手摇钻成孔黄土类土或不大坚硬的粘性土爆扩成孔法用洛阳铲、钻机或手摇麻花钻打成导孔,放入条形硝铵炸药管及 2 个雷管,爆破成孔。一般没有地下水的粘性土、黄土类土,未压实的人工填土打拔管成孔法用落锤或振动锤打桩机将钢管打入土中,拔出桩管后形成桩孔,桩管下端作成锥形,约成 6 角,桩头可以上下活动。各种粘性土、新填土、软弱粘性土、淤泥等钻机成孔法用螺旋钻机成孔透水性较小的均质粘性土三、作业条件1. 应具备场地工程地质勘察报告或地质资料和桩基施工图。2. 工程场地范围内的输电、通讯线路、地下管线、电缆等均已清除。3. 场地附近的危险房屋、精密仪器、设备车间已实行可靠的防震保护措施。4. 场地已平整。已测量放线,设置了轴线控制桩、水准基点桩,并设置了桩位标志。5. 应在现场做爆扩大头成型试验,在同一种土层中的试爆数量不应少于 2 个。四、施工操作工艺1. 采纳钻机成孔,钻机就位应垂直平稳,钻头应对准桩位中心,然后钻孔、清孔。2. 采纳爆扩成孔先在桩位用手钻、钢钎或洛阳铲打导孔,然后放入条形硝铵炸药管(药包)爆扩成孔。3. 成孔后应检查桩孔直径及垂直度是否符合要求。桩孔深度应达到设计要求标高和土层,并在孔加盖,防止松土回落孔中。4. 扩大头药包用药量应根据爆扩试验确定或参考表 3-3 0 使用。称量误差不得超过 1%。爆扩大头用药量参考表表 3-30扩大...
