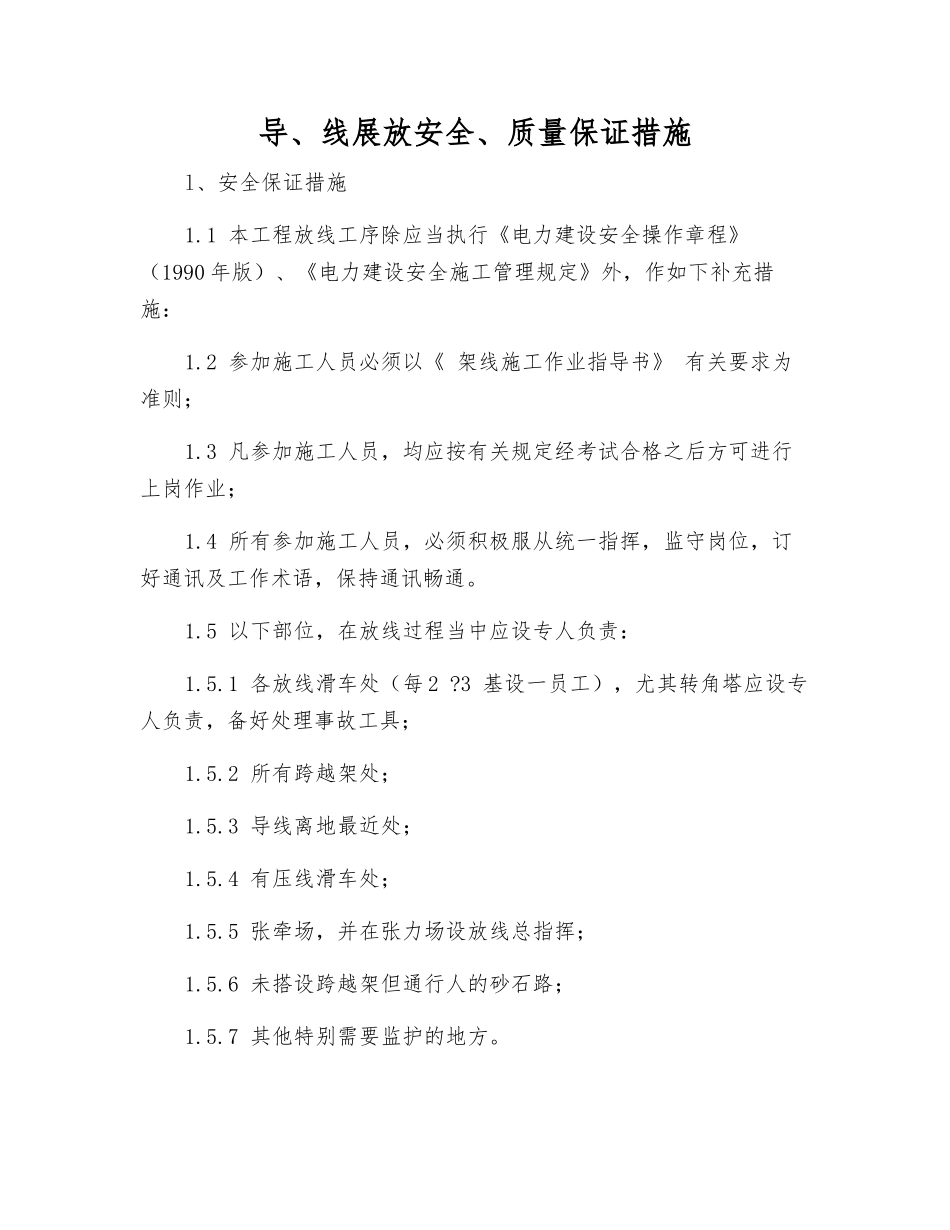

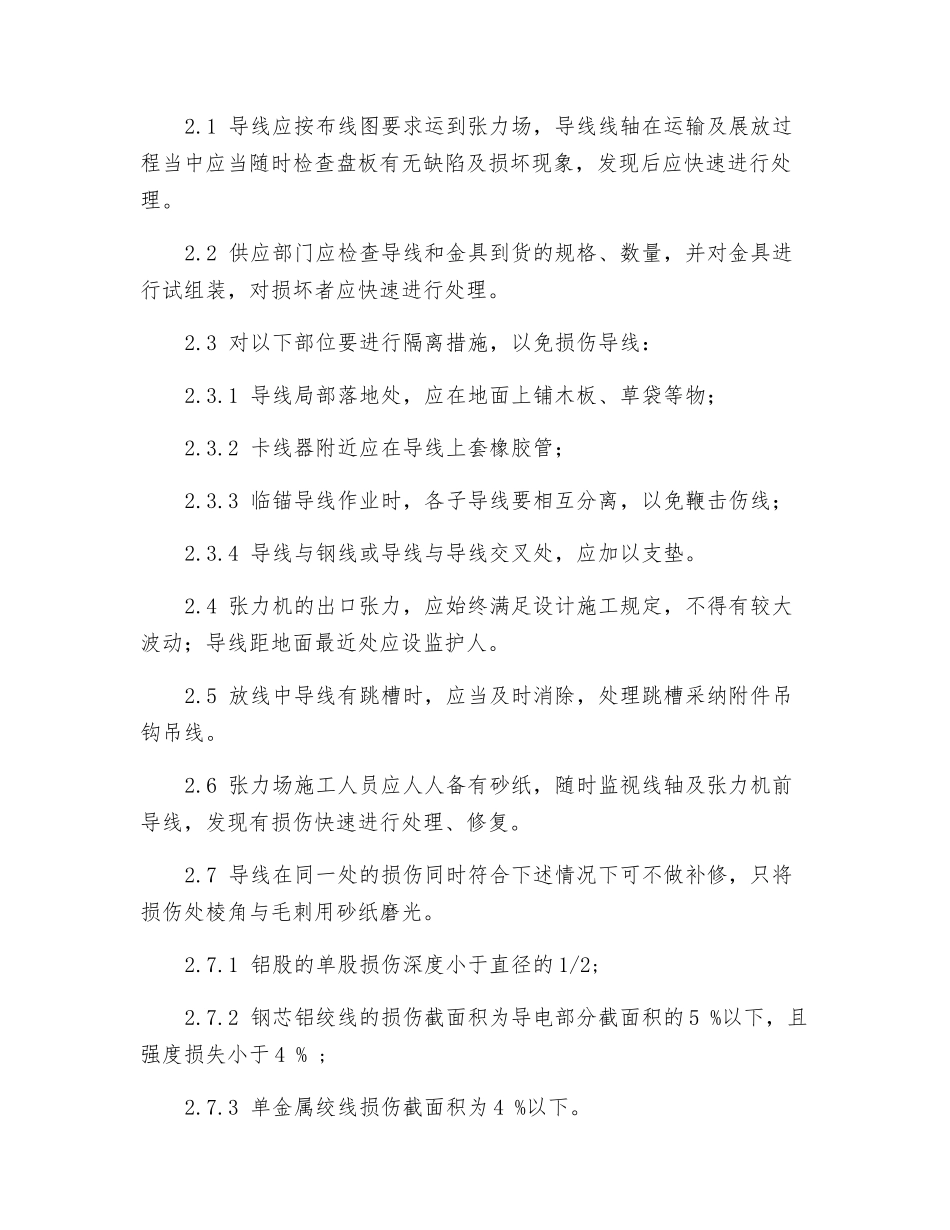

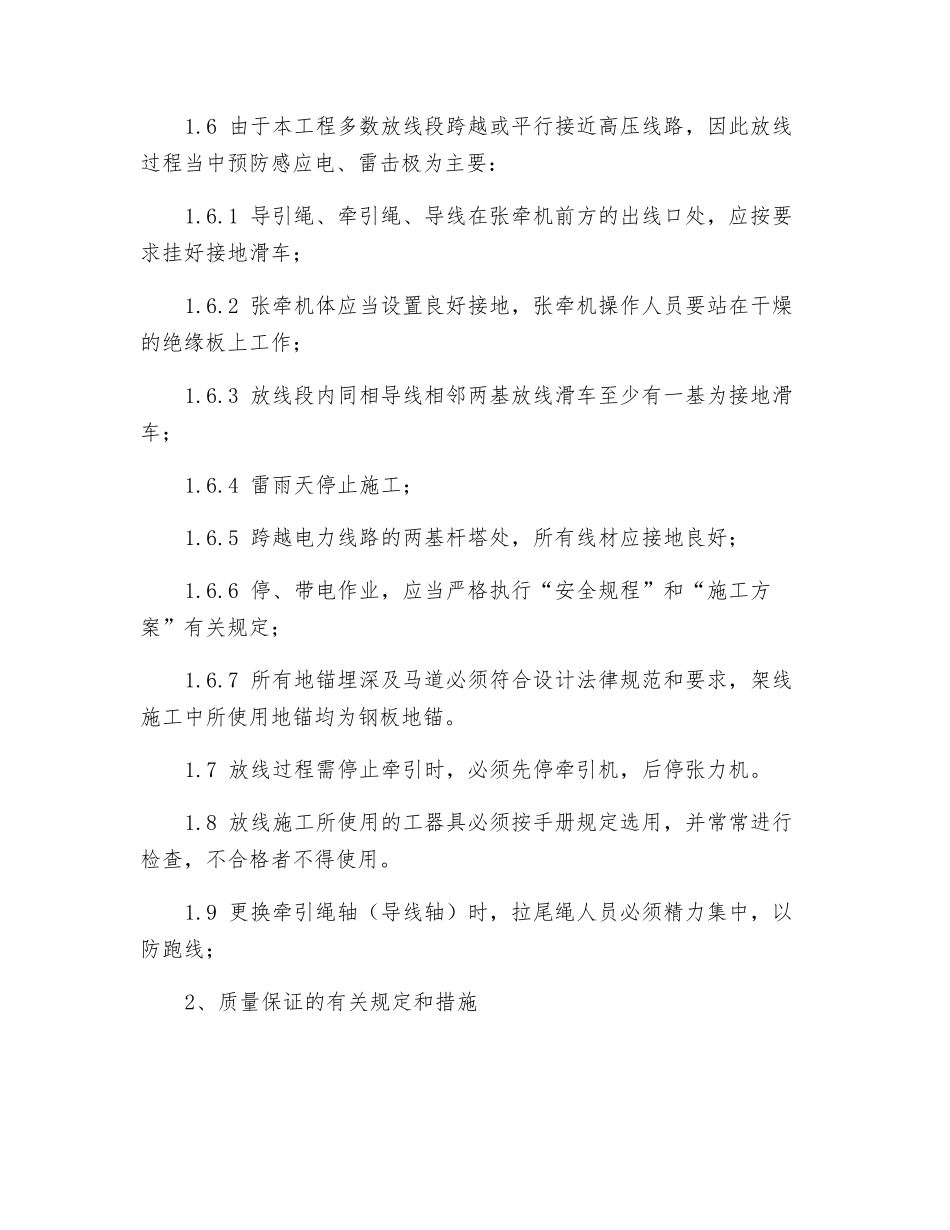

导、线展放安全、质量保证措施l、安全保证措施1.1 本工程放线工序除应当执行《电力建设安全操作章程》(1990 年版)、《电力建设安全施工管理规定》外,作如下补充措施:1.2 参加施工人员必须以《 架线施工作业指导书》 有关要求为准则;1.3 凡参加施工人员,均应按有关规定经考试合格之后方可进行上岗作业;1.4 所有参加施工人员,必须积极服从统一指挥,监守岗位,订好通讯及工作术语,保持通讯畅通。1.5 以下部位,在放线过程当中应设专人负责:1.5.1 各放线滑车处(每 2 ?3 基设一员工),尤其转角塔应设专人负责,备好处理事故工具;1.5.2 所有跨越架处;1.5.3 导线离地最近处;1.5.4 有压线滑车处;1.5.5 张牵场,并在张力场设放线总指挥;1.5.6 未搭设跨越架但通行人的砂石路;1.5.7 其他特别需要监护的地方。1.6 由于本工程多数放线段跨越或平行接近高压线路,因此放线过程当中预防感应电、雷击极为主要:1.6.1 导引绳、牵引绳、导线在张牵机前方的出线口处,应按要求挂好接地滑车;1.6.2 张牵机体应当设置良好接地,张牵机操作人员要站在干燥的绝缘板上工作;1.6.3 放线段内同相导线相邻两基放线滑车至少有一基为接地滑车;1.6.4 雷雨天停止施工;1.6.5 跨越电力线路的两基杆塔处,所有线材应接地良好;1.6.6 停、带电作业,应当严格执行“安全规程”和“施工方案”有关规定;1.6.7 所有地锚埋深及马道必须符合设计法律规范和要求,架线施工中所使用地锚均为钢板地锚。1.7 放线过程需停止牵引时,必须先停牵引机,后停张力机。1.8 放线施工所使用的工器具必须按手册规定选用,并常常进行检查,不合格者不得使用。1.9 更换牵引绳轴(导线轴)时,拉尾绳人员必须精力集中,以防跑线;2、质量保证的有关规定和措施2.1 导线应按布线图要求运到张力场,导线线轴在运输及展放过程当中应当随时检查盘板有无缺陷及损坏现象,发现后应快速进行处理。2.2 供应部门应检查导线和金具到货的规格、数量,并对金具进行试组装,对损坏者应快速进行处理。2.3 对以下部位要进行隔离措施,以免损伤导线:2.3.1 导线局部落地处,应在地面上铺木板、草袋等物;2.3.2 卡线器附近应在导线上套橡胶管;2.3.3 临锚导线作业时,各子导线要相互分离,以免鞭击伤线;2.3.4 导线与钢线或导线与导线交叉处,应加以支垫。2.4 张力机的出口张力,应始终满足设计施工规定,不得有较大波动;导线距地面最近处应设监护人。2.5 放线中导...
