尾水渠土石方回填工程施工本工程尾水渠土石方回填主要采纳土夹石回填
1 施工料源土石方回填碴料取自 3#碴场内厂区开挖土石碴料
2 施工流程清理回填面 | T| 回填料装运 | T 分层填筑卜洒水夯实 | T 检查 T 验收
3 施工方法土石方碴料利用 5t 自卸汽车从碴场运至工作面堆料场,由 D85 推土机将 填筑料推运至回填工作面分层摊铺填筑
每层摊铺厚度 40cm,人工洒水,13
5t 平碾配合推土机碾压密实
挡墙背后底部及其他狭窄工作面利用人工摊铺,松 铺厚度小于 20cm,手扶式振动碾碾压密实
压实遍数按设计要求和现场试验确 定并由监理工程师确认后采纳
4 质量检查验收为保证土石料回填施工各项技术指标符合设计和法律规范的要求,在施工中, 要控制好填筑层厚,洒水量,碾压遍数等,结合部位的界面(软性面与钢性面 结合),不得出现砂卵石料分离以及漏压等现象,采纳试坑取样方法进行检验
所有土石填筑工程的压实度不低于 90%

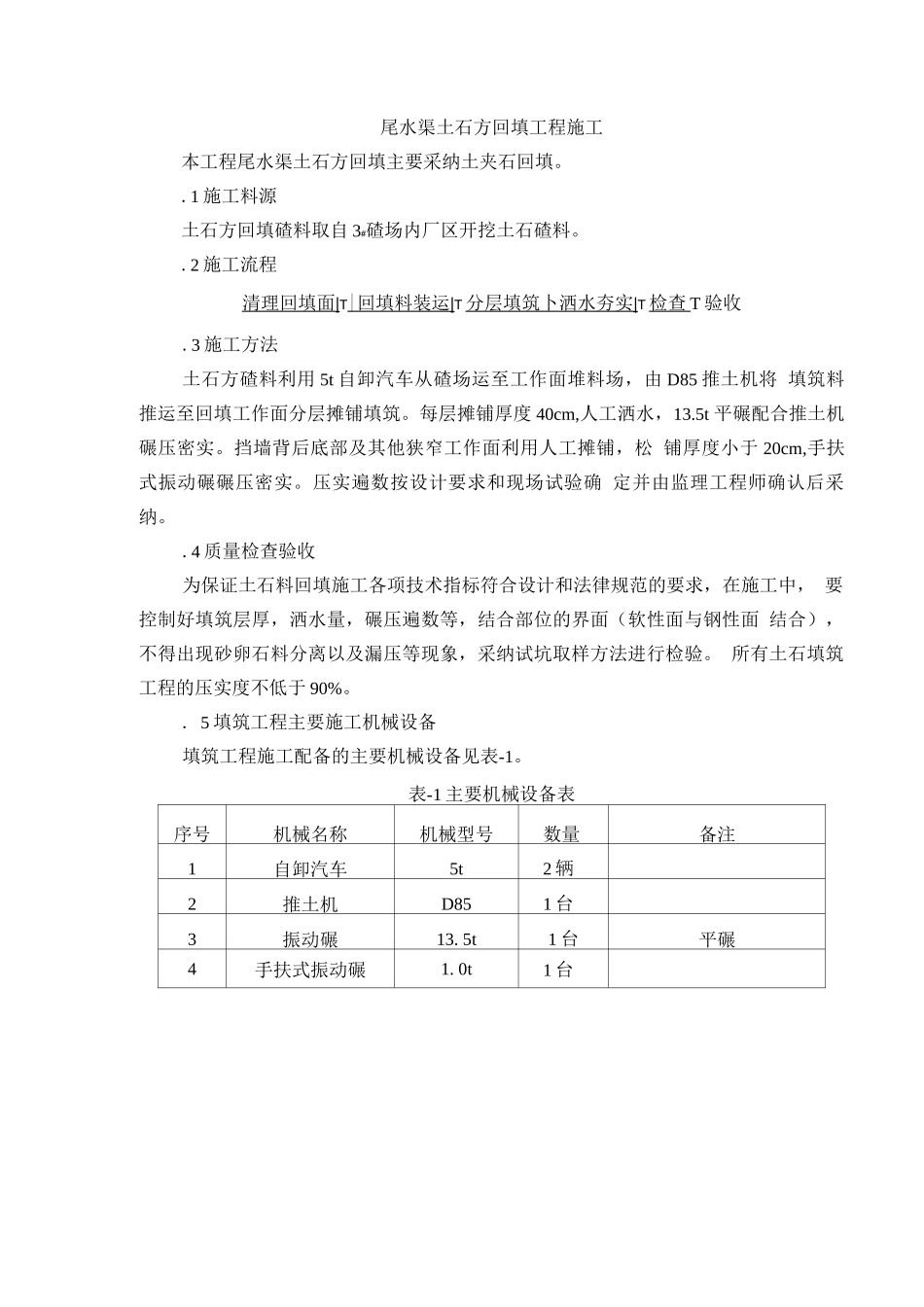

5 填筑工程主要施工机械设备填筑工程施工配备的主要机械设备见表-1
表-1 主要机械设备表序号机械名称机械型号数量备注1自卸汽车5t2 辆2推土机D851 台3振动碾13
5t1 台平碾4手扶式振动碾1

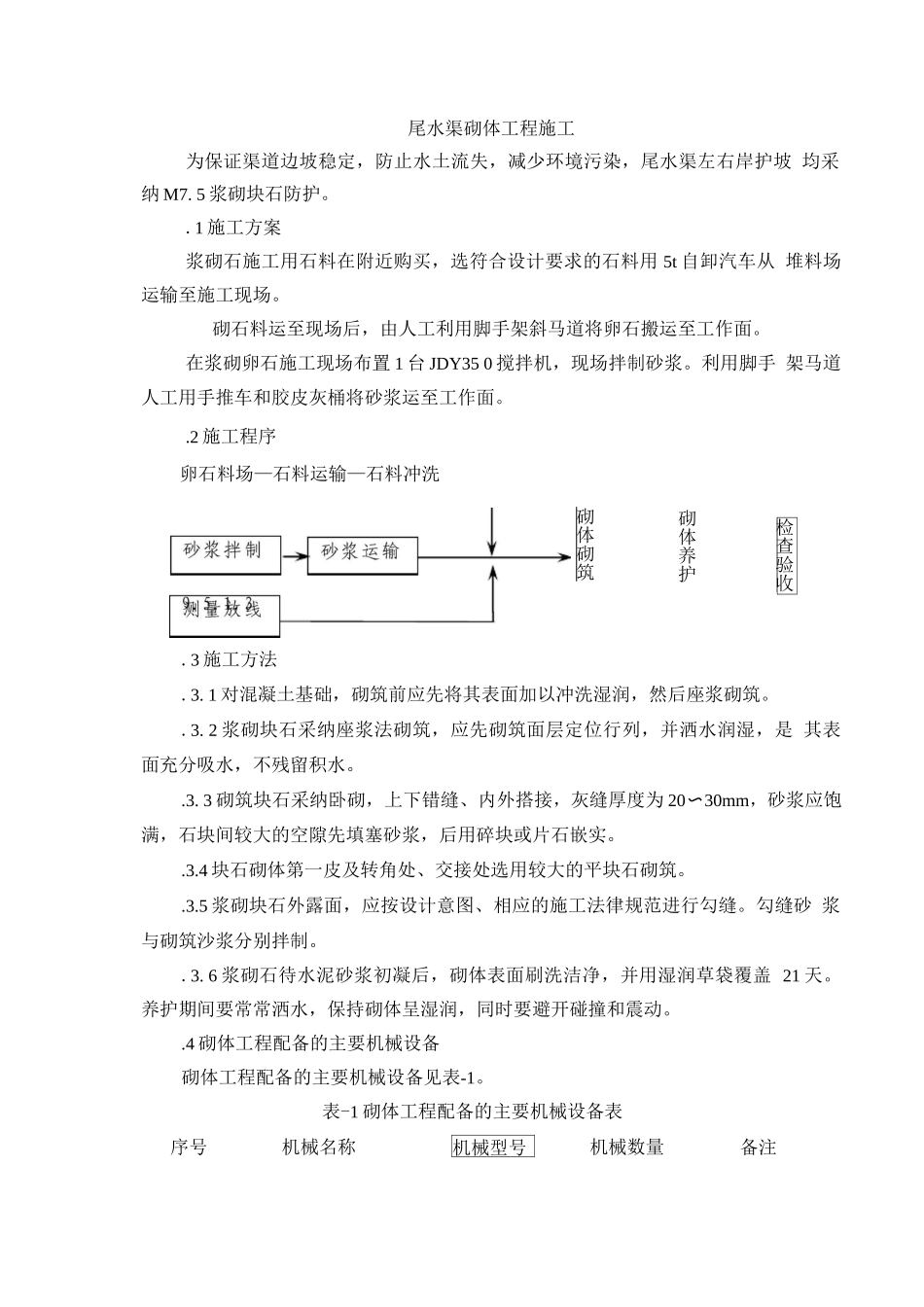

0t1 台序号机械名称机械型号机械数量备注尾水渠砌体工程施工为保证渠道边坡稳定,防止水土流失,减少环境污染,尾水渠左右岸护坡 均采纳 M7
5 浆砌块石防护
1 施工方案浆砌石施工用石料在附近购买,选符合设计要求的石料用 5t 自卸汽车从 堆料场运输至施工现场
砌石料运至现场后,由人工利用脚手架斜马道将卵石搬运至工作面
在浆砌卵石施工现场布置 1 台 JDY35 0 搅拌机,现场拌制砂浆
利用脚手 架马道人工用手推车和胶皮灰桶将砂浆运至工作面
2 施工程序
3 施工方法
1 对混凝土基础,砌筑前应先将其表面加以冲洗湿润,然后座浆
