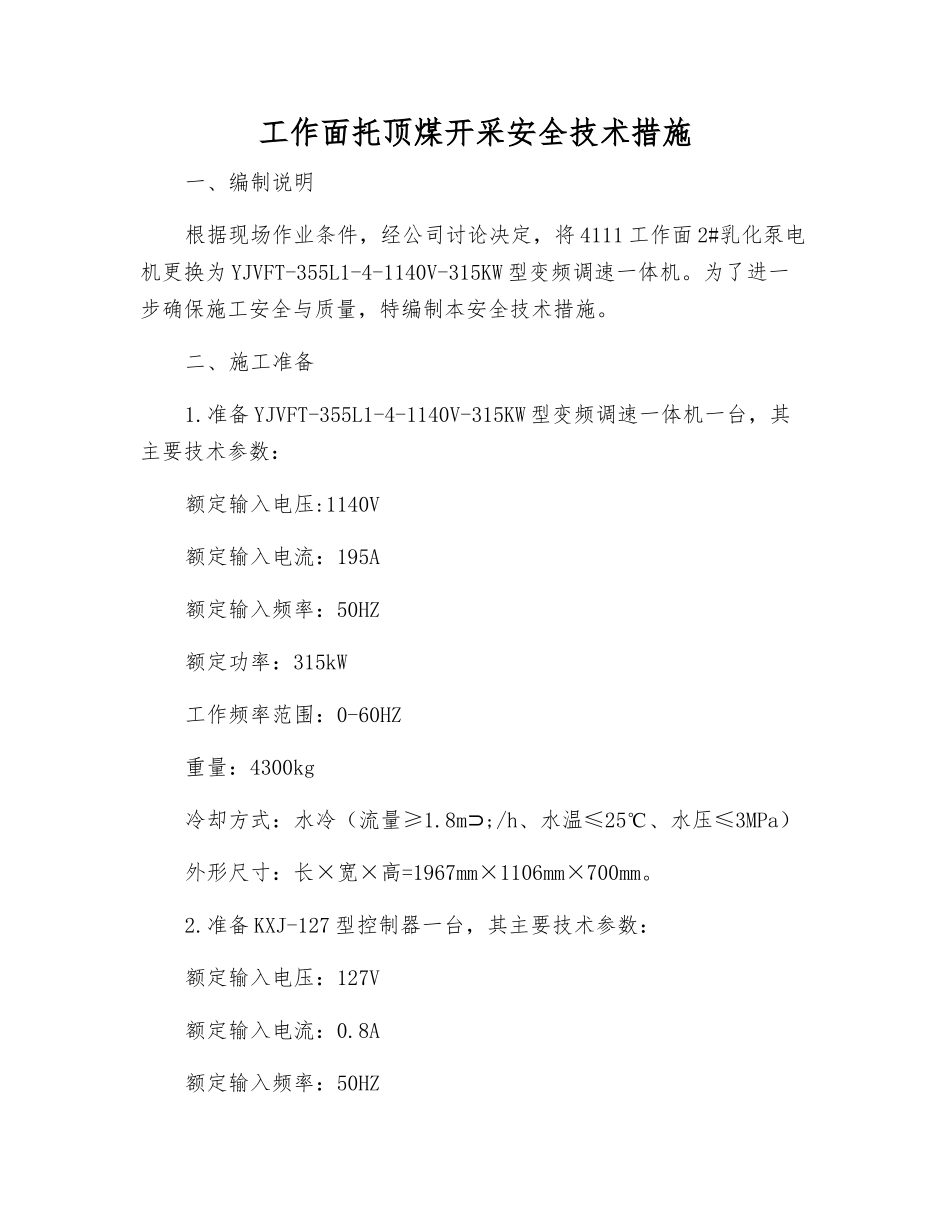

工作面托顶煤开采安全技术措施一、编制说明根据现场作业条件,经公司讨论决定,将 4111 工作面 2#乳化泵电机更换为 YJVFT-355L1-4-1140V-315KW 型变频调速一体机
为了进一步确保施工安全与质量,特编制本安全技术措施
二、施工准备1
准备 YJVFT-355L1-4-1140V-315KW 型变频调速一体机一台,其主要技术参数:额定输入电压:1140V额定输入电流:195A额定输入频率:50HZ额定功率:315kW工作频率范围:0-60HZ重量:4300kg冷却方式:水冷(流量≥1
8m;/h⊃、水温≤25℃、水压≤3MPa)外形尺寸:长×宽×高=1967mm×1106mm×700mm
准备 KXJ-127 型控制器一台,其主要技术参数:额定输入电压:127V额定输入电流:0
8A额定输入频率:50HZ外形尺寸(长×宽×高):660mm×290mm×510mm重量:90kg3
变频调速一体机用 70㎡电缆 20m,LBGI-500/3300 电缆连接器插头(变频一体机侧使用)
工具准备:5 吨手拉葫芦 3 个,力矩扳手一套,40 吨锚链 5 条,撬棍 2 条
安排专人组织落实工具、材料、设备等,并详细检查,保证所用工具齐全完好,材料、设备的型号、规格及质量满足要求
三、施工工序(一)变频调速一体机的运输1
将变频调速一体机及控制器使用顺槽无轨胶轮车运至 4111 辅助运输顺槽设备列车 2#乳化泵待安装地点,使用 5 吨手拉葫芦配合将变频调速一体机卸车
运输路线:地面→副斜井→4-1 煤层辅助运输大巷→4111 辅助运输顺槽→设备列车 2#乳化泵待安装地点
(二)电机的拆除与变频调速一体机的安装1
乳化泵及 9007#组合开关全部停电,将电机电缆甩掉后,拆除电机底座固定螺栓,拆除联轴器,使用 5 吨手拉葫芦配合将电机起吊转运至安装地点以外
