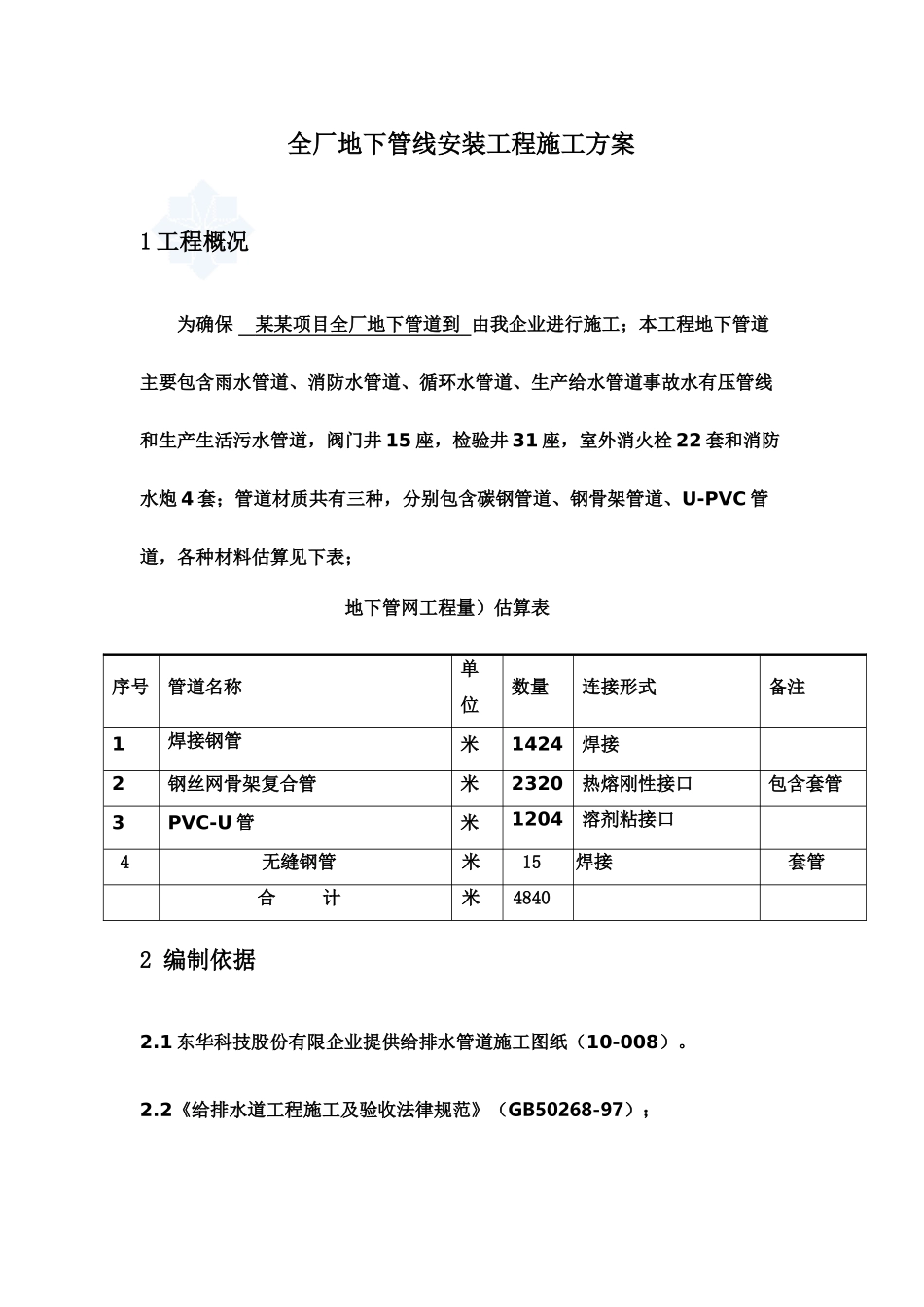

工厂室外埋地管道施工方案全厂地下管线安装工程施工方案1 工程概况为确保 某某项目全厂地下管道到 由我企业进行施工;本工程地下管道主要包含雨水管道、消防水管道、循环水管道、生产给水管道事故水有压管线和生产生活污水管道,阀门井 15 座,检验井 31 座,室外消火栓 22 套和消防水炮 4 套;管道材质共有三种,分别包含碳钢管道、钢骨架管道、U-PVC 管道,各种材料估算见下表;地下管网工程量)估算表 序号管道名称单位数量连接形式备注1焊接钢管米1424焊接2钢丝网骨架复合管米2320热熔刚性接口包含套管3PVC-U 管米1204溶剂粘接口4无缝钢管米15焊接套管合 计米48402 编制依据 2
1 东华科技股份有限企业提供给排水管道施工图纸(10-008)
2《给排水道工程施工及验收法律规范》(GB50268-97);2
3《石油化工给水排水管道工程施工及验收法律规范》(SH3533-);2
4《土方与爆破工程施工验收法律规范》(GBJ201-1983);2
5《现场设备、工业管道焊接工程施工及验收法律规范》GB50236-98;2
6《工程建设交工技术文件要求》(SH3503-);3 材料检验3
1 材料检验通常要求3
1 管道组成件(管子、管件、法兰、垫片、紧固件、阀门等)必须具备制造厂质量证实书,其材质、规格、型号应符合设计文件要求,并应按国家现行标准 100%进行外观检验,不合格者不得使用
2 焊接材料必须有质量证实书
3 法兰和盲板密封面应平整光洁,不得有毛刺及径向沟槽
4 螺栓、螺母螺纹应完整,无伤痕、毛刺等缺点,螺纹应配合良好
2 钢管检验3
1 无裂纹、缩孔、夹渣、折迭、重皮等缺点,锈蚀、机械损伤等缺点不超出壁厚负偏差
2 钢板卷管周长及圆度允许偏差,应符合表 3
2 要求焊接钢管周长及圆度允许偏差(mm)
