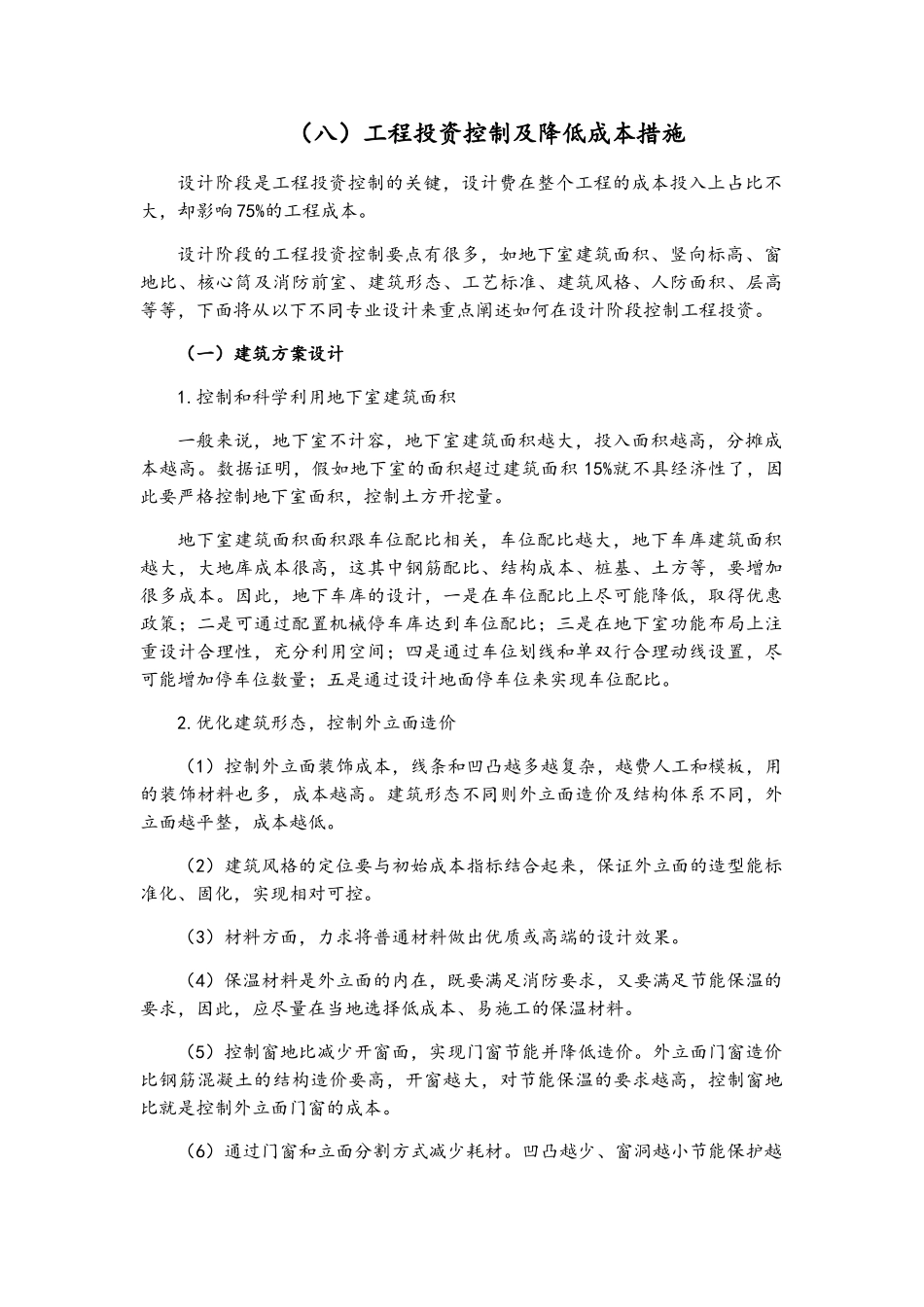

(八)工程投资控制及降低成本措施设计阶段是工程投资控制的关键,设计费在整个工程的成本投入上占比不大,却影响 75%的工程成本
设计阶段的工程投资控制要点有很多,如地下室建筑面积、竖向标高、窗地比、核心筒及消防前室、建筑形态、工艺标准、建筑风格、人防面积、层高等等,下面将从以下不同专业设计来重点阐述如何在设计阶段控制工程投资
(一)建筑方案设计1
控制和科学利用地下室建筑面积 一般来说,地下室不计容,地下室建筑面积越大,投入面积越高,分摊成本越高
数据证明,假如地下室的面积超过建筑面积 15%就不具经济性了,因此要严格控制地下室面积,控制土方开挖量
地下室建筑面积面积跟车位配比相关,车位配比越大,地下车库建筑面积越大,大地库成本很高,这其中钢筋配比、结构成本、桩基、土方等,要增加很多成本
因此,地下车库的设计,一是在车位配比上尽可能降低,取得优惠政策;二是可通过配置机械停车库达到车位配比;三是在地下室功能布局上注重设计合理性,充分利用空间;四是通过车位划线和单双行合理动线设置,尽可能增加停车位数量;五是通过设计地面停车位来实现车位配比
优化建筑形态,控制外立面造价(1)控制外立面装饰成本,线条和凹凸越多越复杂,越费人工和模板,用的装饰材料也多,成本越高
建筑形态不同则外立面造价及结构体系不同,外立面越平整,成本越低
(2)建筑风格的定位要与初始成本指标结合起来,保证外立面的造型能标准化、固化,实现相对可控
(3)材料方面,力求将普通材料做出优质或高端的设计效果
(4)保温材料是外立面的内在,既要满足消防要求,又要满足节能保温的要求,因此,应尽量在当地选择低成本、易施工的保温材料
(5)控制窗地比减少开窗面,实现门窗节能并降低造价
外立面门窗造价比钢筋混凝土的结构造价要高,开窗越大,对节能保温的要求越高,控制窗地比就是控制外立面门窗的成本
(6)通过门窗和立面分割方式
