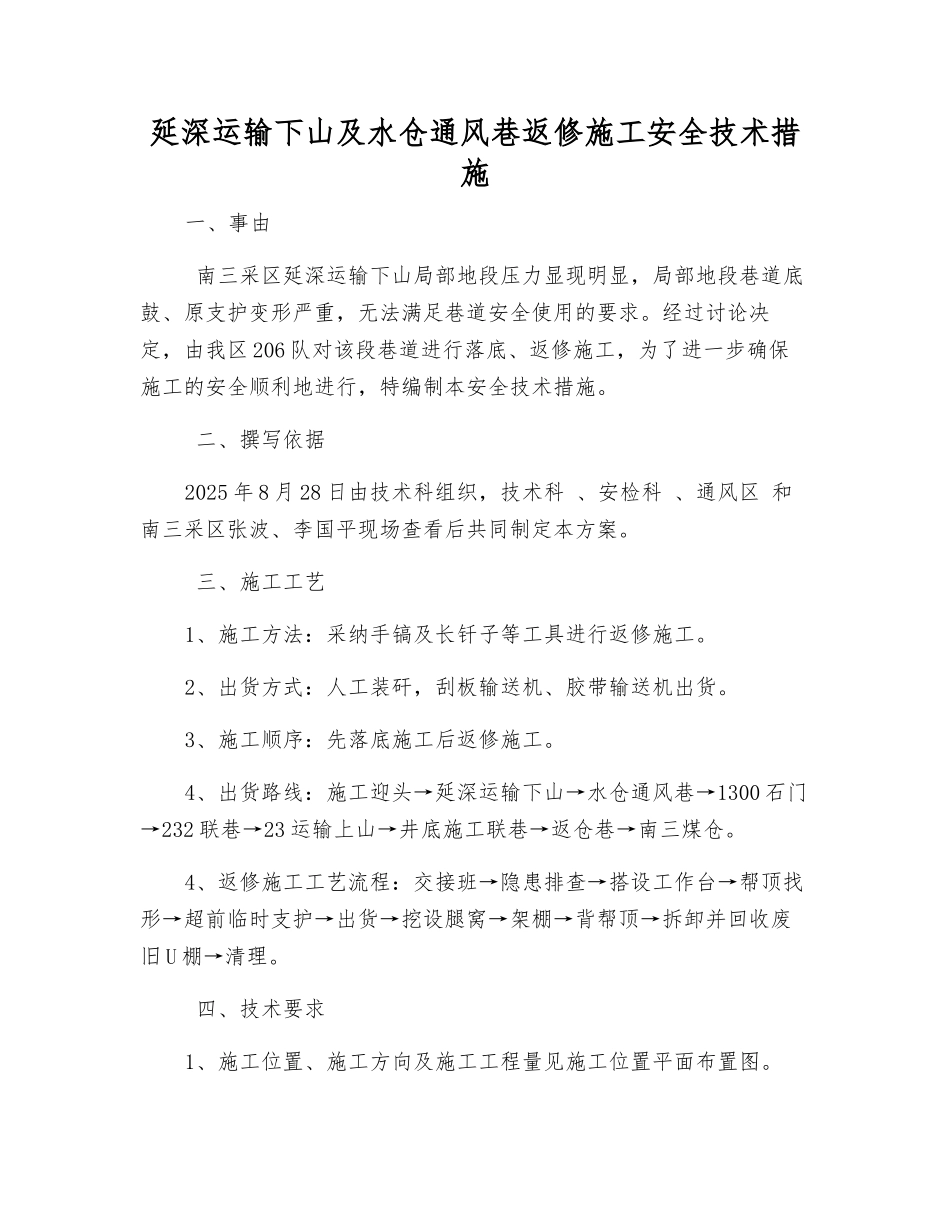

延深运输下山及水仓通风巷返修施工安全技术措施一、事由 南三采区延深运输下山局部地段压力显现明显,局部地段巷道底鼓、原支护变形严重,无法满足巷道安全使用的要求
经过讨论决定,由我区 206 队对该段巷道进行落底、返修施工,为了进一步确保施工的安全顺利地进行,特编制本安全技术措施
二、撰写依据2025 年 8 月 28 日由技术科组织,技术科 、安检科 、通风区 和南三采区张波、李国平现场查看后共同制定本方案
三、施工工艺1、施工方法:采纳手镐及长钎子等工具进行返修施工
2、出货方式:人工装矸,刮板输送机、胶带输送机出货
3、施工顺序:先落底施工后返修施工
4、出货路线:施工迎头→延深运输下山→水仓通风巷→1300 石门→232 联巷→23 运输上山→井底施工联巷→返仓巷→南三煤仓
4、返修施工工艺流程:交接班→隐患排查→搭设工作台→帮顶找形→超前临时支护→出货→挖设腿窝→架棚→背帮顶→拆卸并回收废旧 U 棚→清理
四、技术要求1、施工位置、施工方向及施工工程量见施工位置平面布置图

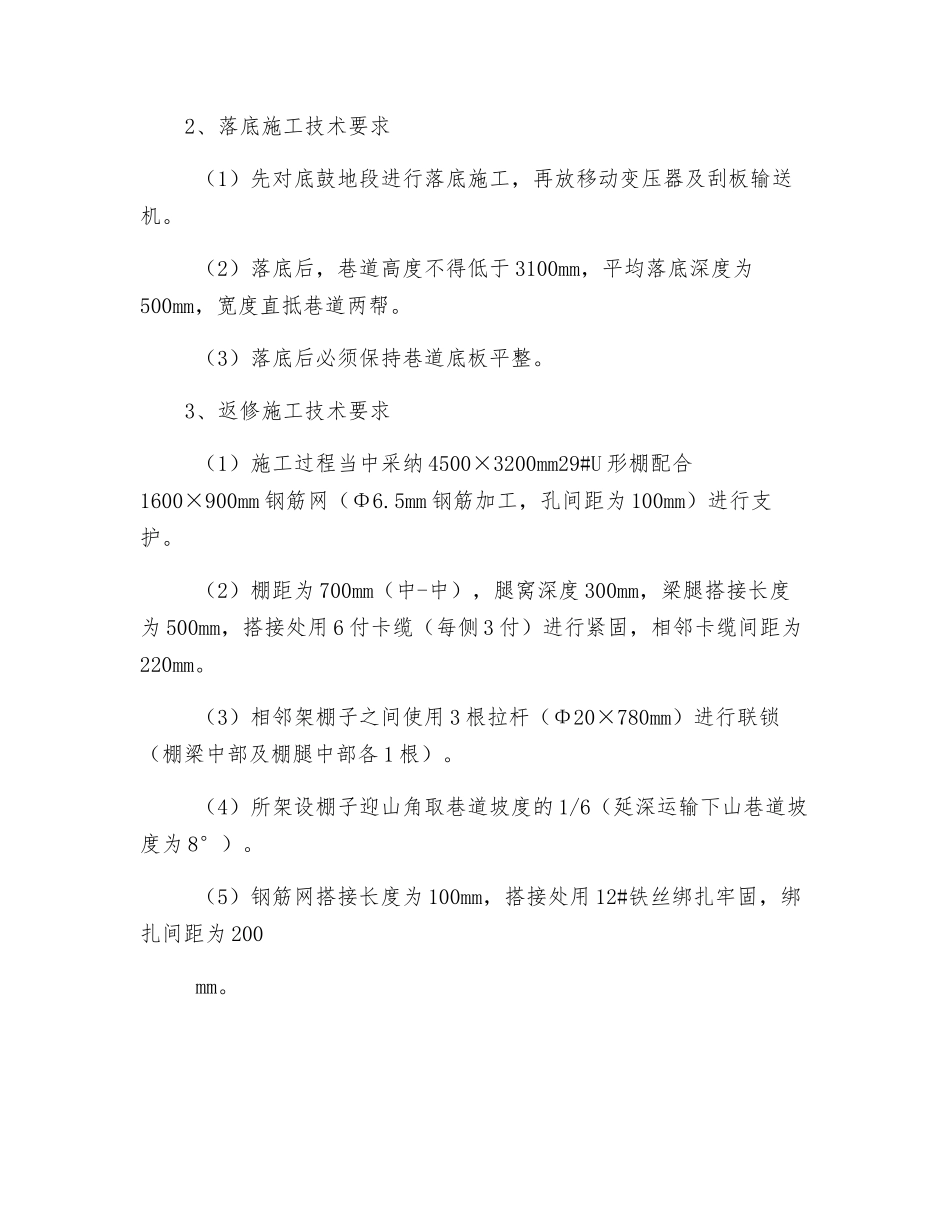

2、落底施工技术要求 (1)先对底鼓地段进行落底施工,再放移动变压器及刮板输送机
(2)落底后,巷道高度不得低于 3100mm,平均落底深度为500mm,宽度直抵巷道两帮
(3)落底后必须保持巷道底板平整
3、返修施工技术要求 (1)施工过程当中采纳 4500×3200mm29#U 形棚配合1600×900mm 钢筋网(Φ6
5mm 钢筋加工,孔间距为 100mm)进行支护
(2)棚距为 700mm(中-中),腿窝深度 300mm,梁腿搭接长度为 500mm,搭接处用 6 付卡缆(每侧 3 付)进行紧固,相邻卡缆间距为220mm
(3)相邻架棚子之间使用 3 根拉杆(Φ20×780mm)进行联锁(棚梁中部及棚腿中部各 1 根)
(4)所架设棚子迎山角取巷道坡度的 1/6(延深运输下山
