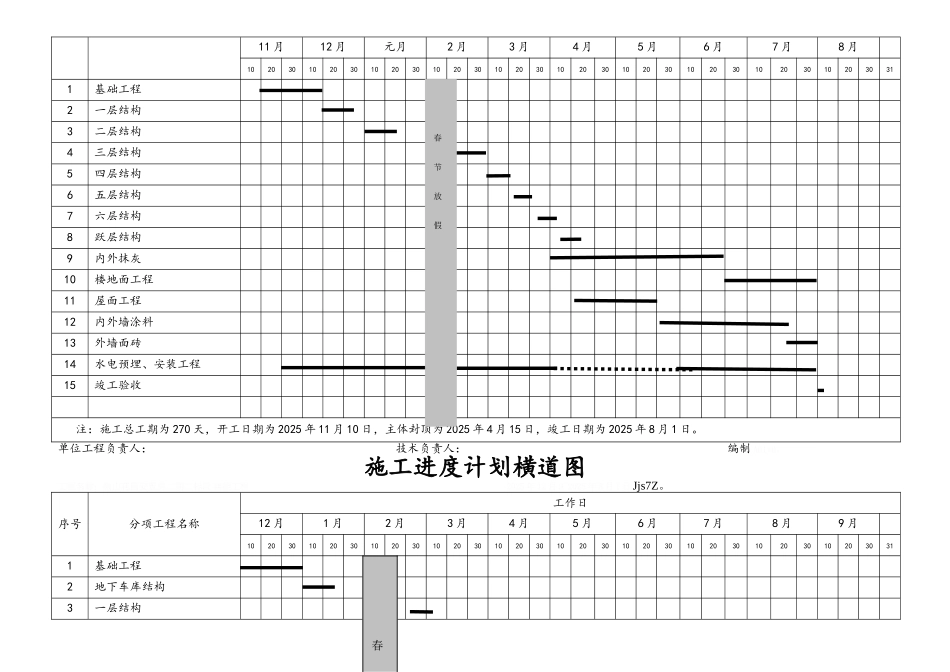

施工进度计划横道图工程名称:微山花园安置房二期二标段 11#楼工程 2025 年 11 月 1~2025 年 8 月 1 日序号分项工程名称工作日11 月12 月元月2 月3 月4 月5 月6 月7 月8 月102030102030102030102030102030102030102030102030102030102030311基础工程2一层结构3二层结构4三层结构5四层结构6五层结构7六层结构8跃层结构9内外抹灰10楼地面工程11屋面工程12内外墙涂料13外墙面砖14水电预埋、安装工程15竣工验收注:施工总工期为 270 天,开工日期为 2025 年 11 月 1 日,主体封顶为 2025 年 4 月 10 日,竣工日期为 2025 年 8 月 1 日。单位工程负责人: 技术负责人: 编制人:Q73ol。施工进度计划横道图工程名称:微山花园安置房二期二标段 10#楼工程 2025 年 11 月 10~2025 年 8 月 1 日 SB1Mb。序号分项工程名称工作日春节放假11 月12 月元月2 月3 月4 月5 月6 月7 月8 月102030102030102030102030102030102030102030102030102030102030311基础工程2一层结构3二层结构4三层结构5四层结构6五层结构7六层结构8跃层结构9内外抹灰10楼地面工程11屋面工程12内外墙涂料13外墙面砖14水电预埋、安装工程15竣工验收注:施工总工期为 270 天,开工日期为 2025 年 11 月 10 日,主体封顶为 2025 年 4 月 15 日,竣工日期为 2025 年 8 月 1 日。单位工程负责人: 技术负责人: 编制 AB1yD。施工进度计划横道图工程名称:微山花园安置房二期二标段 4#楼工程 2025 年 12 月 9~2025 年 8 月 1 日 Jjs7Z。序号分项工程名称工作日12 月1 月2 月3 月4 月5 月6 月7 月8 月9 月102030102030102030102030102030102030102030102030102030102030311基础工程2地下车库结构3一层结构春春节放假4二层结构5三层结构6四层结构7五层结构8六层结构9跃层结构10内外抹灰11楼地面工程12屋面工程13内外墙涂料13外墙面砖14水电预埋、安装工程15竣工验收注:施工总工期为 270 天,开工日期为 2025 年 12 月 9 日,主体封顶为 2025 年 4 月 30 日,竣工日期为 2025 年 8 月 1 日。单位工程负责人: 技术负责人: 编制人:VULxZ。春
