路基护面墙施工方案一、编制依据1、郧十高速公路第九合同段施工招标文件
2、郧十高速公路第九合同段《两阶段施工图设计》
3、《公路工程技术标准》(JTG B01-23)
4、《公路路基施工技术法律规范》(JTG F10-26)
5、《公路工程质量检验评定标准》(JTG F80/1 — 24)
6、当地的水文、气象及本项目的地质资料
7、国家和当地地方法令、法规具体规定
8、《湖北郧十高速公路施工场地建设标准化管理实施细则》
9、业主对本合同段工程的质量和工期要求
10、我集团公司以往的施工经验和技术、设备能力

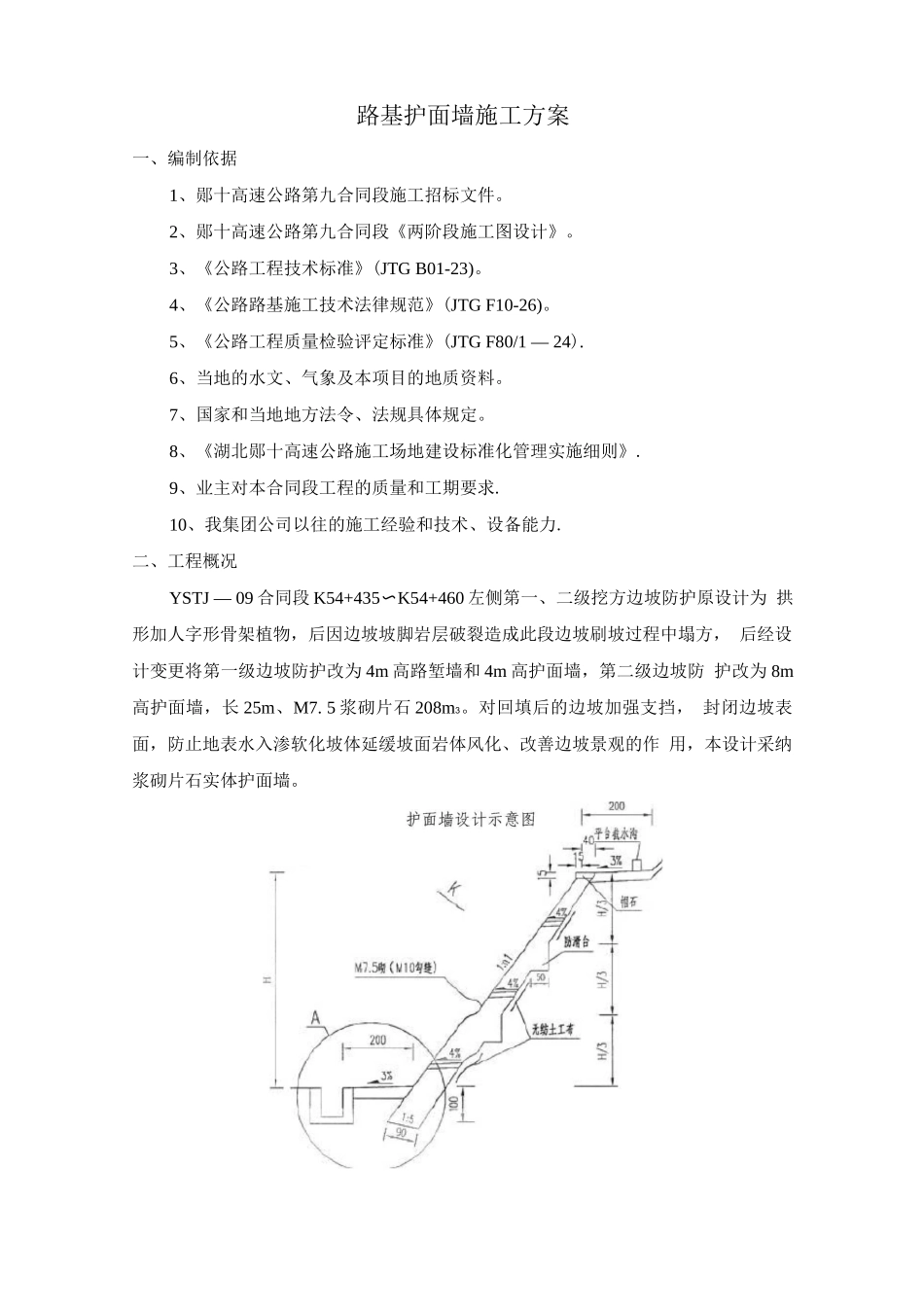

二、工程概况YSTJ — 09 合同段 K54+435〜K54+460 左侧第一、二级挖方边坡防护原设计为 拱形加人字形骨架植物,后因边坡坡脚岩层破裂造成此段边坡刷坡过程中塌方, 后经设计变更将第一级边坡防护改为 4m 高路堑墙和 4m 高护面墙,第二级边坡防 护改为 8m高护面墙,长 25m、M7
5 浆砌片石 208m3
对回填后的边坡加强支挡, 封闭边坡表面,防止地表水入渗软化坡体延缓坡面岩体风化、改善边坡景观的作 用,本设计采纳浆砌片石实体护面墙

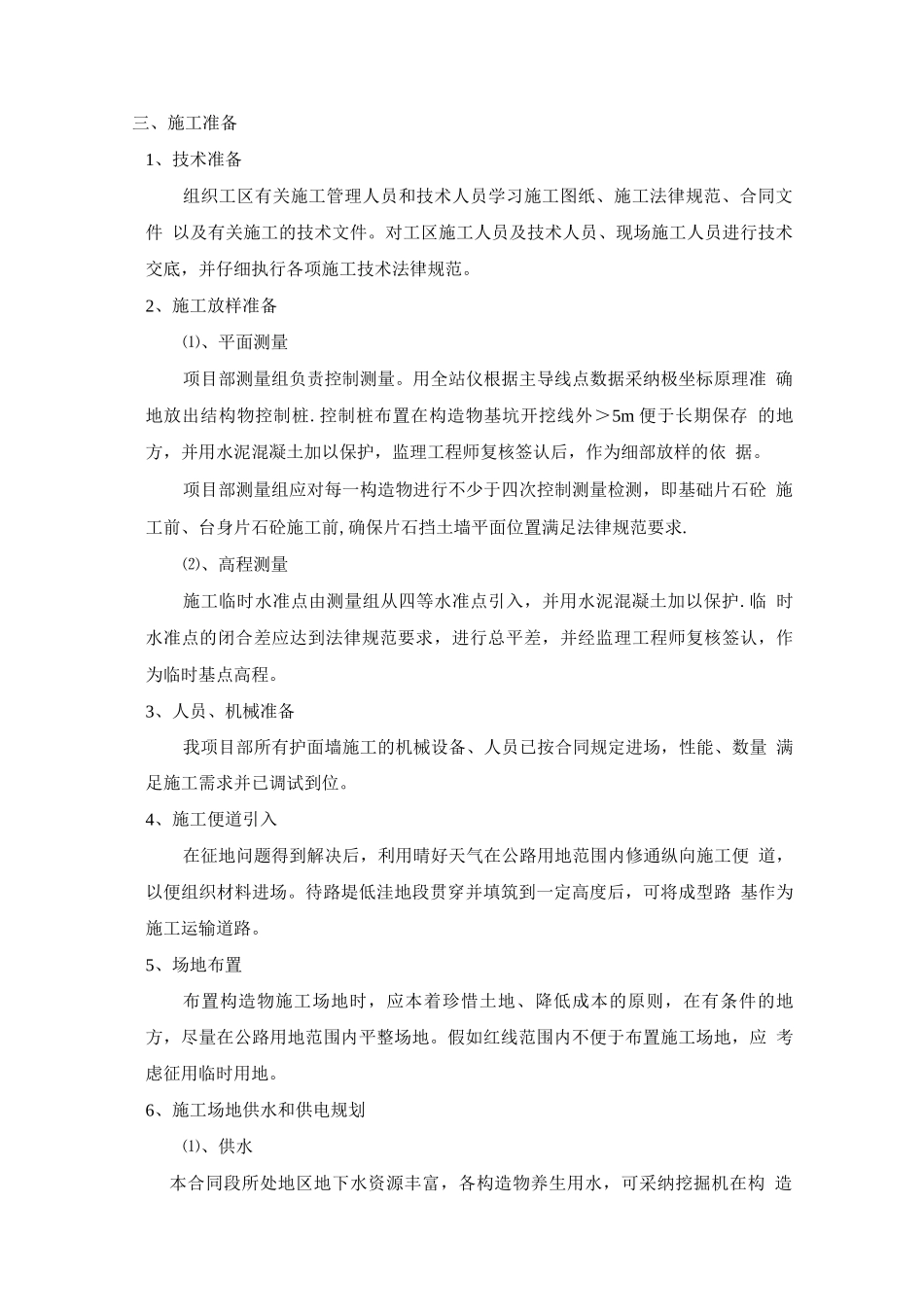

三、施工准备1、技术准备组织工区有关施工管理人员和技术人员学习施工图纸、施工法律规范、合同文件 以及有关施工的技术文件
对工区施工人员及技术人员、现场施工人员进行技术 交底,并仔细执行各项施工技术法律规范
2、施工放样准备⑴、平面测量项目部测量组负责控制测量
用全站仪根据主导线点数据采纳极坐标原理准 确地放出结构物控制桩
控制桩布置在构造物基坑开挖线外>5m 便于长期保存 的地方,并用水泥混凝土加以保护,监理工程师复核签认后,作为细部放样的依 据
项目部测量组应对每一构造物进行不少于四次控制测量检测,即基础片石砼 施工前、台身片石砼施工前,确保片石挡土墙平面位置满足法律规范要求
⑵、高程测量施工临时水准点由测量组从四
