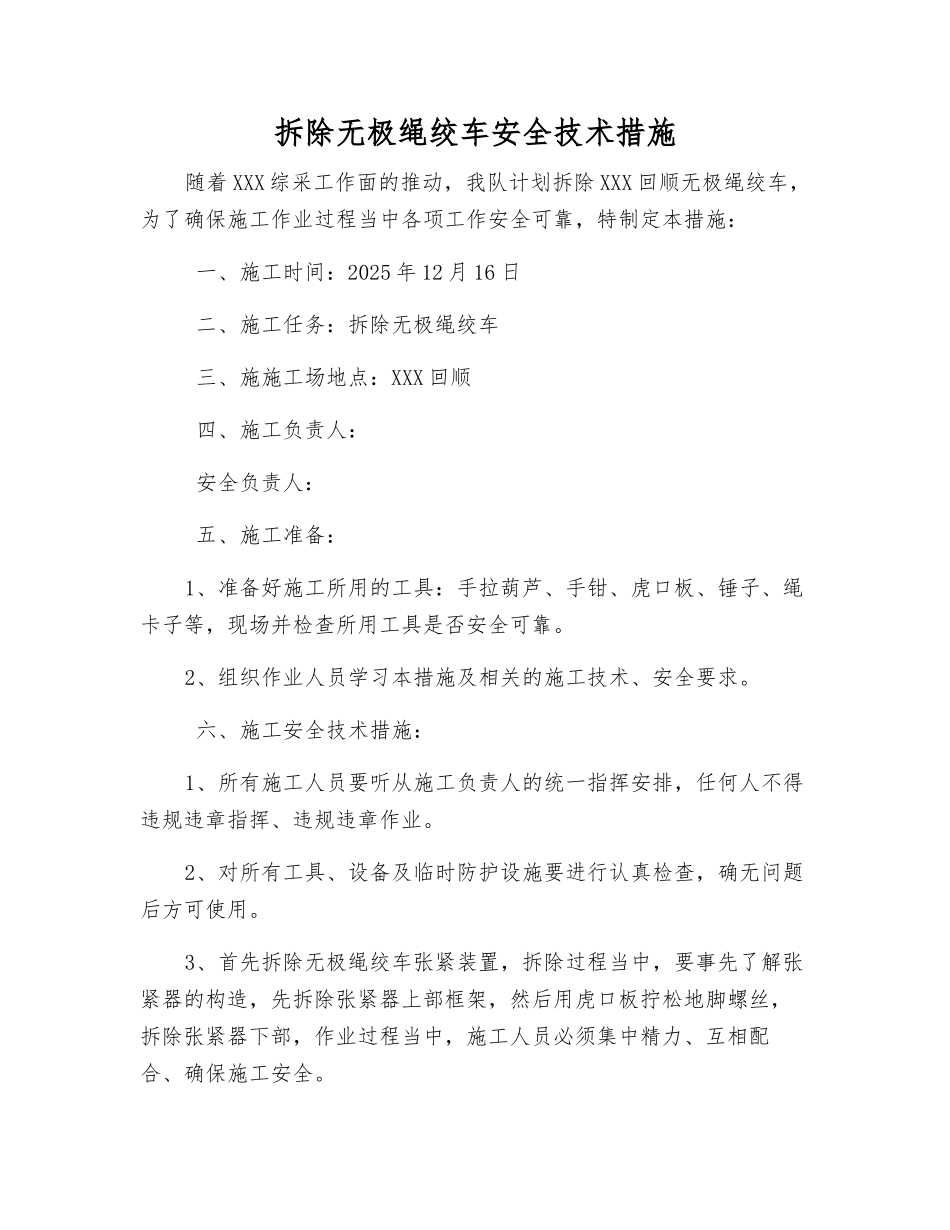

拆除无极绳绞车安全技术措施随着 XXX 综采工作面的推动,我队计划拆除 XXX 回顺无极绳绞车,为了确保施工作业过程当中各项工作安全可靠,特制定本措施: 一、施工时间:2025 年 12 月 16 日 二、施工任务:拆除无极绳绞车 三、施施工场地点:XXX 回顺 四、施工负责人: 安全负责人: 五、施工准备:1、准备好施工所用的工具:手拉葫芦、手钳、虎口板、锤子、绳卡子等,现场并检查所用工具是否安全可靠
2、组织作业人员学习本措施及相关的施工技术、安全要求
六、施工安全技术措施:1、所有施工人员要听从施工负责人的统一指挥安排,任何人不得违规违章指挥、违规违章作业

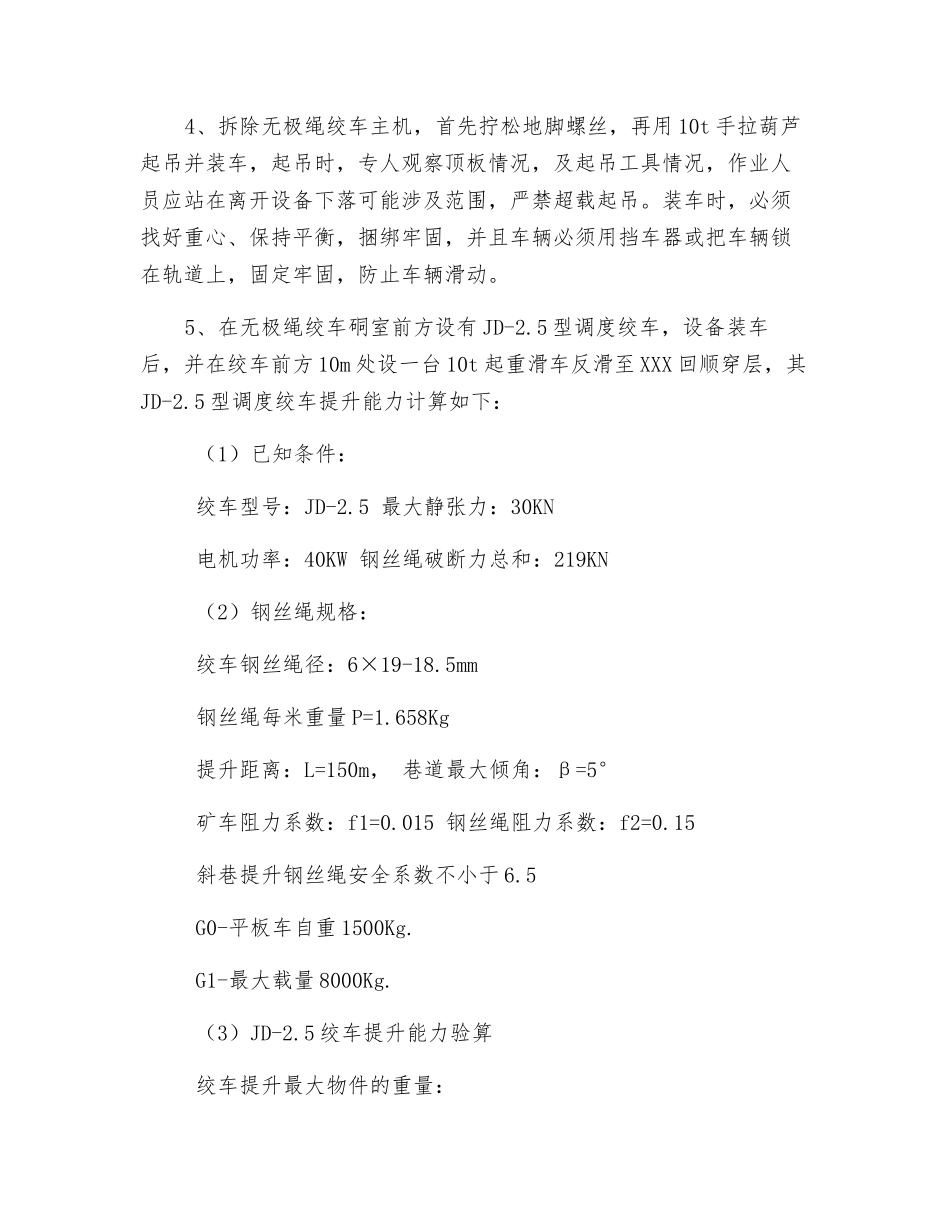

2、对所有工具、设备及临时防护设施要进行认真检查,确无问题后方可使用
3、首先拆除无极绳绞车张紧装置,拆除过程当中,要事先了解张紧器的构造,先拆除张紧器上部框架,然后用虎口板拧松地脚螺丝,拆除张紧器下部,作业过程当中,施工人员必须集中精力、互相配合、确保施工安全
4、拆除无极绳绞车主机,首先拧松地脚螺丝,再用 10t 手拉葫芦起吊并装车,起吊时,专人观察顶板情况,及起吊工具情况,作业人员应站在离开设备下落可能涉及范围,严禁超载起吊
装车时,必须找好重心、保持平衡,捆绑牢固,并且车辆必须用挡车器或把车辆锁在轨道上,固定牢固,防止车辆滑动
5、在无极绳绞车硐室前方设有 JD-2
5 型调度绞车,设备装车后,并在绞车前方 10m 处设一台 10t 起重滑车反滑至 XXX 回顺穿层,其JD-2
5 型调度绞车提升能力计算如下: (1)已知条件: 绞车型号:JD-2
5 最大静张力:30KN 电机功率:40KW 钢丝绳破断力总和:219KN (2)钢丝绳规格: 绞车钢丝绳径:6×19-18

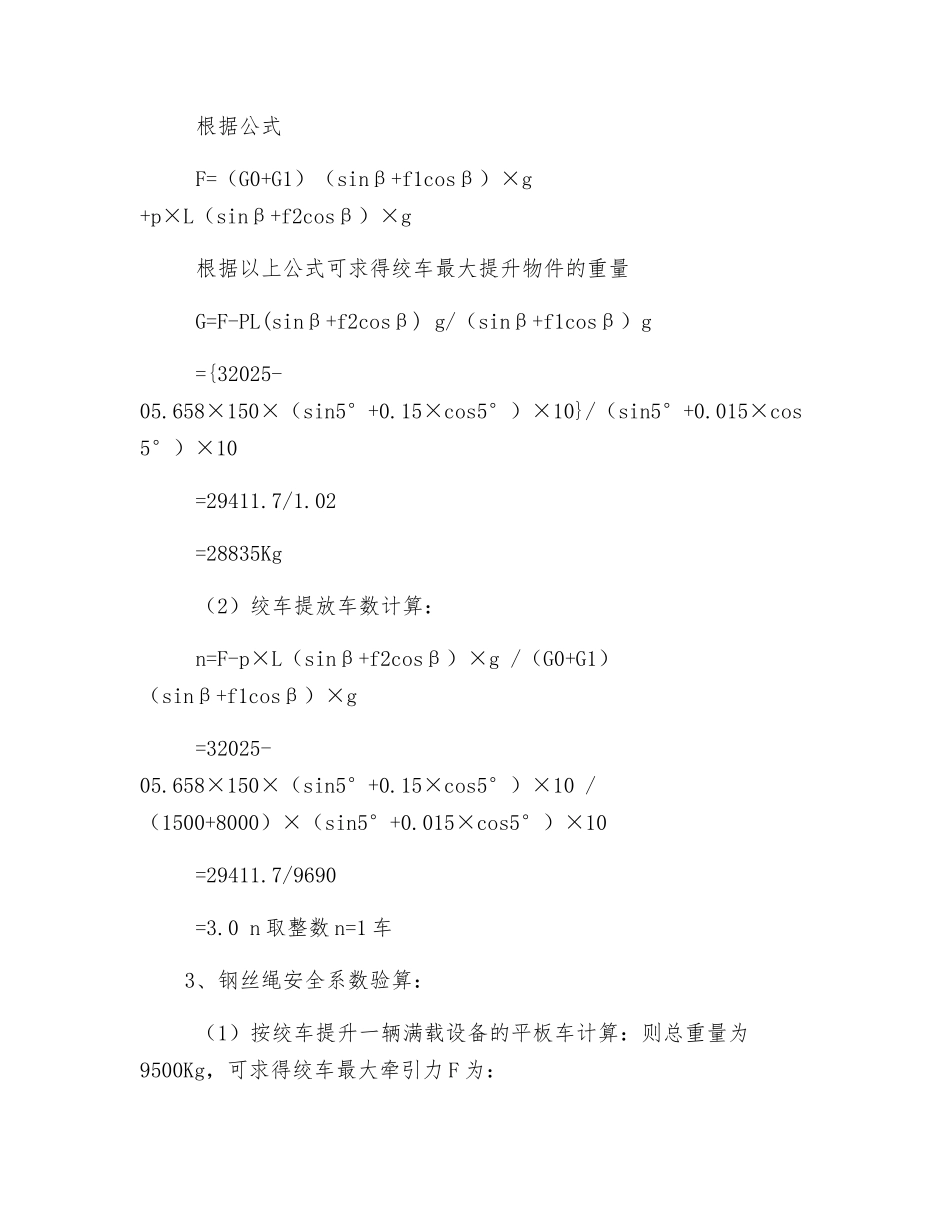

5mm 钢丝绳每米重量 P=1
658Kg 提升距离:L=150m, 巷道最大倾角:β=5° 矿车阻力系数:f1=0
015 钢丝绳阻
