拟投入的主要物资计划(一)、材料的进场计划1)主要材料及设备在使用前考虑材料的生产、运输及送审检验提前定货,在使用过程中根据堆放场地情况分批进场,以保证施工需要
第一批材料应在施工人员入驻前进场,在施工前 1-2 天完成材料交付与甲方的审核、检查、审查等工作,甲方检验合格后将材料运至施工现场的临时仓库内,作好开工前的准备工作
由于现场施工工序采纳流水作业的方式进行施工,因此个系统工程完工时间不一致
根据施工现场的实际施工情况分批将各部分使用的塔材、导地线、金具等投入施工施工场地,根据施工工程的计划表进行工程的实施
在基础工程完工前 5 天左右,预先根据合同书或投标书内选定的塔材、导地线、金具等材料品牌、型号、规格定货,并进行材料的审核、检查、审查等工作
保证施工施工场地现场施工工程根据施工进度顺利进行,防止误工现象的发生
采购员应根据施工合同或投标书中设备清单要求的品牌、型号、规格及产地向供货商定货,进场后项目负责人应及时会同甲方与监理对各设备材料进行审核、检查,符合要求后方可安装施工
在施工期间材料员须每周向项目经理递交材料进度报告,物资进度发生延误的应及时制定补救措施,对紧急情况随时向业主及监理报告
其次,根据工程施工进度计划结合施工现场作业条件,提前一周统计材料用量,分批、分阶段采购所需材料
做到不积压,不长时间堆放,确保工程材料进场合乎施工进度,使用时质量可靠

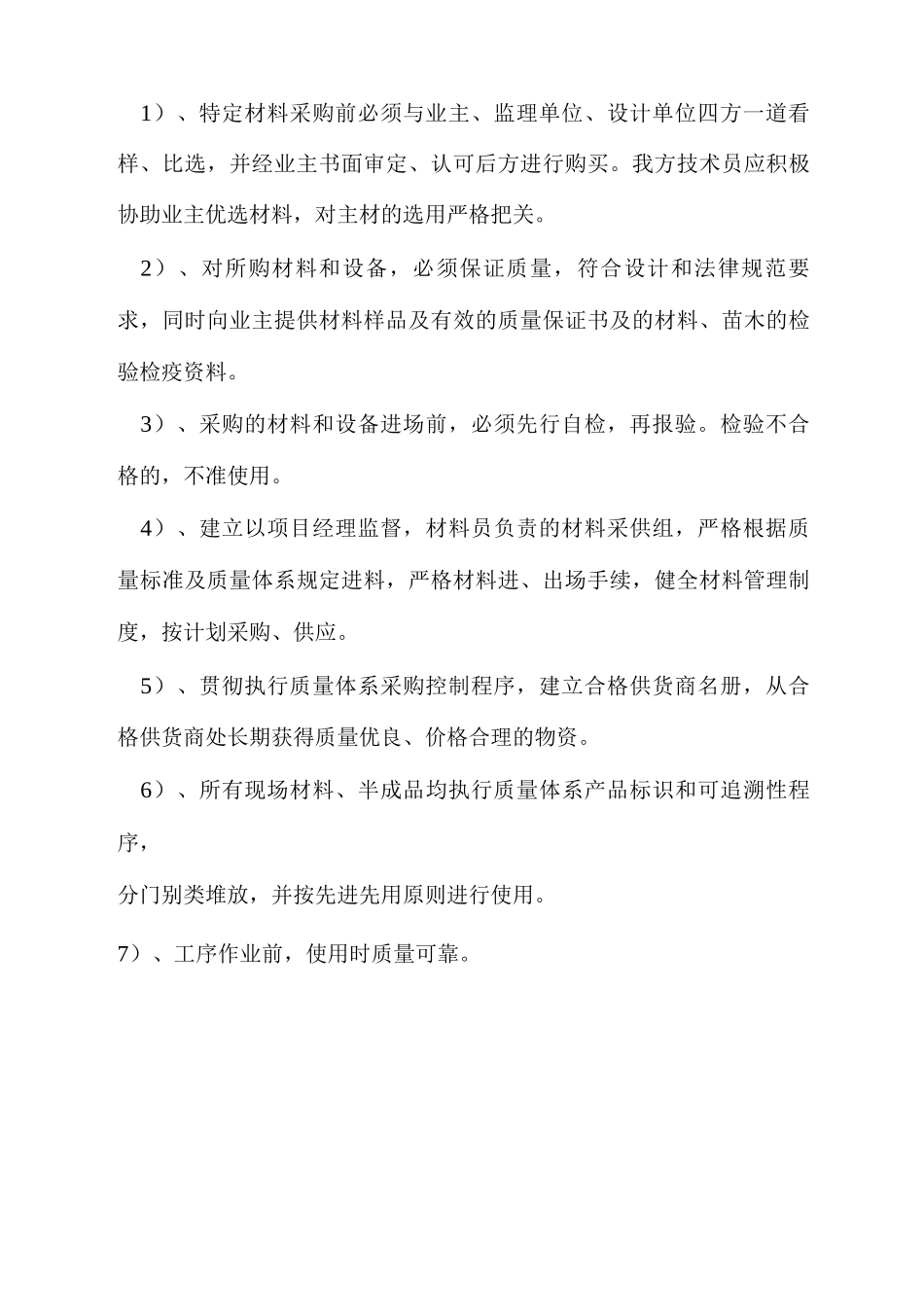

(二)材料的采购、检验和使用原则1)、特定材料采购前必须与业主、监理单位、设计单位四方一道看样、比选,并经业主书面审定、认可后方进行购买
我方技术员应积极协助业主优选材料,对主材的选用严格把关
2)、对所购材料和设备,必须保证质量,符合设计和法律规范要求,同时向业主提供材料样品及有效的质量保证书及的材料、苗木的检验检疫资料
3)、采购的材料和设备进场前,必须先行自检,再报验
检验不合格的,不准使用
