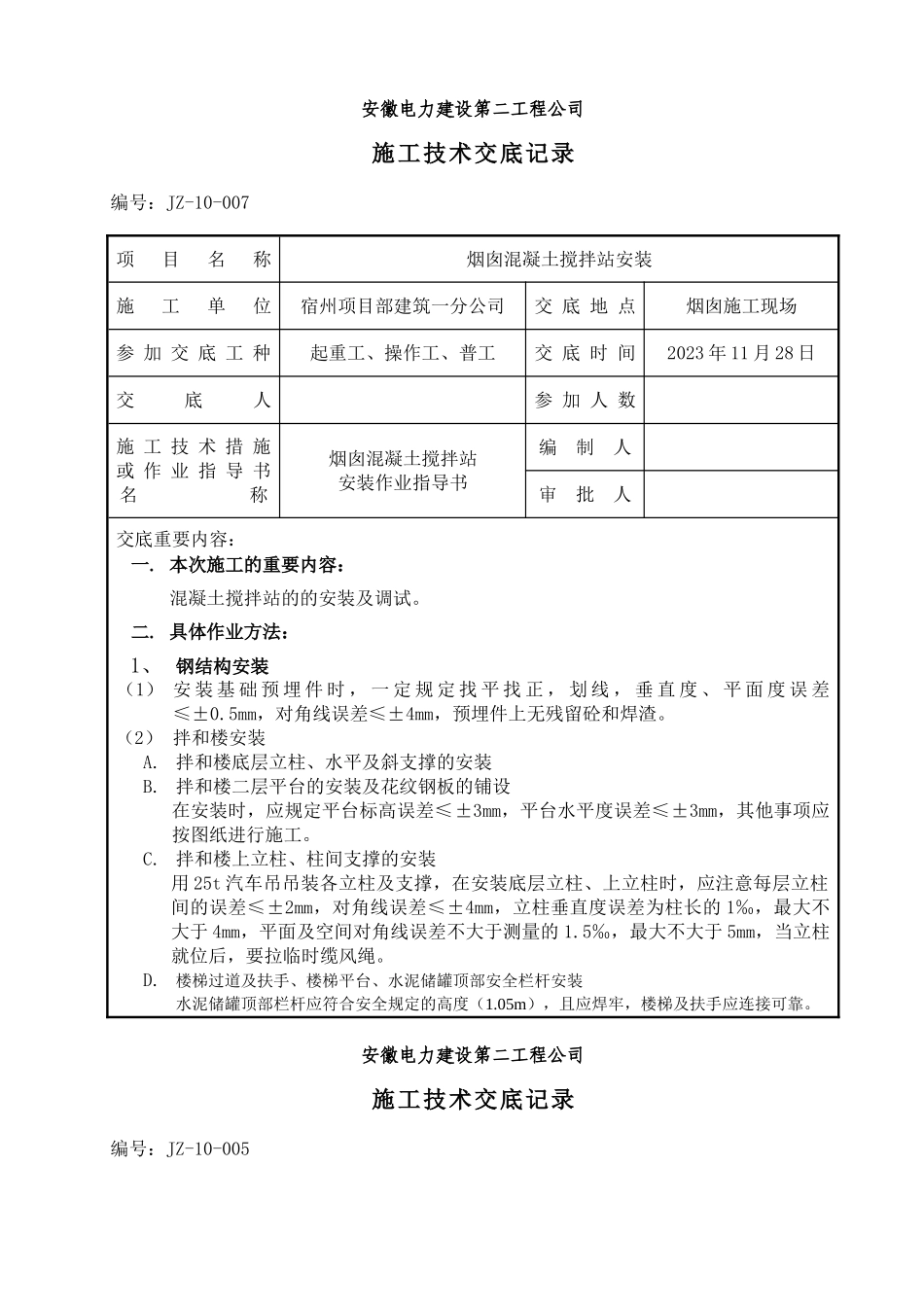

安徽电力建设第二工程公司施工技术交底记录编号:JZ-10-007项目名称烟囱混凝土搅拌站安装施工单位宿州项目部建筑一分公司交 底 地 点烟囱施工现场参 加 交 底 工 种起重工、操作工、普工交 底 时 间2023 年 11 月 28 日交底人参 加 人 数施 工 技 术 措 施或 作 业 指 导 书名 称烟囱混凝土搅拌站安装作业指导书编 制 人审 批 人交底重要内容:一
本次施工的重要内容:混凝土搅拌站的的安装及调试
具体作业方法:1、 钢结构安装(1) 安 装 基 础 预 埋 件 时 , 一 定 规 定 找 平 找 正 , 划 线 , 垂 直 度 、 平 面 度 误 差≤±0
5mm,对角线误差≤±4mm,预埋件上无残留砼和焊渣
(2) 拌和楼安装A
拌和楼底层立柱、水平及斜支撑的安装B
拌和楼二层平台的安装及花纹钢板的铺设在安装时,应规定平台标高误差≤±3mm,平台水平度误差≤±3mm,其他事项应按图纸进行施工
拌和楼上立柱、柱间支撑的安装用 25t 汽车吊吊装各立柱及支撑,在安装底层立柱、上立柱时,应注意每层立柱间的误差≤±2mm,对角线误差≤±4mm,立柱垂直度误差为柱长的 1‰,最大不大于 4mm,平面及空间对角线误差不大于测量的 1
5‰,最大不大于 5mm,当立柱就位后,要拉临时缆风绳
楼梯过道及扶手、楼梯平台、水泥储罐顶部安全栏杆安装水泥储罐顶部栏杆应符合安全规定的高度(1
05m),且应焊牢,楼梯及扶手应连接可靠

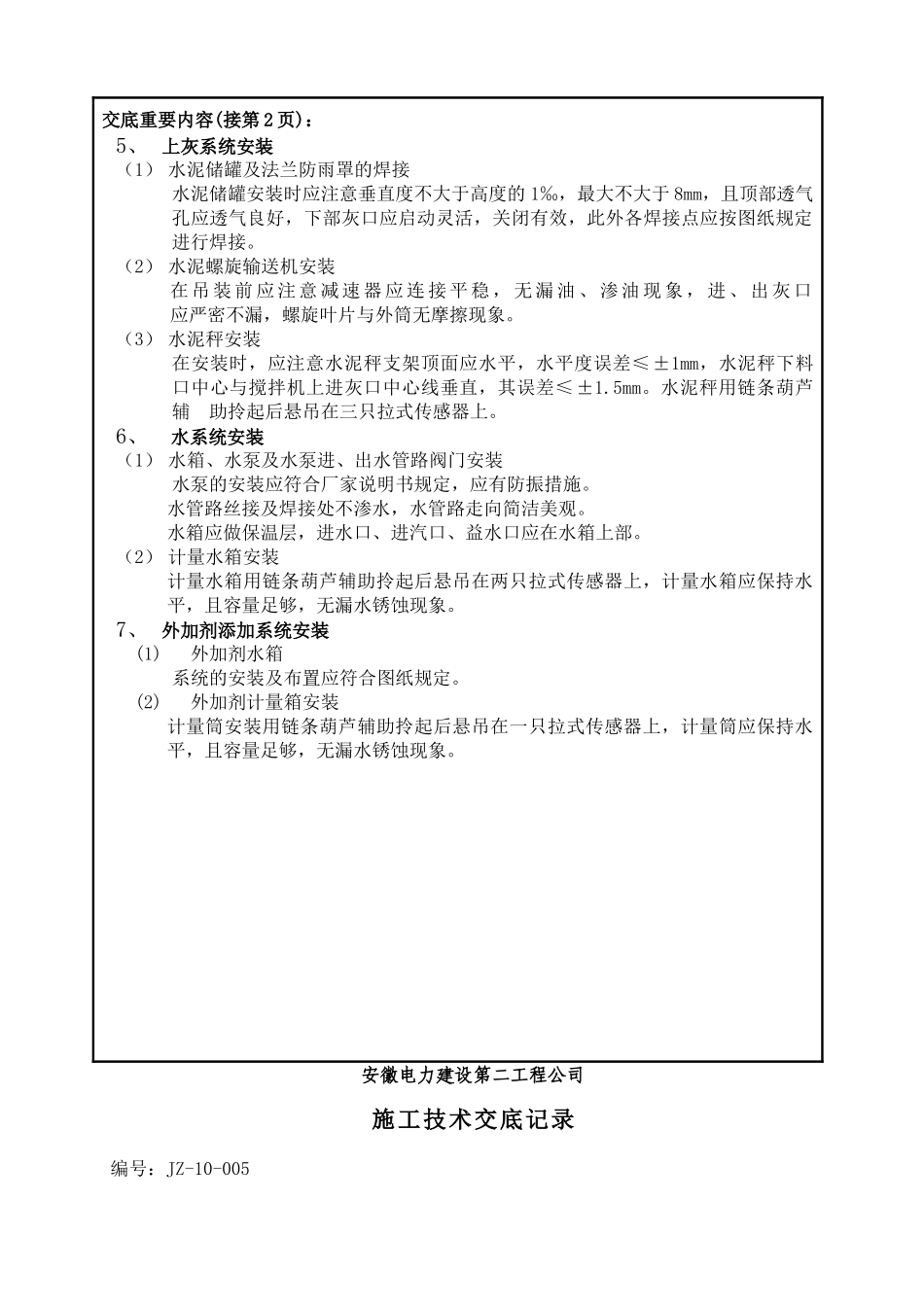

安徽电力建设第二工程公司施工技术交底记录编号:JZ-10-005交底重要内容(接第 1 页):E

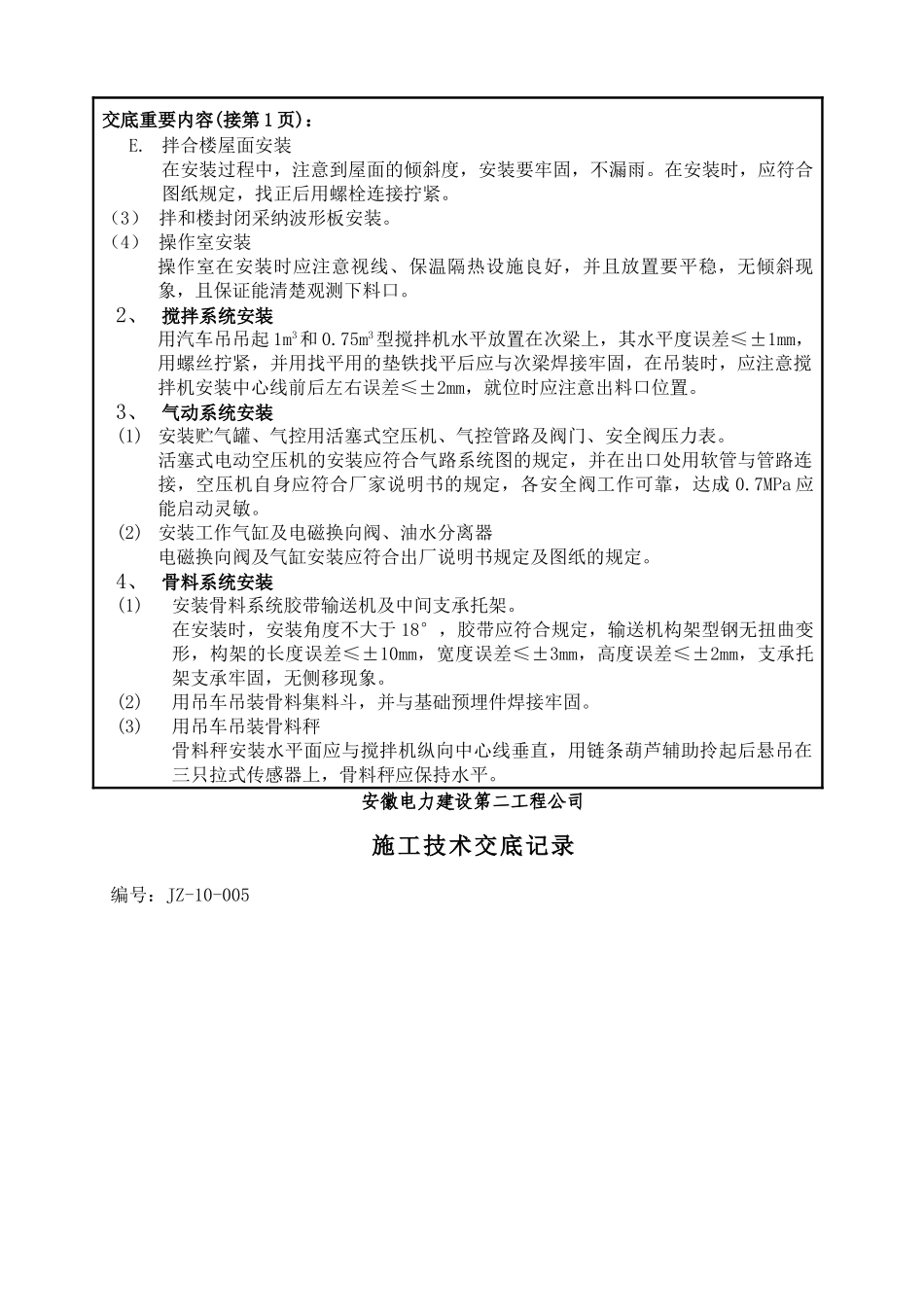

拌合楼屋面安装在安装过程中,注意到屋面的倾斜度,安装要牢固,不漏雨
在安装时,应符合图纸规定,找正后用螺栓连接拧紧
(3) 拌和楼封闭采纳波形板安装
(4) 操作室安装操作室在安装时应注意视线、保温隔热设施良好,并且放置要平稳
