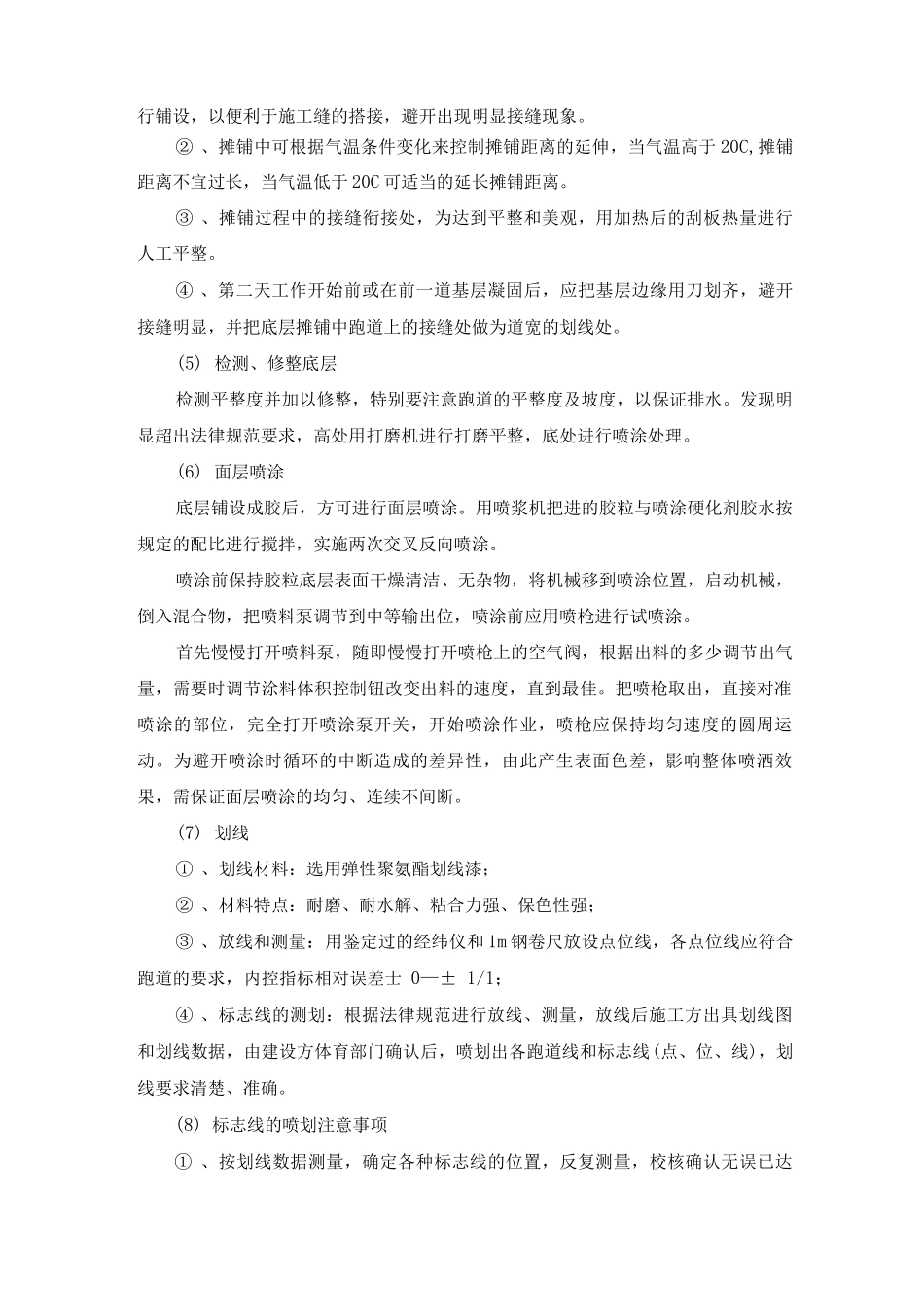

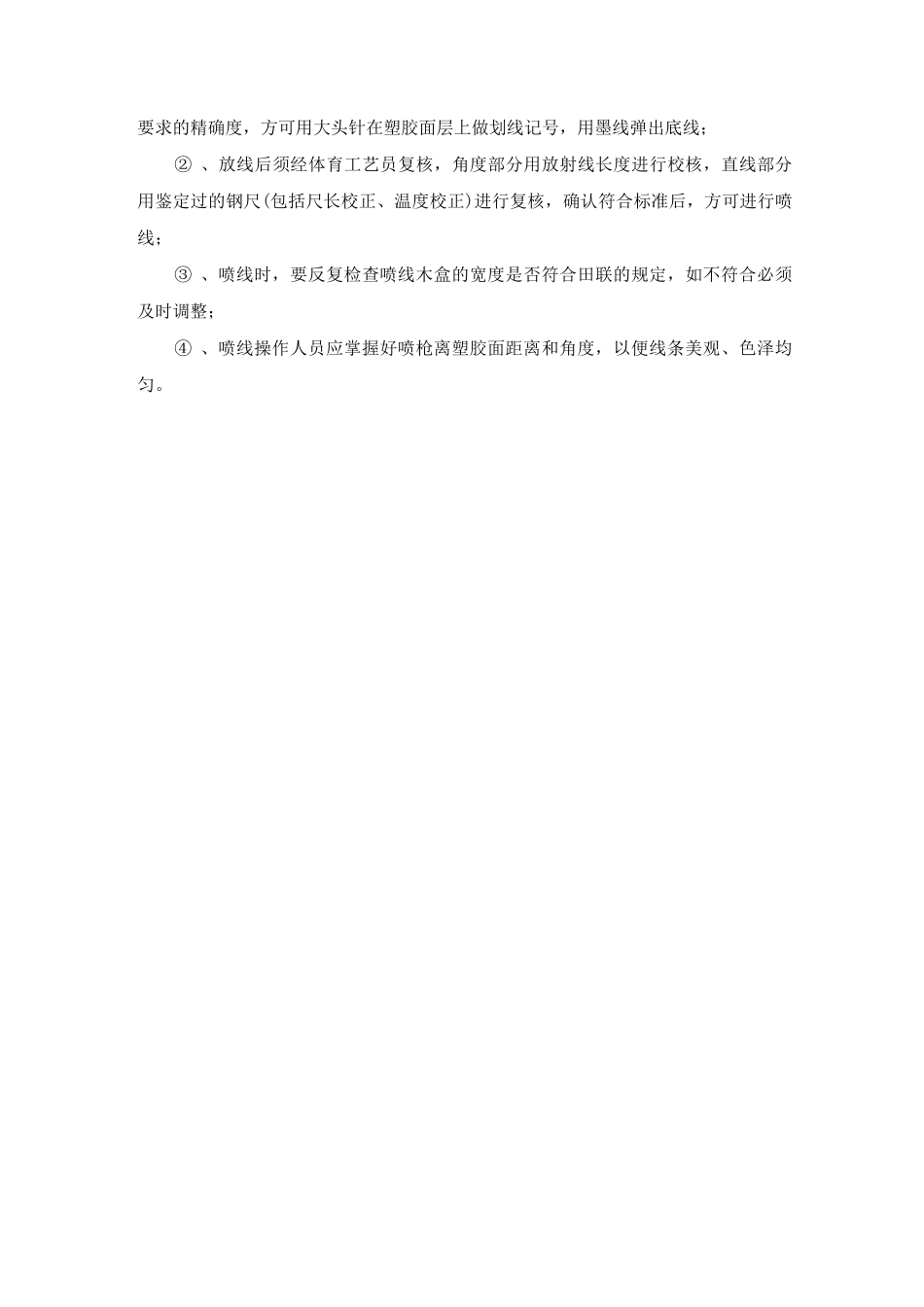

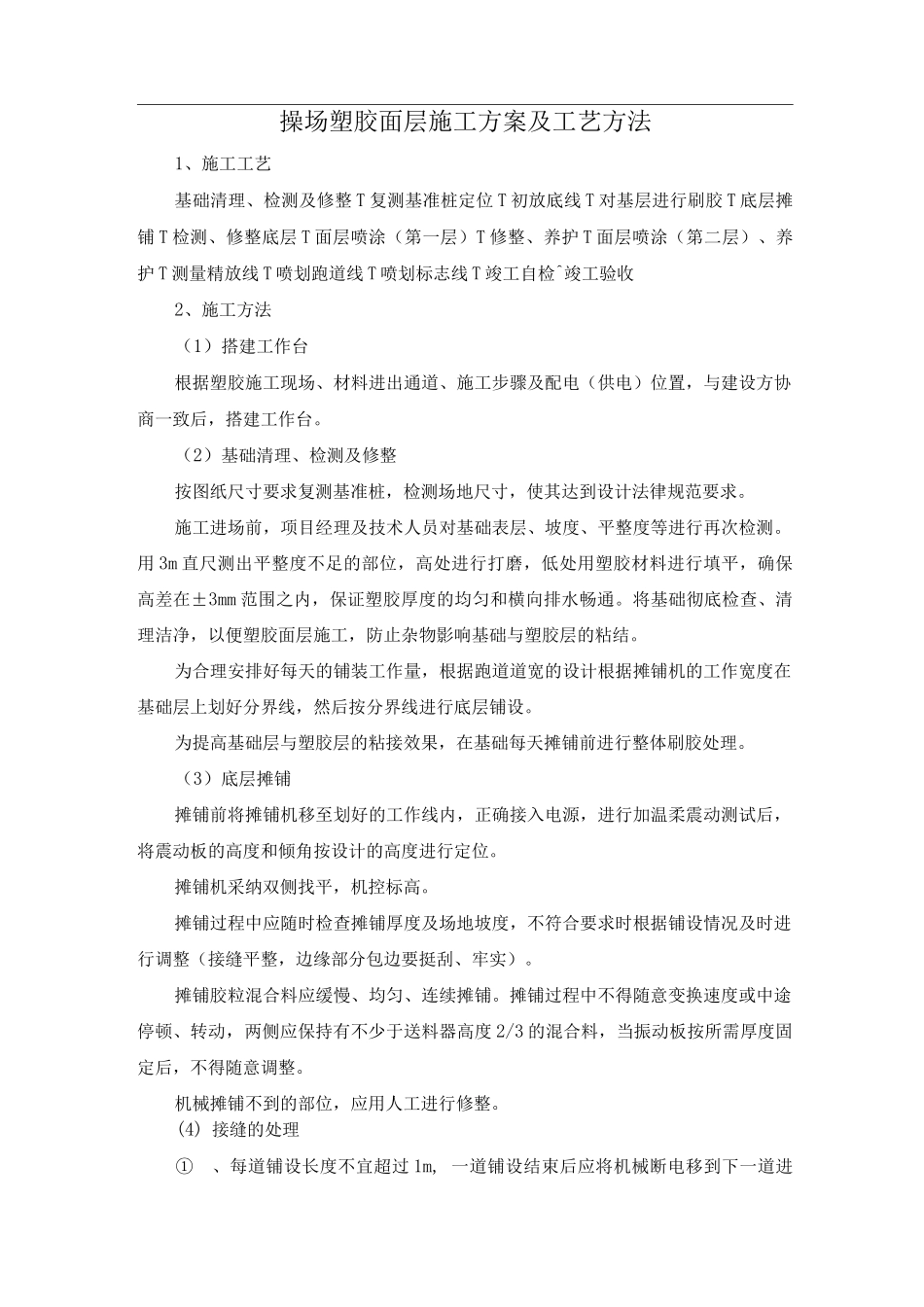

操场塑胶面层施工方案及工艺方法1、施工工艺基础清理、检测及修整 T 复测基准桩定位 T 初放底线 T 对基层进行刷胶 T 底层摊铺 T 检测、修整底层 T 面层喷涂(第一层)T 修整、养护 T 面层喷涂(第二层)、养护 T 测量精放线 T 喷划跑道线 T 喷划标志线 T 竣工自检^竣工验收2、施工方法(1)搭建工作台根据塑胶施工现场、材料进出通道、施工步骤及配电(供电)位置,与建设方协商一致后,搭建工作台
(2)基础清理、检测及修整按图纸尺寸要求复测基准桩,检测场地尺寸,使其达到设计法律规范要求
施工进场前,项目经理及技术人员对基础表层、坡度、平整度等进行再次检测
用 3m 直尺测出平整度不足的部位,高处进行打磨,低处用塑胶材料进行填平,确保高差在±3mm 范围之内,保证塑胶厚度的均匀和横向排水畅通
将基础彻底检查、清理洁净,以便塑胶面层施工,防止杂物影响基础与塑胶层的粘结
为合理安排好每天的铺装工作量,根据跑道道宽的设计根据摊铺机的工作宽度在基础层上划好分界线,然后按分界线进行底层铺设
为提高基础层与塑胶层的粘接效果,在基础每天摊铺前进行整体刷胶处理
(3)底层摊铺摊铺前将摊铺机移至划好的工作线内,正确接入电源,进行加温柔震动测试后,将震动板的高度和倾角按设计的高度进行定位
摊铺机采纳双侧找平,机控标高
摊铺过程中应随时检查摊铺厚度及场地坡度,不符合要求时根据铺设情况及时进行调整(接缝平整,边缘部分包边要挺刮、牢实)
摊铺胶粒混合料应缓慢、均匀、连续摊铺
摊铺过程中不得随意变换速度或中途停顿、转动,两侧应保持有不少于送料器高度 2/3 的混合料,当振动板按所需厚度固定后,不得随意调整
机械摊铺不到的部位,应用人工进行修整
(4) 接缝的处理①、每道铺设长度不宜超过 1m, 一道铺设结束后应将机械断电移到下一道进行铺设,以便利于施工缝的搭接,避开出现明显接缝现象
