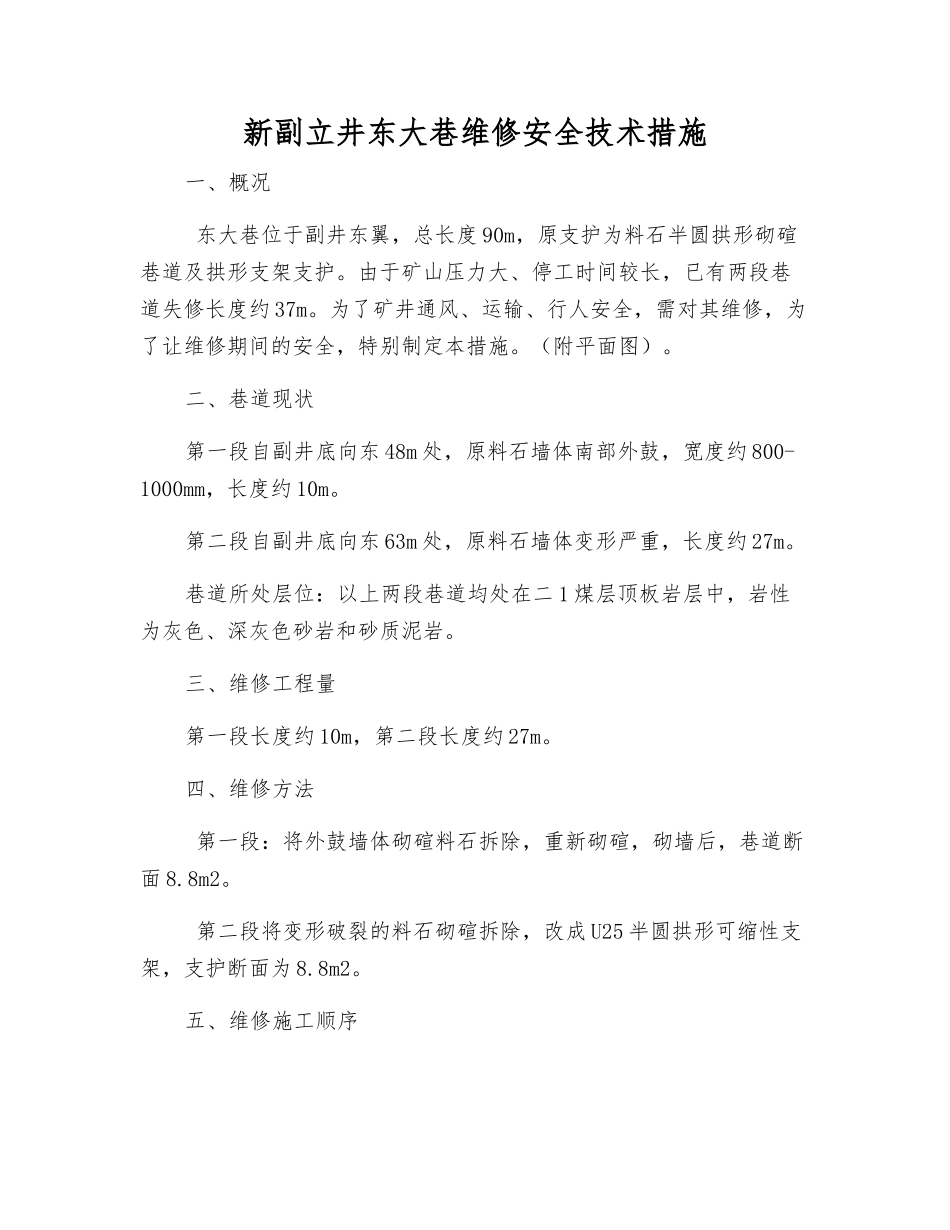

新副立井东大巷维修安全技术措施一、概况 东大巷位于副井东翼,总长度 90m,原支护为料石半圆拱形砌碹巷道及拱形支架支护
由于矿山压力大、停工时间较长,已有两段巷道失修长度约 37m
为了矿井通风、运输、行人安全,需对其维修,为了让维修期间的安全,特别制定本措施
(附平面图)
二、巷道现状第一段自副井底向东 48m 处,原料石墙体南部外鼓,宽度约 800-1000mm,长度约 10m
第二段自副井底向东 63m 处,原料石墙体变形严重,长度约 27m
巷道所处层位:以上两段巷道均处在二 1 煤层顶板岩层中,岩性为灰色、深灰色砂岩和砂质泥岩
三、维修工程量第一段长度约 10m,第二段长度约 27m
四、维修方法 第一段:将外鼓墙体砌碹料石拆除,重新砌碹,砌墙后,巷道断面 8
第二段将变形破裂的料石砌碹拆除,改成 U25 半圆拱形可缩性支架,支护断面为 8

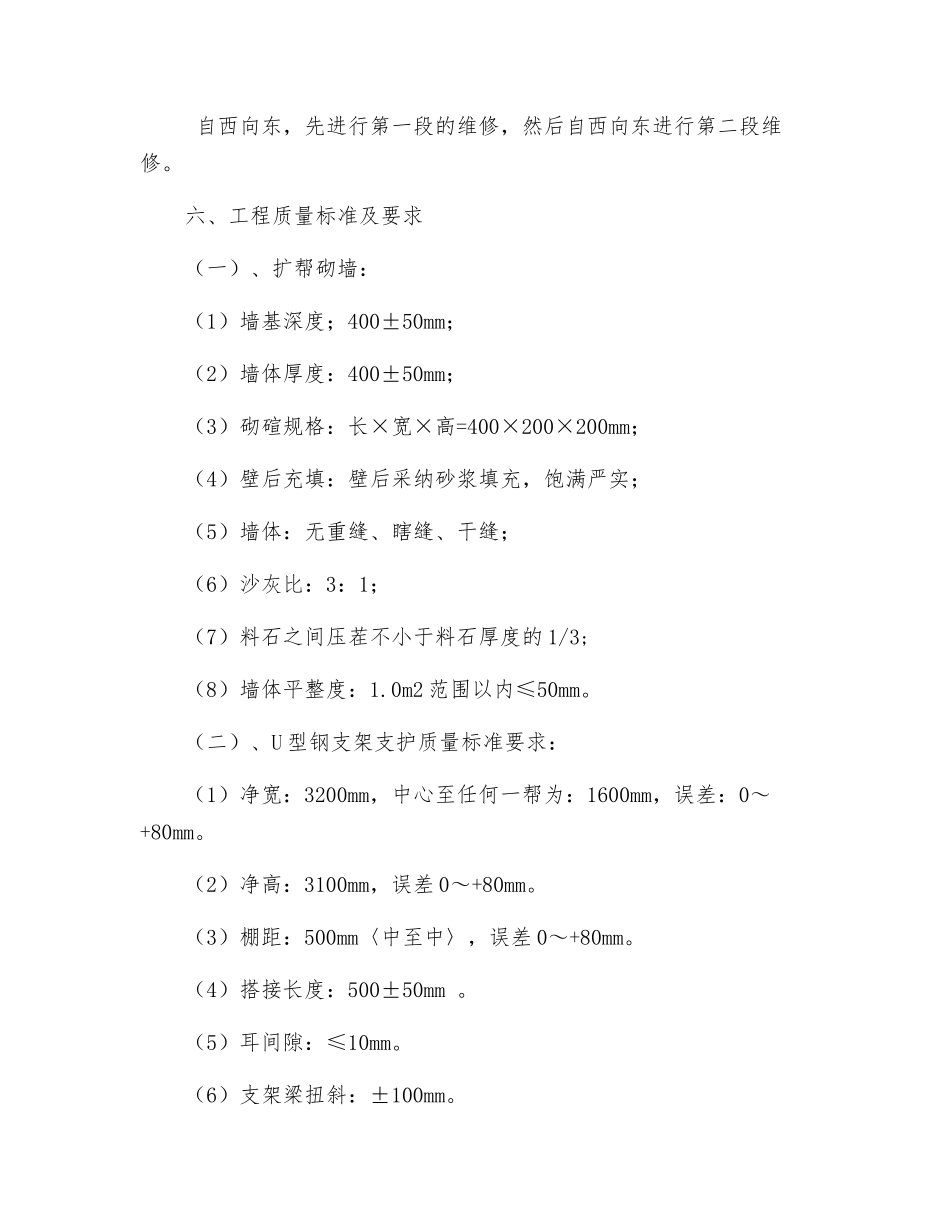

五、维修施工顺序 自西向东,先进行第一段的维修,然后自西向东进行第二段维修
六、工程质量标准及要求(一)、扩帮砌墙:(1)墙基深度;400±50mm;(2)墙体厚度:400±50mm;(3)砌碹规格:长×宽×高=400×200×200mm;(4)壁后充填:壁后采纳砂浆填充,饱满严实;(5)墙体:无重缝、瞎缝、干缝;(6)沙灰比:3:1;(7)料石之间压茬不小于料石厚度的 1/3;(8)墙体平整度:1
0m2 范围以内≤50mm
(二)、U 型钢支架支护质量标准要求:(1)净宽:3200mm,中心至任何一帮为:1600mm,误差:0~+80mm
(2)净高:3100mm,误差 0~+80mm
(3)棚距:500mm〈中至中〉,误差 0~+80mm
(4)搭接长度:500±50mm
(5)耳间隙:≤10mm
(6)支架梁扭斜:±100mm
(7)卡缆间距:350±30mm

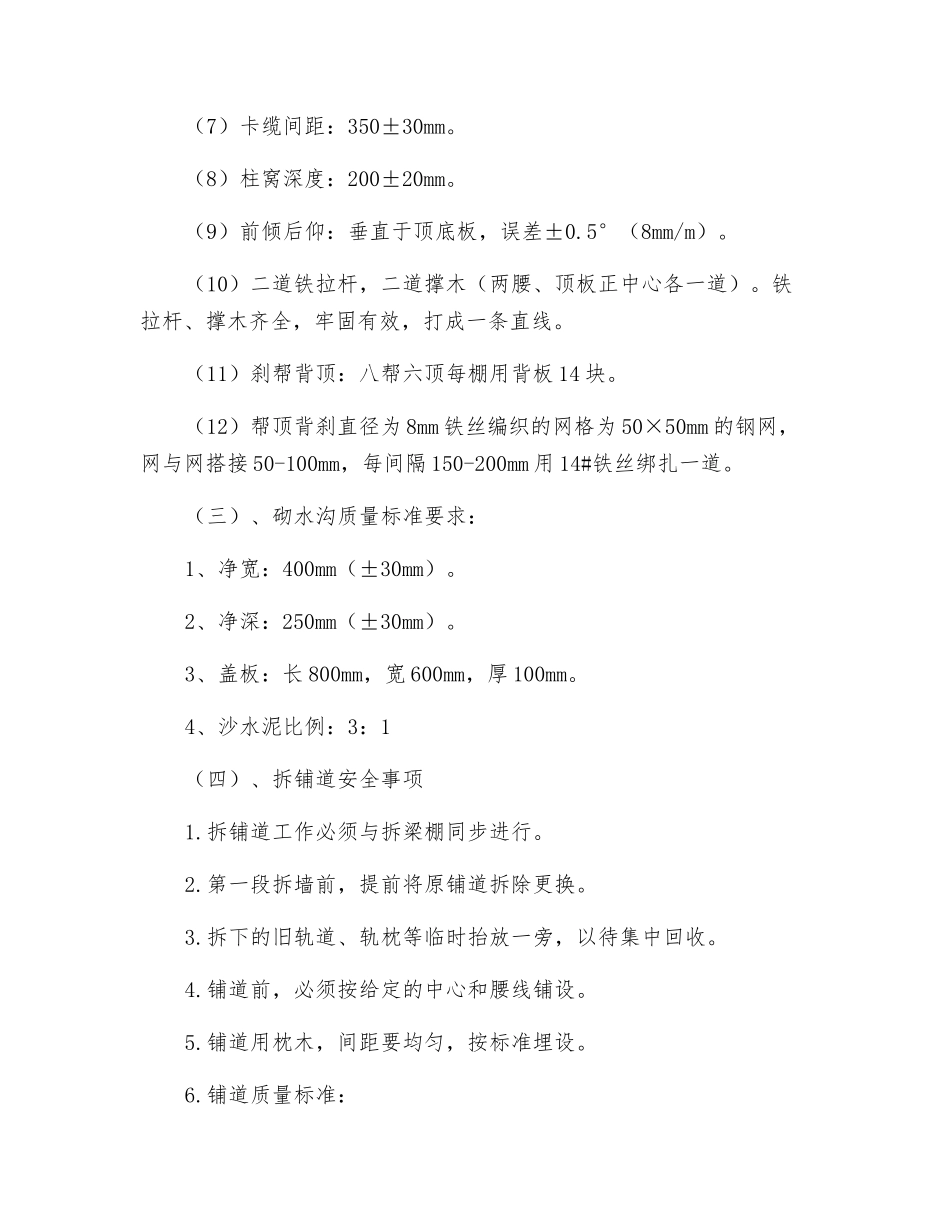

(8)柱窝深度:200±20mm
