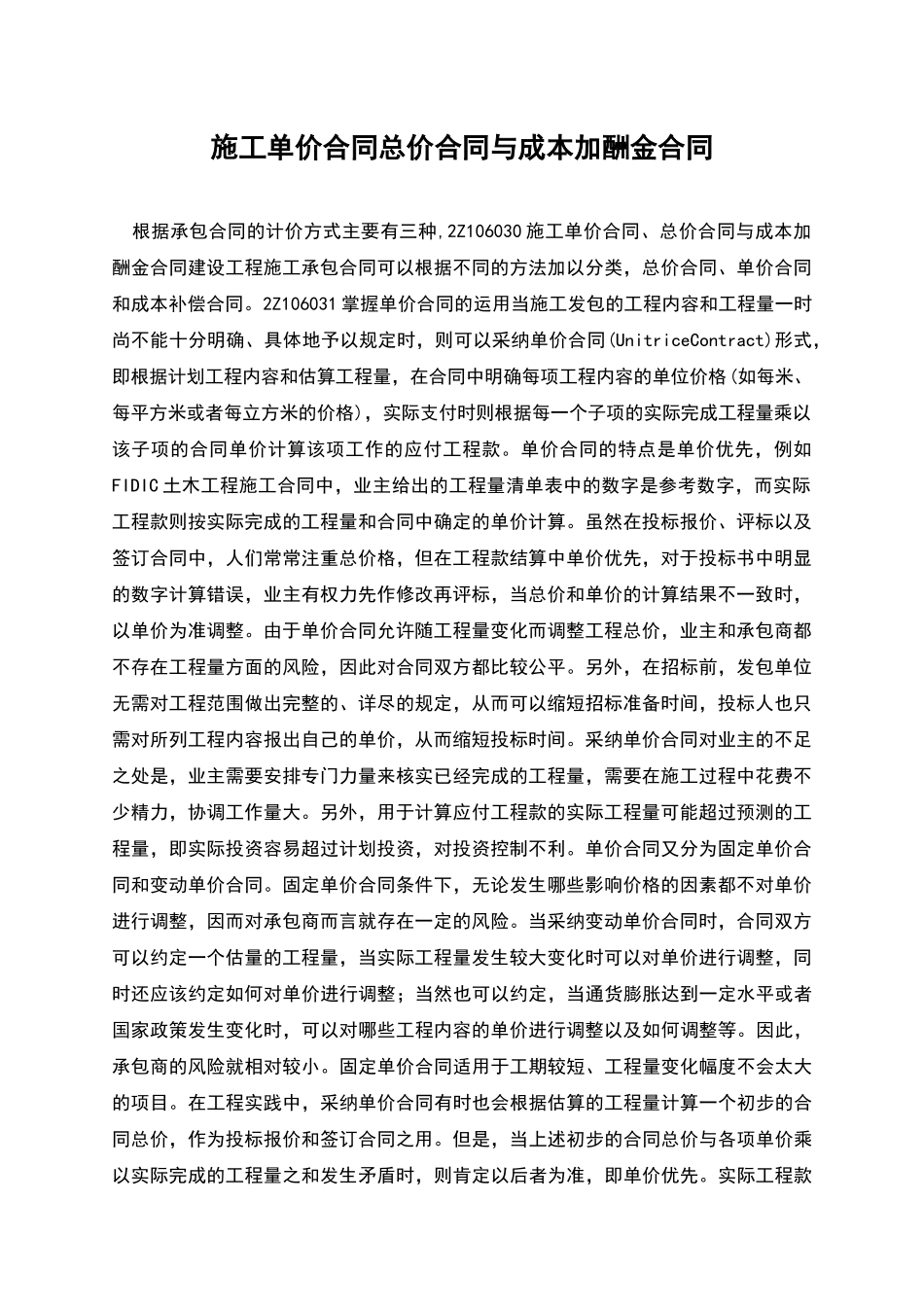

施工单价合同总价合同与成本加酬金合同 根据承包合同的计价方式主要有三种,2Z106030 施工单价合同、总价合同与成本加酬金合同建设工程施工承包合同可以根据不同的方法加以分类,总价合同、单价合同和成本补偿合同。2Z106031 掌握单价合同的运用当施工发包的工程内容和工程量一时尚不能十分明确、具体地予以规定时,则可以采纳单价合同(UnitriceContract)形式,即根据计划工程内容和估算工程量,在合同中明确每项工程内容的单位价格(如每米、每平方米或者每立方米的价格),实际支付时则根据每一个子项的实际完成工程量乘以该子项的合同单价计算该项工作的应付工程款。单价合同的特点是单价优先,例如FIDIC 土木工程施工合同中,业主给出的工程量清单表中的数字是参考数字,而实际工程款则按实际完成的工程量和合同中确定的单价计算。虽然在投标报价、评标以及签订合同中,人们常常注重总价格,但在工程款结算中单价优先,对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整。由于单价合同允许随工程量变化而调整工程总价,业主和承包商都不存在工程量方面的风险,因此对合同双方都比较公平。另外,在招标前,发包单位无需对工程范围做出完整的、详尽的规定,从而可以缩短招标准备时间,投标人也只需对所列工程内容报出自己的单价,从而缩短投标时间。采纳单价合同对业主的不足之处是,业主需要安排专门力量来核实已经完成的工程量,需要在施工过程中花费不少精力,协调工作量大。另外,用于计算应付工程款的实际工程量可能超过预测的工程量,即实际投资容易超过计划投资,对投资控制不利。单价合同又分为固定单价合同和变动单价合同。固定单价合同条件下,无论发生哪些影响价格的因素都不对单价进行调整,因而对承包商而言就存在一定的风险。当采纳变动单价合同时,合同双方可以约定一个估量的工程量,当实际工程量发生较大变化时可以对单价进行调整,同时还应该约定如何对单价进行调整;当然也可以约定,当通货膨胀达到一定水平或者国家政策发生变化时,可以对哪些工程内容的单价进行调整以及如何调整等。因此,承包商的风险就相对较小。固定单价合同适用于工期较短、工程量变化幅度不会太大的项目。在工程实践中,采纳单价合同有时也会根据估算的工程量计算一个初步的合同总价,作为投标报价和签订合同之用。但是,当上述初步的合同总价与各项单价乘以实际完成的工程量之和发生矛盾...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工单价合同总价合同与成本加酬金合同

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
