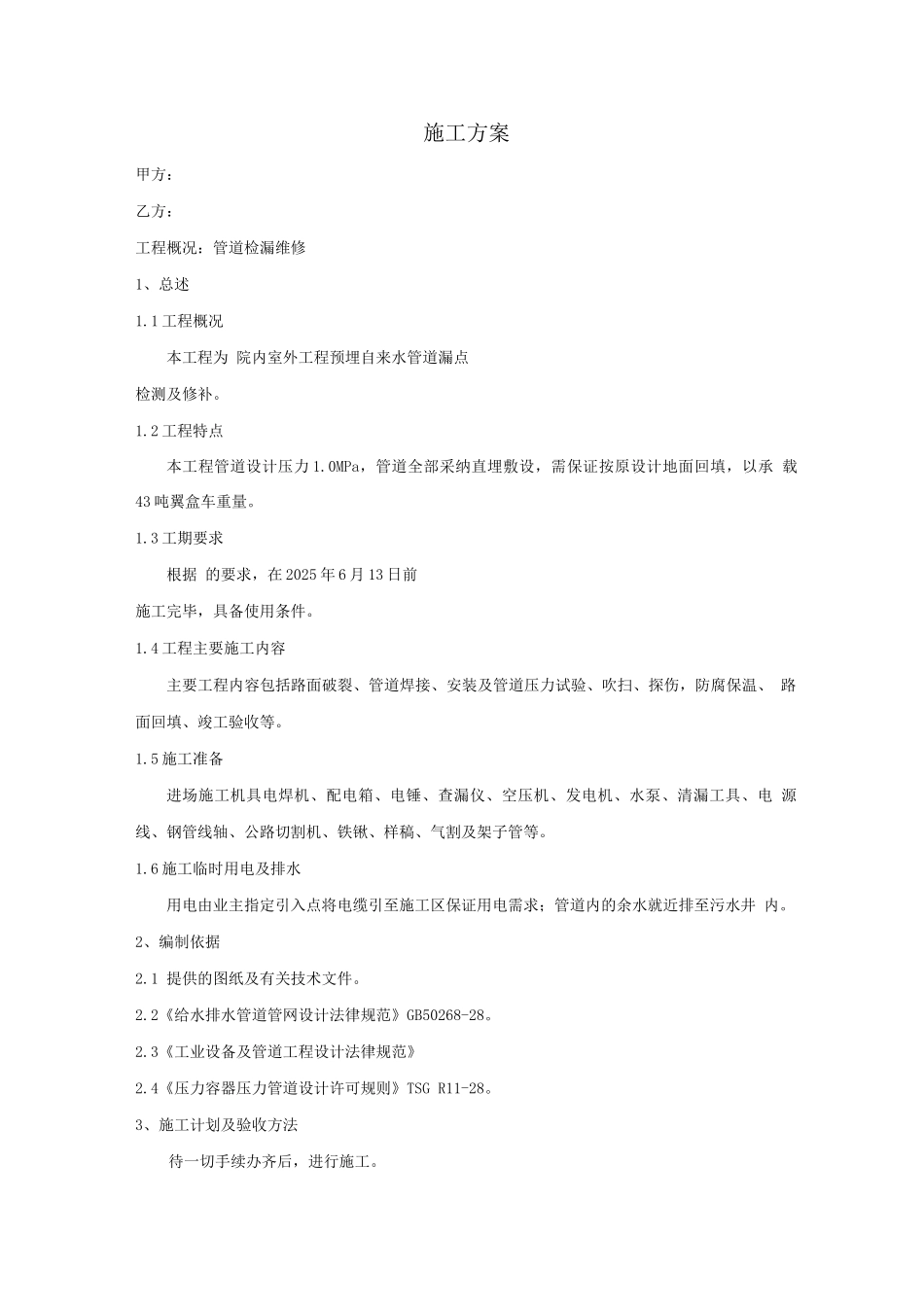

施工方案甲方:乙方:工程概况:管道检漏维修1、总述1
1 工程概况本工程为 院内室外工程预埋自来水管道漏点检测及修补
2 工程特点本工程管道设计压力 1
0MPa,管道全部采纳直埋敷设,需保证按原设计地面回填,以承 载43 吨翼盒车重量
3 工期要求根据 的要求,在 2025 年 6 月 13 日前施工完毕,具备使用条件
4 工程主要施工内容主要工程内容包括路面破裂、管道焊接、安装及管道压力试验、吹扫、探伤,防腐保温、 路面回填、竣工验收等
5 施工准备进场施工机具电焊机、配电箱、电锤、查漏仪、空压机、发电机、水泵、清漏工具、电 源线、钢管线轴、公路切割机、铁锹、样稿、气割及架子管等
6 施工临时用电及排水用电由业主指定引入点将电缆引至施工区保证用电需求;管道内的余水就近排至污水井 内
2、编制依据2
1 提供的图纸及有关技术文件
2《给水排水管道管网设计法律规范》GB50268-28
3《工业设备及管道工程设计法律规范》2
4《压力容器压力管道设计许可规则》TSG R11-28
3、施工计划及验收方法待一切手续办齐后,进行施工

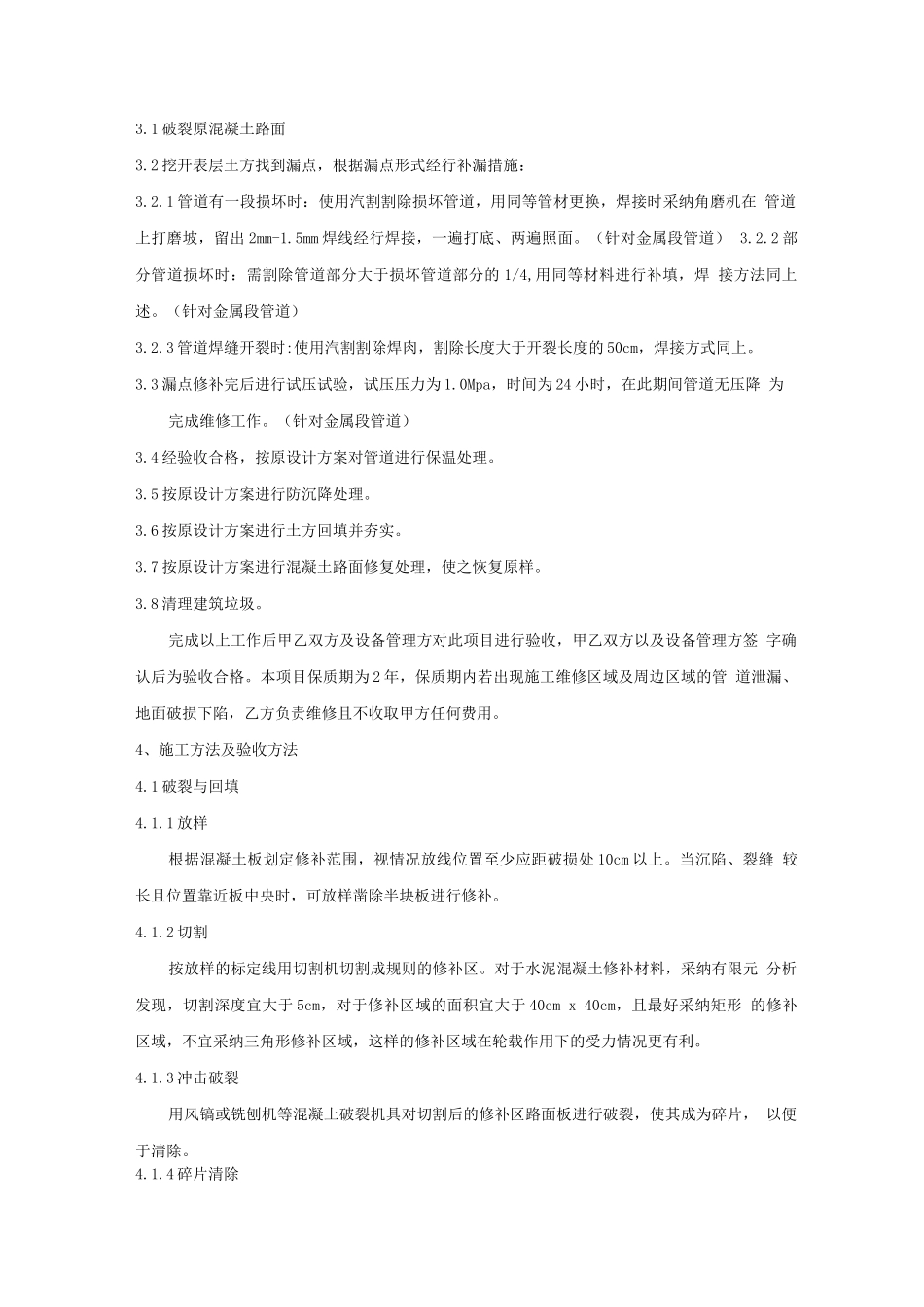

1 破裂原混凝土路面3
2 挖开表层土方找到漏点,根据漏点形式经行补漏措施:3
1 管道有一段损坏时:使用汽割割除损坏管道,用同等管材更换,焊接时采纳角磨机在 管道上打磨坡,留出 2mm-1
5mm 焊线经行焊接,一遍打底、两遍照面
(针对金属段管道) 3
2 部分管道损坏时:需割除管道部分大于损坏管道部分的 1/4,用同等材料进行补填,焊 接方法同上述
(针对金属段管道)3
3 管道焊缝开裂时:使用汽割割除焊肉,割除长度大于开裂长度的 50cm,焊接方式同上
3 漏点修补完后进行试压试验,试压压力为 1
0Mpa,时间为 24 小时,在此期间管道无压降 为完成维修工作
(针对金属段管道)3
