旋挖成孔混凝土灌注桩施工工艺为保证工程质量结构安全,住宅楼、皮革市场地下室原设计先张法预应力混凝土管桩基础,现根据试桩、地质复杂情况,改为旋挖成孔混凝土灌注桩基础
根据对瑞昌及九江等周边地区得调查,该成孔方式混凝土凝土灌注桩除瑞昌某商住楼小区有部分采纳外,其它无此施工工艺经验,因此为更好得了解该工艺特点及流程,以下做简要述说
一、旋挖成孔混凝土灌注桩得优点1、旋挖成孔具有低噪音、低振动、扭矩大、成孔速度快等特点,根据 1 1#楼(酒店)项目冲击成孔灌注桩对比,后者平均每完成一根桩需2~3 天,且在成孔时由于冲击锤冲击岩层时噪间、振动较大,而前者完成一根桩只需 5~6小时,且成孔后可立即换桩位,对其它孔进行成孔,下钢筋笼、浇混凝土等由汽车吊完成即可;成孔时除桩机本身动力音噪外,无其它噪音及振动影响
2、旋挖桩机自带动力装置,可以不像其它桩机需敷设电缆,而出现电缆被过往车辆辗破或其它情况而存在漏电、跳闸等安全隐患
3、旋挖成孔不像冲击成孔存在泥浆循环,挖出得土除红粘土层、砂卵层带有部分淤泥土外,其它基本为半干土,不会造成场地内泥浆溢流,泥土也可及时外运至场外
二、旋挖成孔混凝土灌注桩得施工工艺1、旋挖成桩灌注桩施工工艺流程图
2、钻机安装就位:要求地耐力不小于 100k P a,履盘座落得位置应平整,坡度不大于3°,避开因场地不平整,产生功率损失及倾斜位移,重心高还易引发安全事故
3、拴桩:桩位置确定后,用两根互相垂直得直线相交于桩点,并定出十字控制点,做好标识并妥加保护

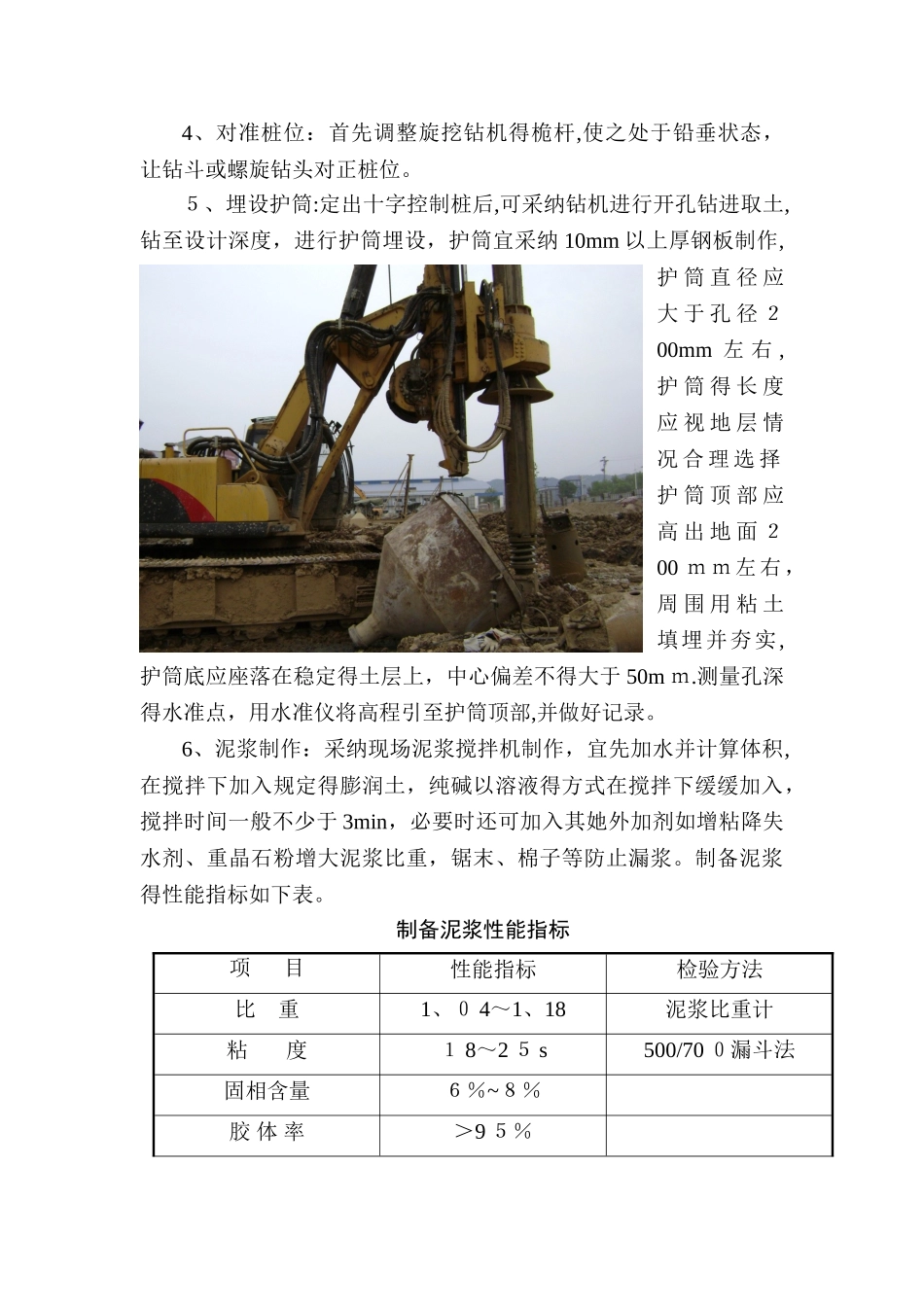

钻机安装就位栓桩 , 对正孔位钻斗或短螺旋钻开孔提钻 , 埋设孔口护筒验护筒下入长套管泥浆稳定液配制孔内注入泥浆稳定液下入钻斗、旋挖钻进提钻、卸土、铲车运土钻至设计标高 , 改用捞砂钻头斗清孔注入稳定液下入钻斗旋挖钻进套管跟进验 孔下钢筋笼钢筋笼制作测沉渣下导管边灌注边起拔套管灌注混凝土二次清孔控制桩顶标高成
