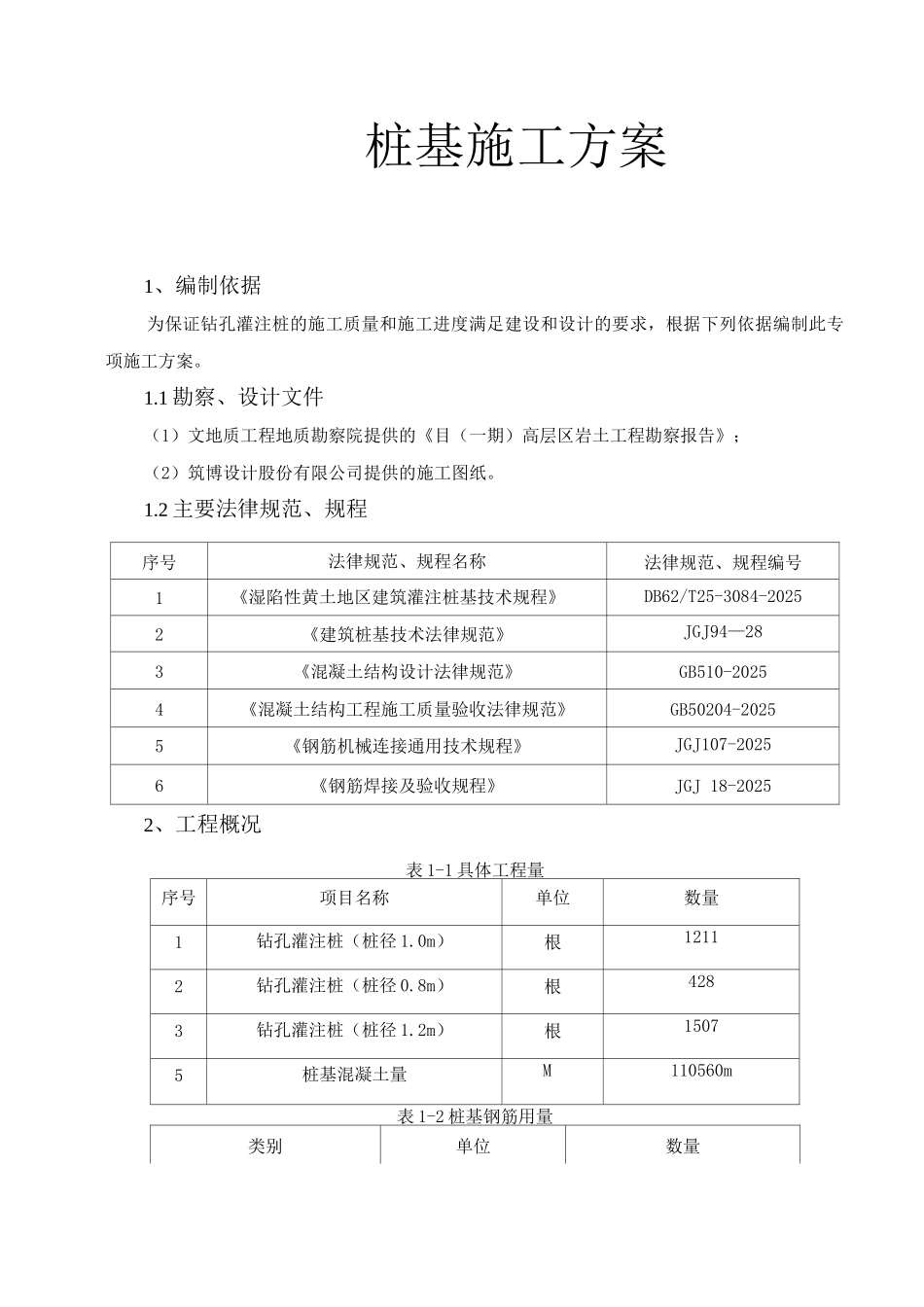

桩基施工方案1、编制依据为保证钻孔灌注桩的施工质量和施工进度满足建设和设计的要求,根据下列依据编制此专项施工方案
1 勘察、设计文件(1)文地质工程地质勘察院提供的《目(一期)高层区岩土工程勘察报告》;(2)筑博设计股份有限公司提供的施工图纸

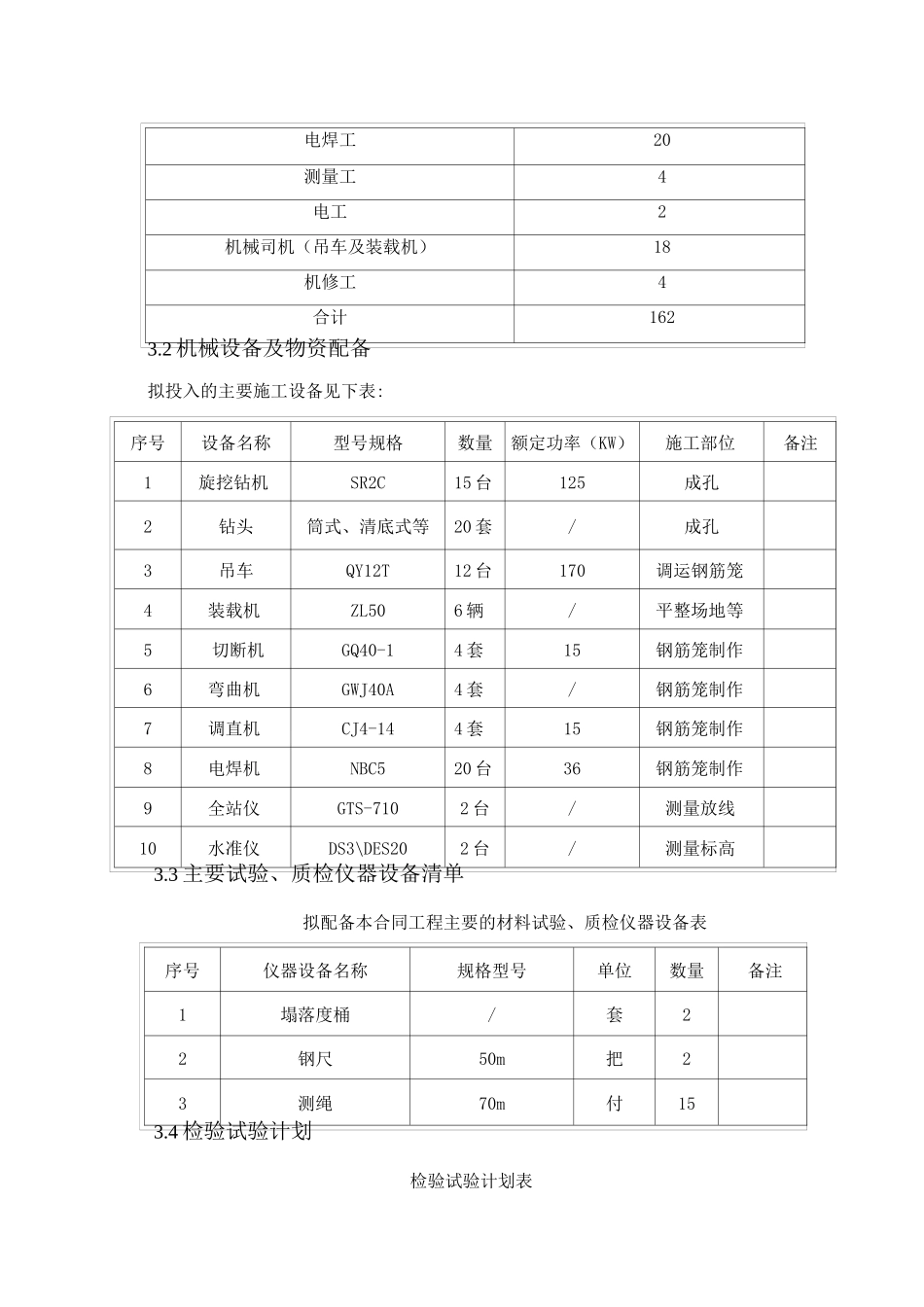

2 主要法律规范、规程序号法律规范、规程名称法律规范、规程编号1《湿陷性黄土地区建筑灌注桩基技术规程》DB62/T25-3084-20252《建筑桩基技术法律规范》JGJ94—283《混凝土结构设计法律规范》GB510-20254《混凝土结构工程施工质量验收法律规范》GB50204-20255《钢筋机械连接通用技术规程》JGJ107-20256《钢筋焊接及验收规程》JGJ 18-20252、工程概况表 1-1 具体工程量序号项目名称单位数量1钻孔灌注桩(桩径 1
0m)根12112钻孔灌注桩(桩径 0
8m)根4283钻孔灌注桩(桩径 1

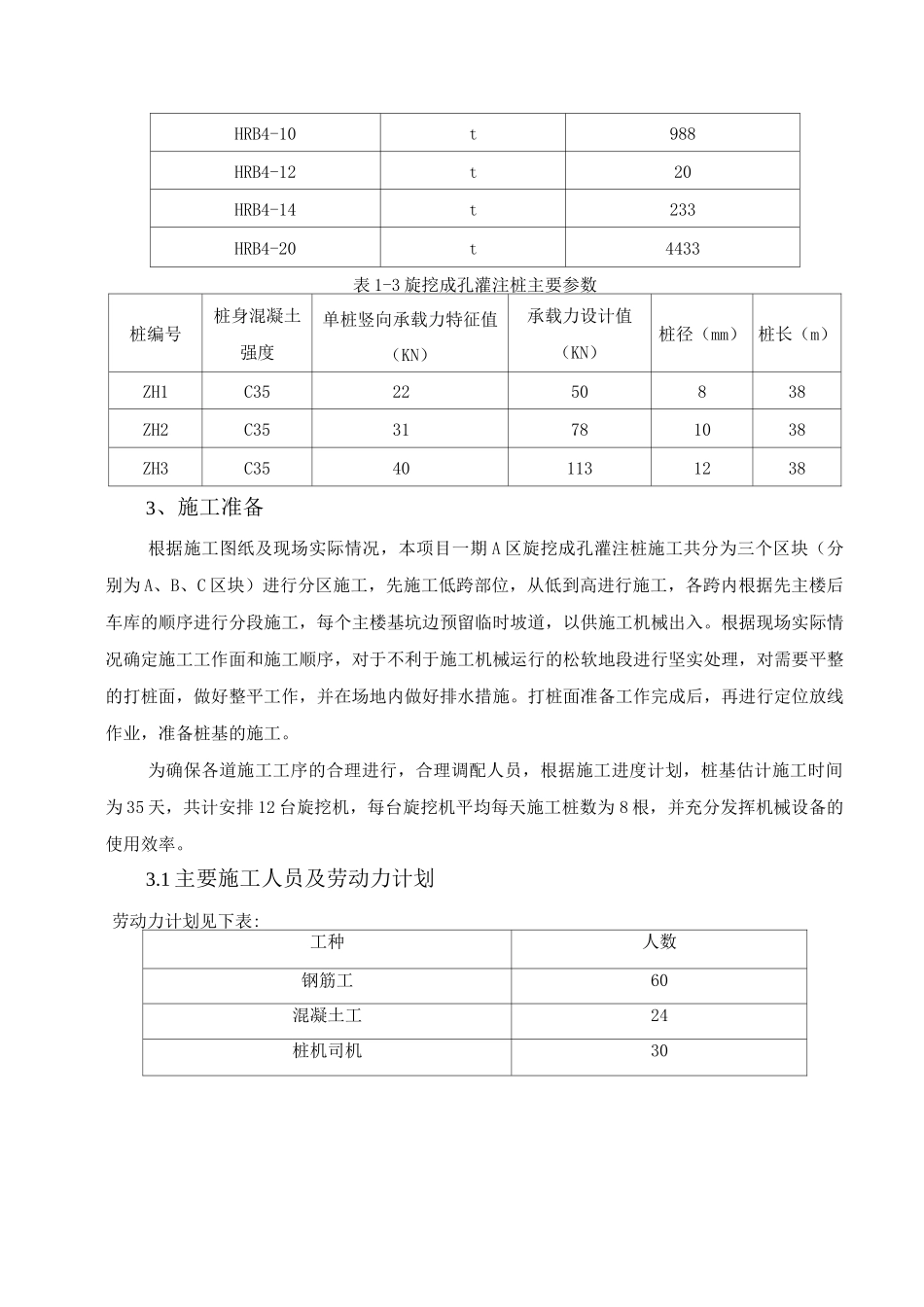

2m)根15075桩基混凝土量M110560m表 1-2 桩基钢筋用量类别单位数量HRB4-10t988HRB4-12t20HRB4-14t233HRB4-20t4433表 1-3 旋挖成孔灌注桩主要参数桩编号桩身混凝土强度单桩竖向承载力特征值(KN)承载力设计值(KN)桩径(mm) 桩长(m)ZH1C352250838ZH2C3531781038ZH3C354011312383、施工准备根据施工图纸及现场实际情况,本项目一期 A 区旋挖成孔灌注桩施工共分为三个区块(分别为 A、B、C 区块)进行分区施工,先施工低跨部位,从低到高进行施工,各跨内根据先主楼后车库的顺序进行分段施工,每个主楼基坑边预留临时坡道,以供施工机械出入
根据现场实际情况确定施工工作面和施工顺序,对于不利于施工机械运行的松软地段进行坚实处理,对需要平整的打桩面,做好整平工作,并在场地内做好排水措施
