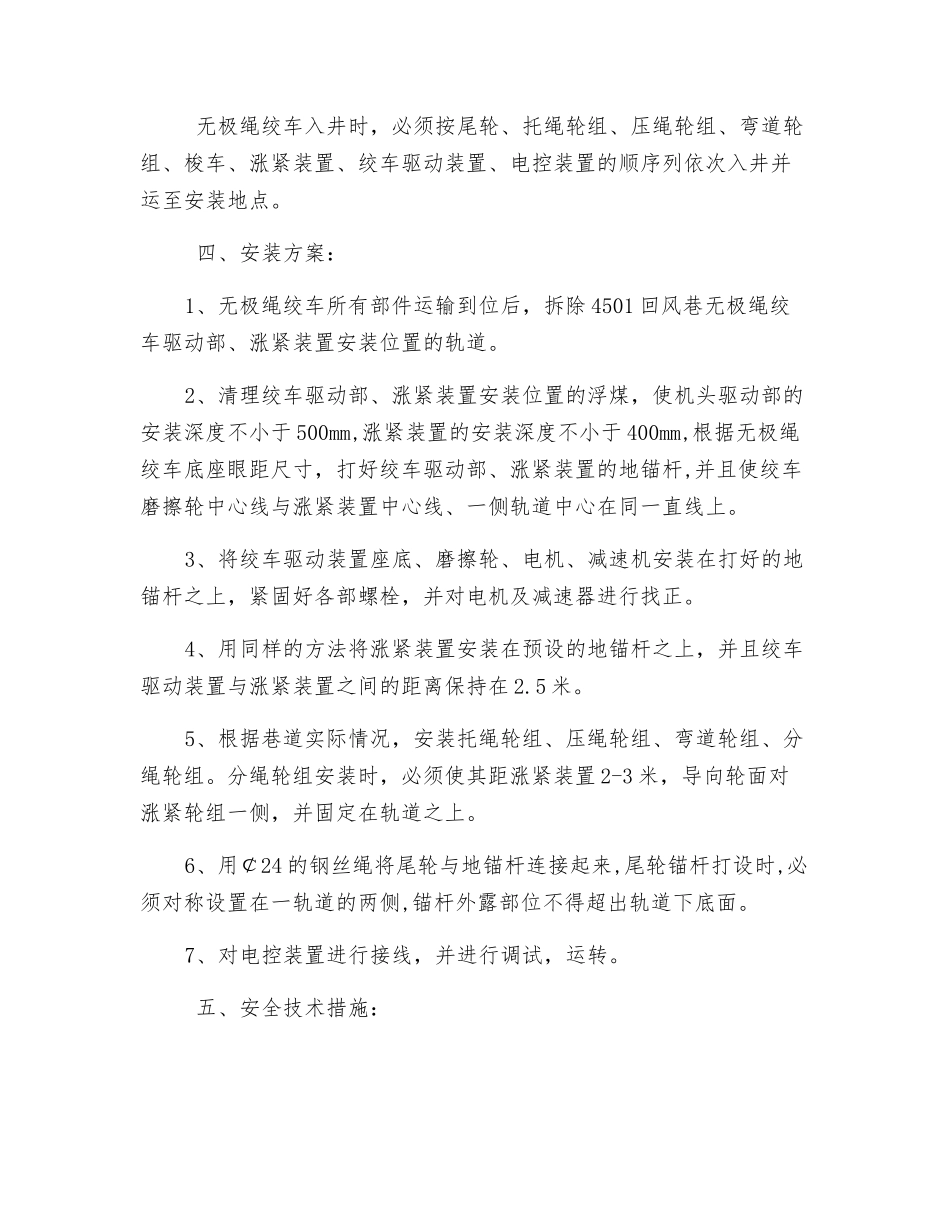

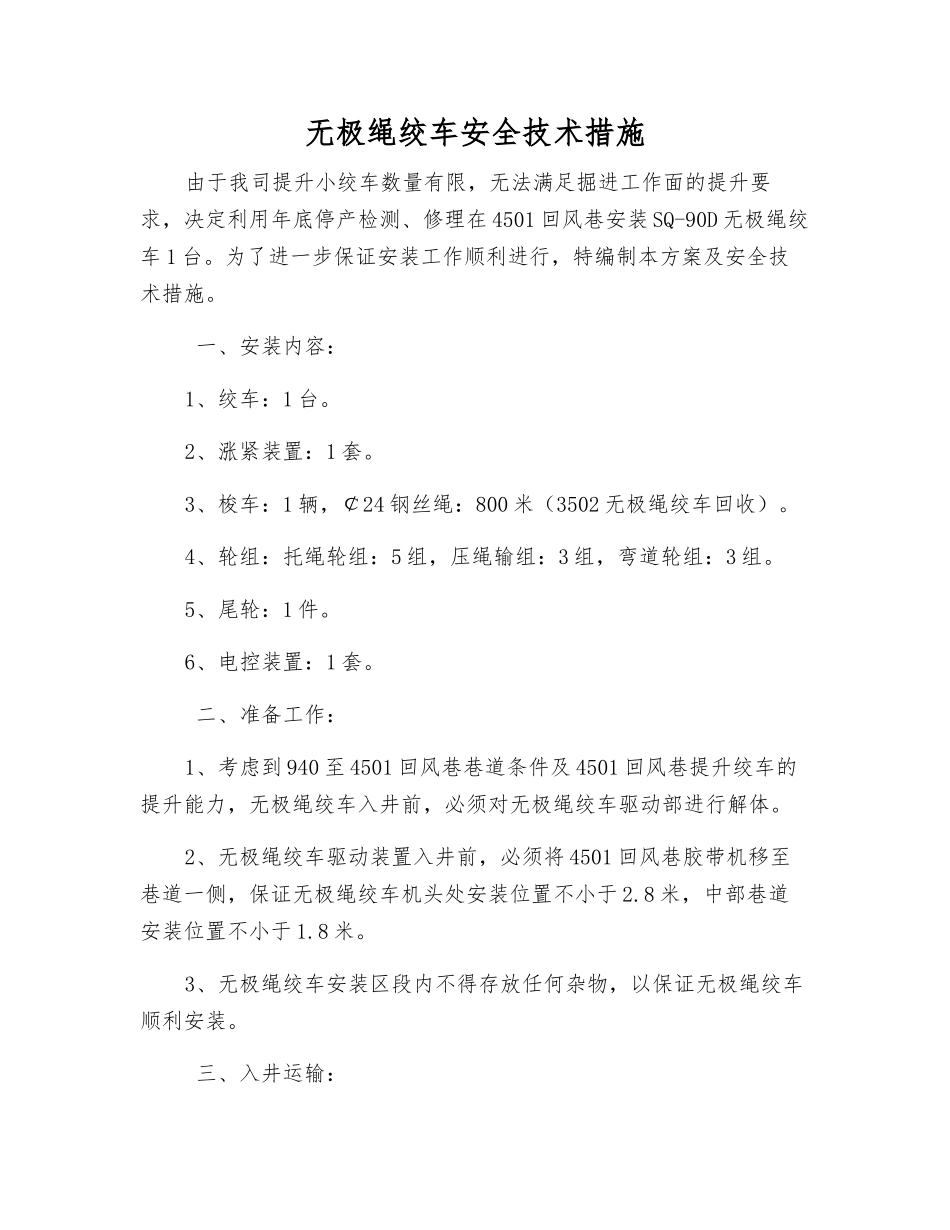

无极绳绞车安全技术措施由于我司提升小绞车数量有限,无法满足掘进工作面的提升要求,决定利用年底停产检测、修理在 4501 回风巷安装 SQ-90D 无极绳绞车 1 台。为了进一步保证安装工作顺利进行,特编制本方案及安全技术措施。 一、安装内容:1、绞车:1 台。2、涨紧装置:1 套。3、梭车:1 辆,¢24 钢丝绳:800 米(3502 无极绳绞车回收)。4、轮组:托绳轮组:5 组,压绳输组:3 组,弯道轮组:3 组。5、尾轮:1 件。6、电控装置:1 套。 二、准备工作:1、考虑到 940 至 4501 回风巷巷道条件及 4501 回风巷提升绞车的提升能力,无极绳绞车入井前,必须对无极绳绞车驱动部进行解体。2、无极绳绞车驱动装置入井前,必须将 4501 回风巷胶带机移至巷道一侧,保证无极绳绞车机头处安装位置不小于 2.8 米,中部巷道安装位置不小于 1.8 米。3、无极绳绞车安装区段内不得存放任何杂物,以保证无极绳绞车顺利安装。 三、入井运输:1、运输路线:地面存放点→新副井筒→新副井车场→西三轨道下山→940 车场→4501 回风巷运输石门→4501 回风巷放装地点。2、驱动装置等重量超过 1200Kg 的构件通过 4501 回风巷运输石门运输上山时,将在回风巷安装的 JH-20 型回柱绞车钢丝绳用等径、长度为 80m 的钢丝绳,与 JH-20 型回柱绞车提升钢丝绳用绳卡相连,转弯处挂一 10T 导向轮。要求连接时钢丝绳卡的数量不少于 5 个,导向轮在巷道侧紧固可靠。3、4501 回风巷小绞车检查: ⑴、检查各绞车运转范围以内的轨道是否完好(轨道接头间隙不得大于 5mm,高低左右错距不得大于 2mm,轨距不得大于 605mm,也不得小于 598mm,轨道接头处枕木间距不得大于 480mm),地轮齐全、完好。 ⑵、检查各绞车地脚螺栓齐全与否、紧固,减速机锁片是否完好锁紧,如有损坏或松动应当及时进行更换或拧紧。 ⑶、检查各绞车钢丝绳的完好情况(包括绳径、磨损、断丝、锈蚀、打弯程度、以及鸡心环与钢丝绳的联接情况),发现问题时快速进行处理。 ⑷、检查各绞车联轴器、制动闸等完好情况。 ⑸、完善绞车提升信号,做到声光齐全,清楚可靠。 ⑹、及时清理一切有碍于运输的杂物。 ⑺、发现不安全隐患快速进行处理。 无极绳绞车入井时,必须按尾轮、托绳轮组、压绳轮组、弯道轮组、梭车、涨紧装置、绞车驱动装置、电控装置的顺序列依次入井并运至安装地点。 四、安装方案:1、无极绳绞车所有部件运输到位后,拆除 4501 回风...
