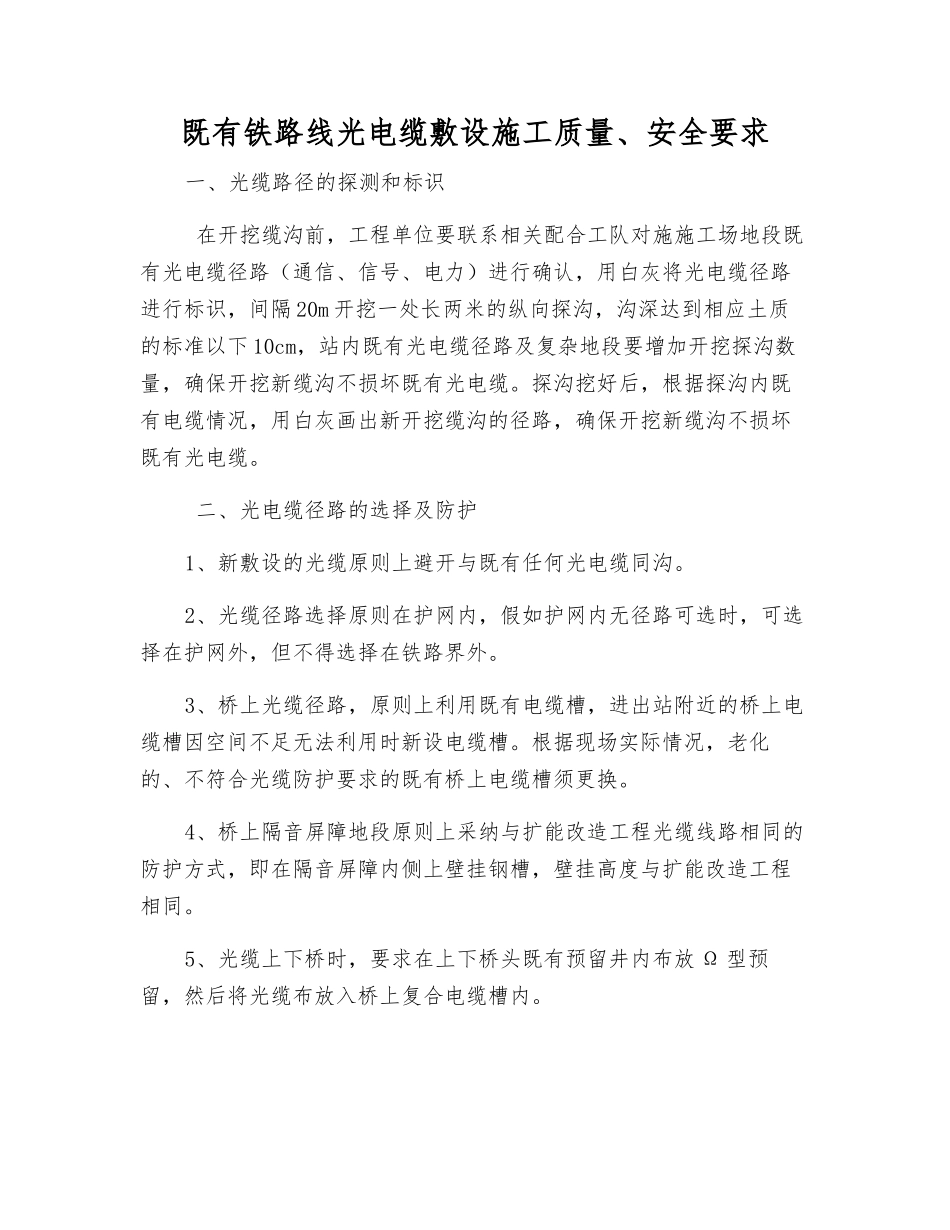

既有铁路线光电缆敷设施工质量、安全要求一、光缆路径的探测和标识 在开挖缆沟前,工程单位要联系相关配合工队对施施工场地段既有光电缆径路(通信、信号、电力)进行确认,用白灰将光电缆径路进行标识,间隔 20m 开挖一处长两米的纵向探沟,沟深达到相应土质的标准以下 10cm,站内既有光电缆径路及复杂地段要增加开挖探沟数量,确保开挖新缆沟不损坏既有光电缆
探沟挖好后,根据探沟内既有电缆情况,用白灰画出新开挖缆沟的径路,确保开挖新缆沟不损坏既有光电缆
二、光电缆径路的选择及防护1、新敷设的光缆原则上避开与既有任何光电缆同沟
2、光缆径路选择原则在护网内,假如护网内无径路可选时,可选择在护网外,但不得选择在铁路界外
3、桥上光缆径路,原则上利用既有电缆槽,进出站附近的桥上电缆槽因空间不足无法利用时新设电缆槽

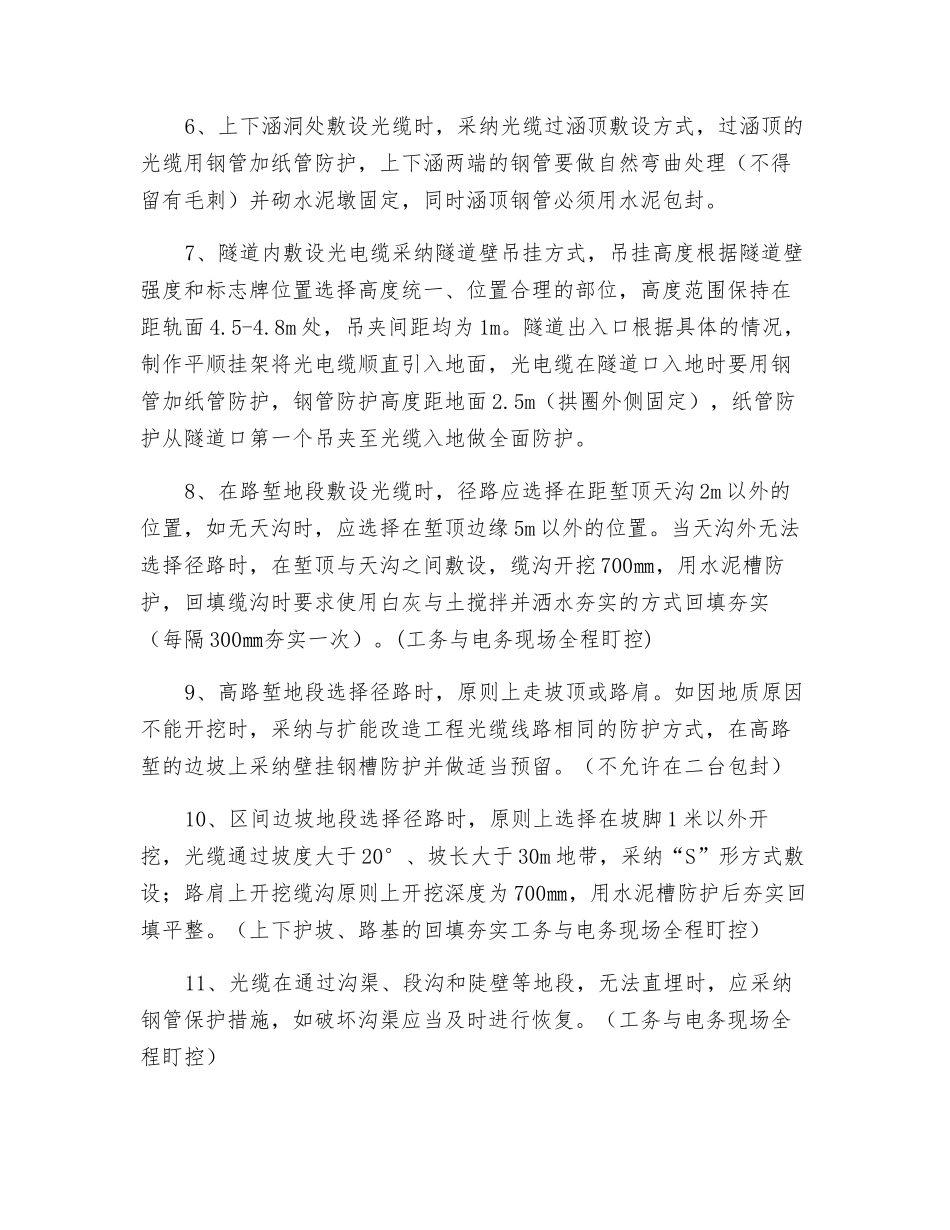

根据现场实际情况,老化的、不符合光缆防护要求的既有桥上电缆槽须更换
4、桥上隔音屏障地段原则上采纳与扩能改造工程光缆线路相同的防护方式,即在隔音屏障内侧上壁挂钢槽,壁挂高度与扩能改造工程相同
5、光缆上下桥时,要求在上下桥头既有预留井内布放 Ω 型预留,然后将光缆布放入桥上复合电缆槽内
6、上下涵洞处敷设光缆时,采纳光缆过涵顶敷设方式,过涵顶的光缆用钢管加纸管防护,上下涵两端的钢管要做自然弯曲处理(不得留有毛刺)并砌水泥墩固定,同时涵顶钢管必须用水泥包封
7、隧道内敷设光电缆采纳隧道壁吊挂方式,吊挂高度根据隧道壁强度和标志牌位置选择高度统一、位置合理的部位,高度范围保持在距轨面 4
8m 处,吊夹间距均为 1m
隧道出入口根据具体的情况,制作平顺挂架将光电缆顺直引入地面,光电缆在隧道口入地时要用钢管加纸管防护,钢管防护高度距地面 2
5m(拱圈外侧固定),纸管防护从隧道口第一个吊夹至光缆入地做全面防护

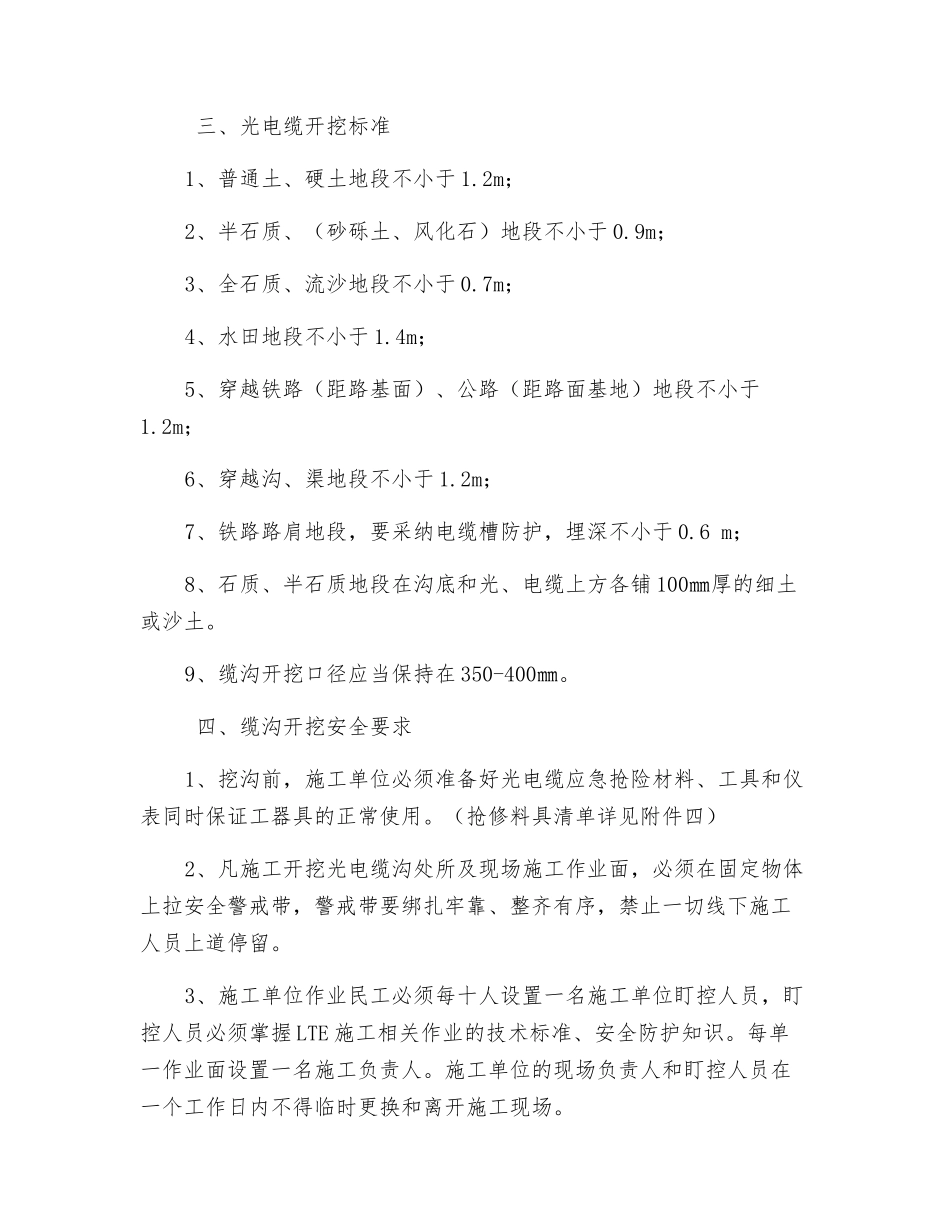

8、在路堑地段敷设光缆时,径路应选择在距堑顶天沟 2m 以外的位置,如无
