春节期间停产检测、修理的安全技术措施根据公司讨论决定:十九大期间于 2025 年 10 月 18 日至 19 日,全矿停产检测、修理 2 天
在此期间为了进一步确保各检测、修理项目安全顺利完成
特制定以下安全技术措施: 一、施工时间:2025 年 10 月 日 至 日 二、施工单位负责人:朱玉武 三、措施编制人:刘清涛 四、施工项目:1、一采运输巷、一采轨道巷整接维护管路、井下冲尘维护
2、6#煤运输下山联络巷建风门
3、30104 回风巷、6#煤西翼清理、铺设水沟
4、单轨吊机车三班吊运物料
5、60101E 补回风巷、6#煤东翼辅助运输下山整接单轨吊梁
6、30102 运输巷部分拆除风门墙
7、副井至各采区运松物料
五、安全技术措施 所有参加施工人员必须仔细学习本措施,严格根据本措施执行,做到组织落实,人员落实

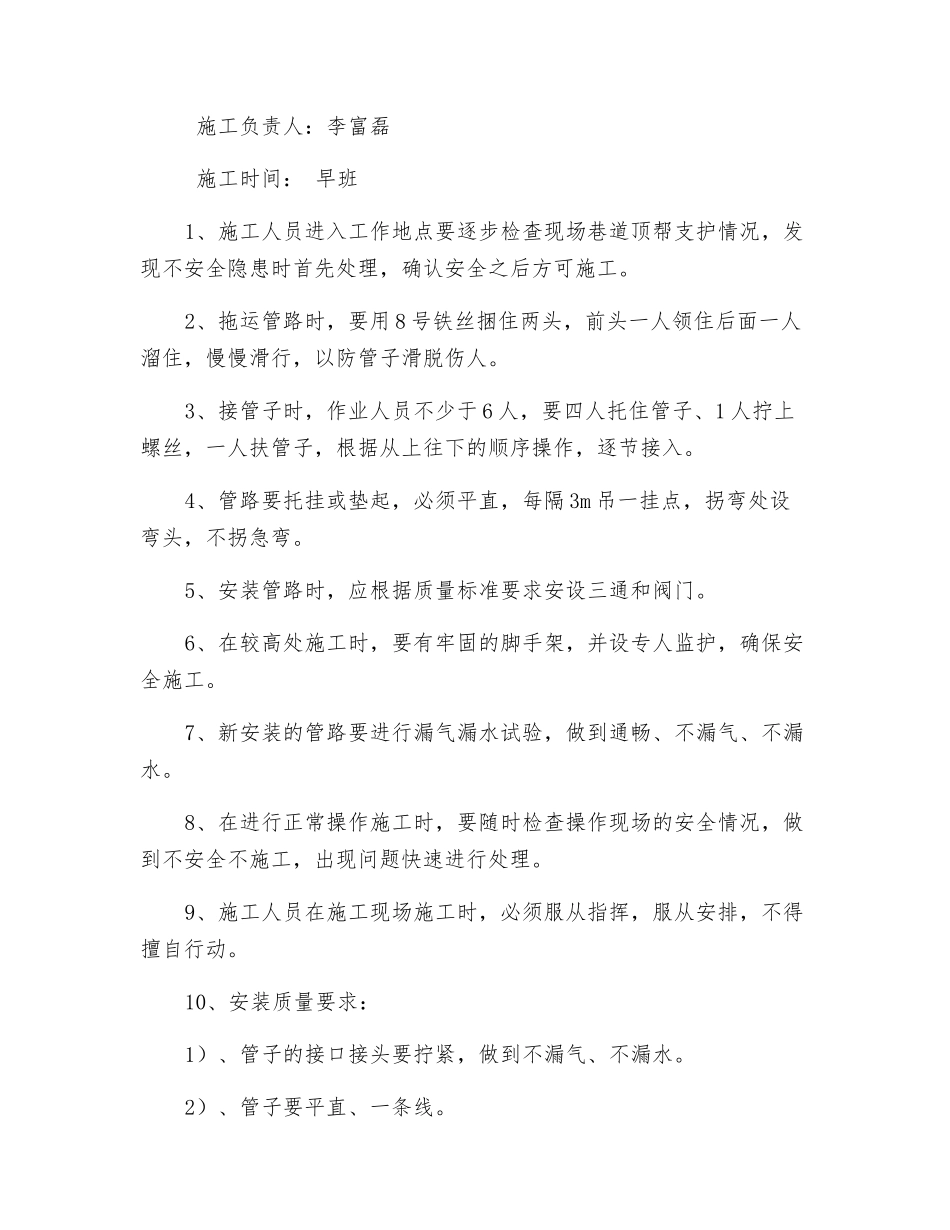

一、通防部分: (一)、一采运输巷、一采轨道巷整接管路安全技术措施 施工负责人:李富磊 施工时间: 早班1、施工人员进入工作地点要逐步检查现场巷道顶帮支护情况,发现不安全隐患时首先处理,确认安全之后方可施工
2、拖运管路时,要用 8 号铁丝捆住两头,前头一人领住后面一人溜住,慢慢滑行,以防管子滑脱伤人
3、接管子时,作业人员不少于 6 人,要四人托住管子、1 人拧上螺丝,一人扶管子,根据从上往下的顺序操作,逐节接入
4、管路要托挂或垫起,必须平直,每隔 3m 吊一挂点,拐弯处设弯头,不拐急弯
5、安装管路时,应根据质量标准要求安设三通和阀门
6、在较高处施工时,要有牢固的脚手架,并设专人监护,确保安全施工
7、新安装的管路要进行漏气漏水试验,做到通畅、不漏气、不漏水
8、在进行正常操作施工时,要随时检查操作现场的安全情况,做到不安全不施工,出现问题快速进行处理
9、施工人员在施工现场施工时,必须服从指挥,服从安排,不得擅自行动

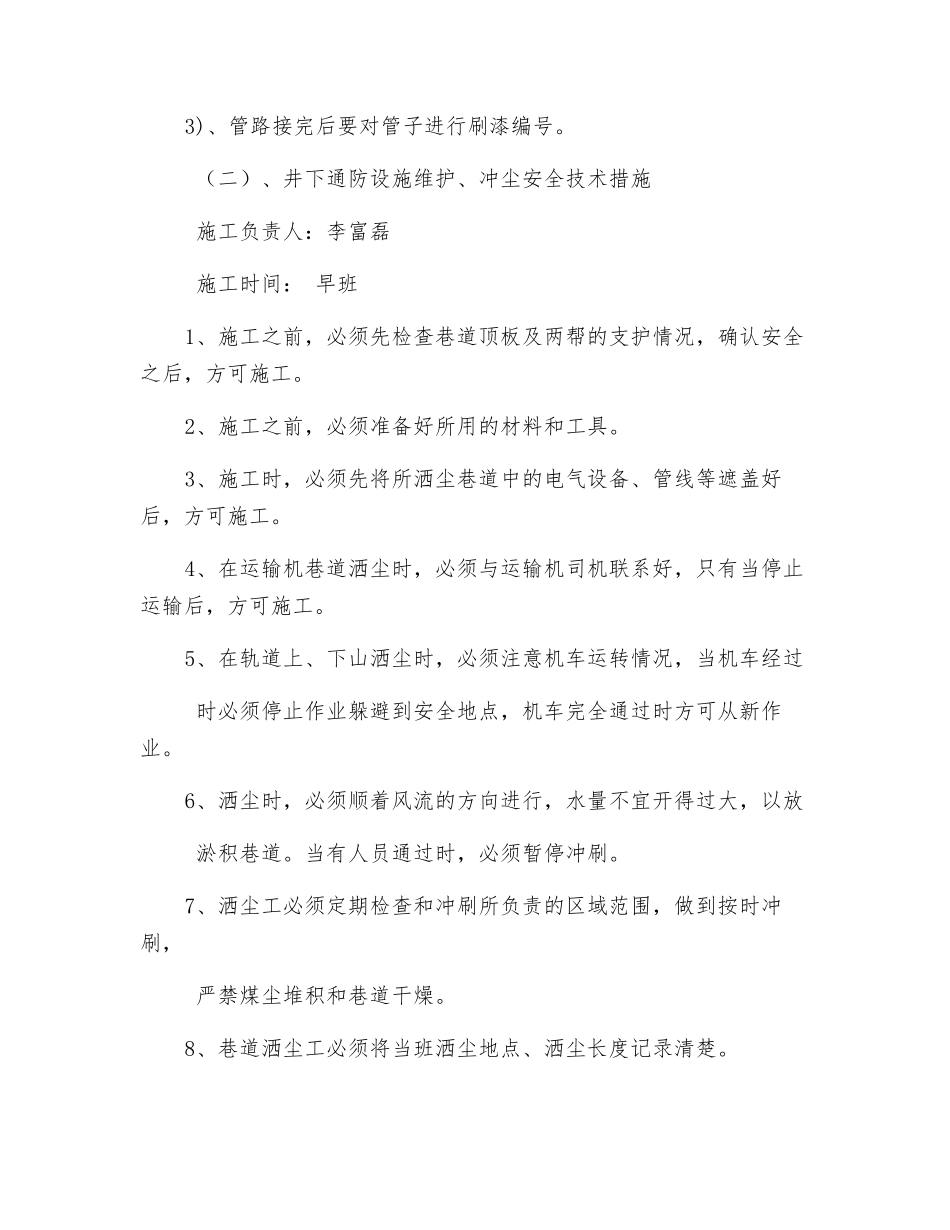

10、安装质量要求:1)、管子
