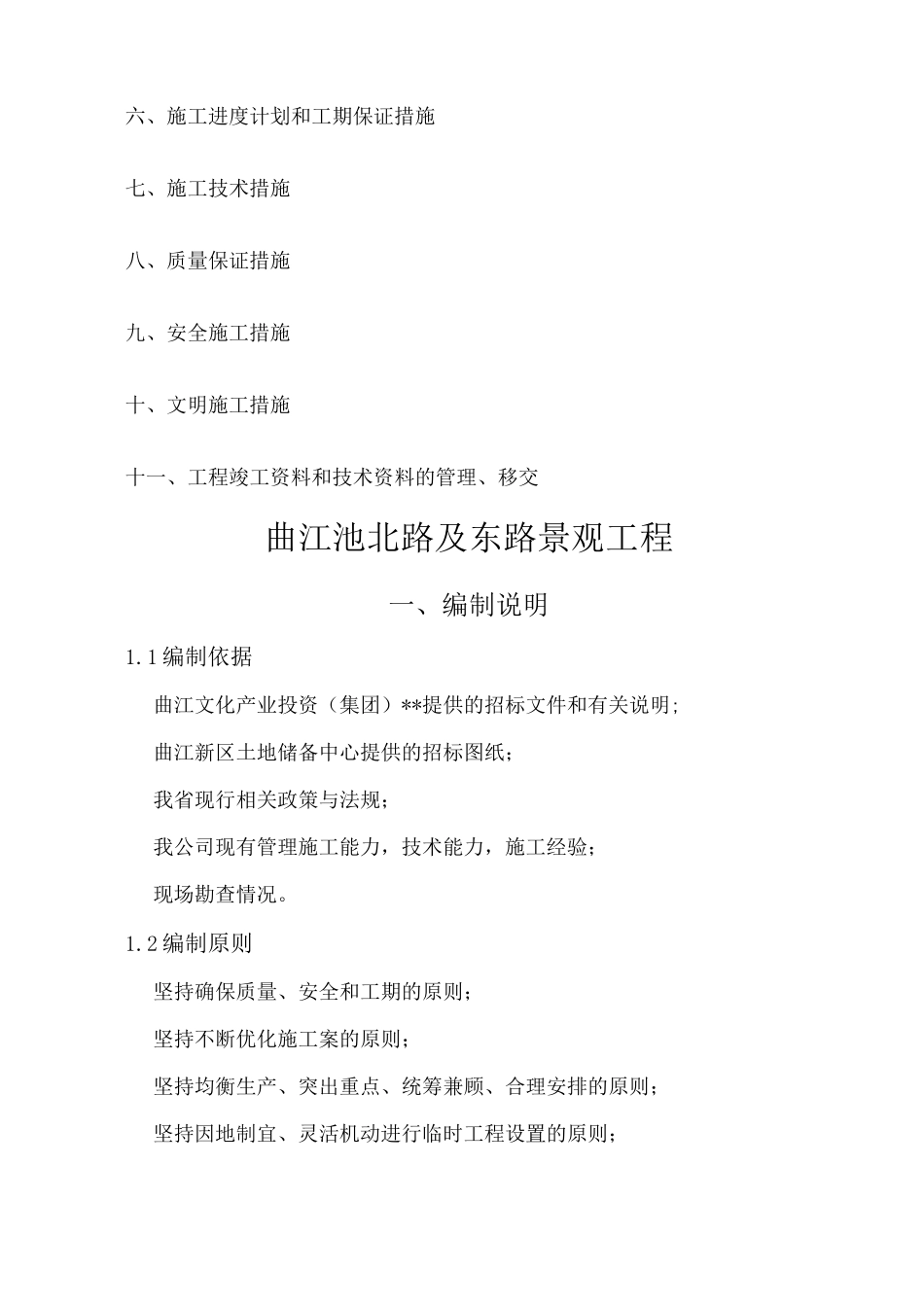

曲江池北路及东路景观工程施工组织设计绿通生态园艺**公司28 年 1 月目录一、编制说明二、工程概况三、施工案四、施工管理班组及人员配备五、工程投入的主要施工机械设备及进场计划六、施工进度计划和工期保证措施七、施工技术措施八、质量保证措施九、安全施工措施十、文明施工措施十一、工程竣工资料和技术资料的管理、移交曲江池北路及东路景观工程一、编制说明1.1 编制依据曲江文化产业投资(集团)**提供的招标文件和有关说明;曲江新区土地储备中心提供的招标图纸;我省现行相关政策与法规;我公司现有管理施工能力,技术能力,施工经验;现场勘查情况。1.2 编制原则坚持确保质量、安全和工期的原则;坚持不断优化施工案的原则;坚持均衡生产、突出重点、统筹兼顾、合理安排的原则;坚持因地制宜、灵活机动进行临时工程设置的原则;坚持专业化施工的原则;坚持"改造自然、保护自然、建设公路、环保同行”和以人为本的原则;坚持按业主的要求、招标文件、设计文件、现行的设计规、施工规、验收标准、等有关文件规进行组织施工。二、概况2.1 工程名称:曲江池北路及东路景观工程。2.2 工程概况:曲江池北路和东路两侧各 6 米宽景观绿化及铺装,道路两侧各 15 米宽城市绿带,总面约八万多平米。该工程为施工蓝图的垃圾外运,客土回填,铺装,绿化种植及配套设施等工程项目。三、施工案3.1.施工顺序:施工准备 T 垃圾外运 T 客土回填 T 地形整理 T 铺装及配套设施 T 绿化苗木工程一草坪播种一竣工清理。3.2.施工案及技术措施:土建工程:灰土:白灰采纳袋装灰,黄土为现场黄土及外购黄土。施工时,首先将灰土下的素土夯实部分检验合格后可进行,将素土与白灰格按 3: 7 比例混合、拌匀、过筛,使其粒径不大于 5mm ,夯实采纳蛙式打夯机,每步灰土的虚铺厚度为 20cm,第一遍初夯后进行平整,然后进行第二、第三遍夯实,保证夯实系数不小于 0.95,标高误差不大于 8mm。面层铺设工程:铺设前应对各种面层块材进行试拼,先对色、拼花、编号,以便。对号入座,同时检查基层平整情况,偏差较大的应事先进行修补,并清扫洁净,然后进行分格弹线,弹线找中找。施工前一天洒水湿润基层。弹线后应先铺若干条干线作为基准,然后由基准线经两侧实行退步法铺贴。面层铺贴前应先泼水湿润,阴干后备用。用 30mm 厚 1:3 干硬性水泥砂浆作粘结层,板块安装后用橡皮锤敲击,既要达到铺设高度,又要使砂浆粘结层平整密实。面层板块铺设...
