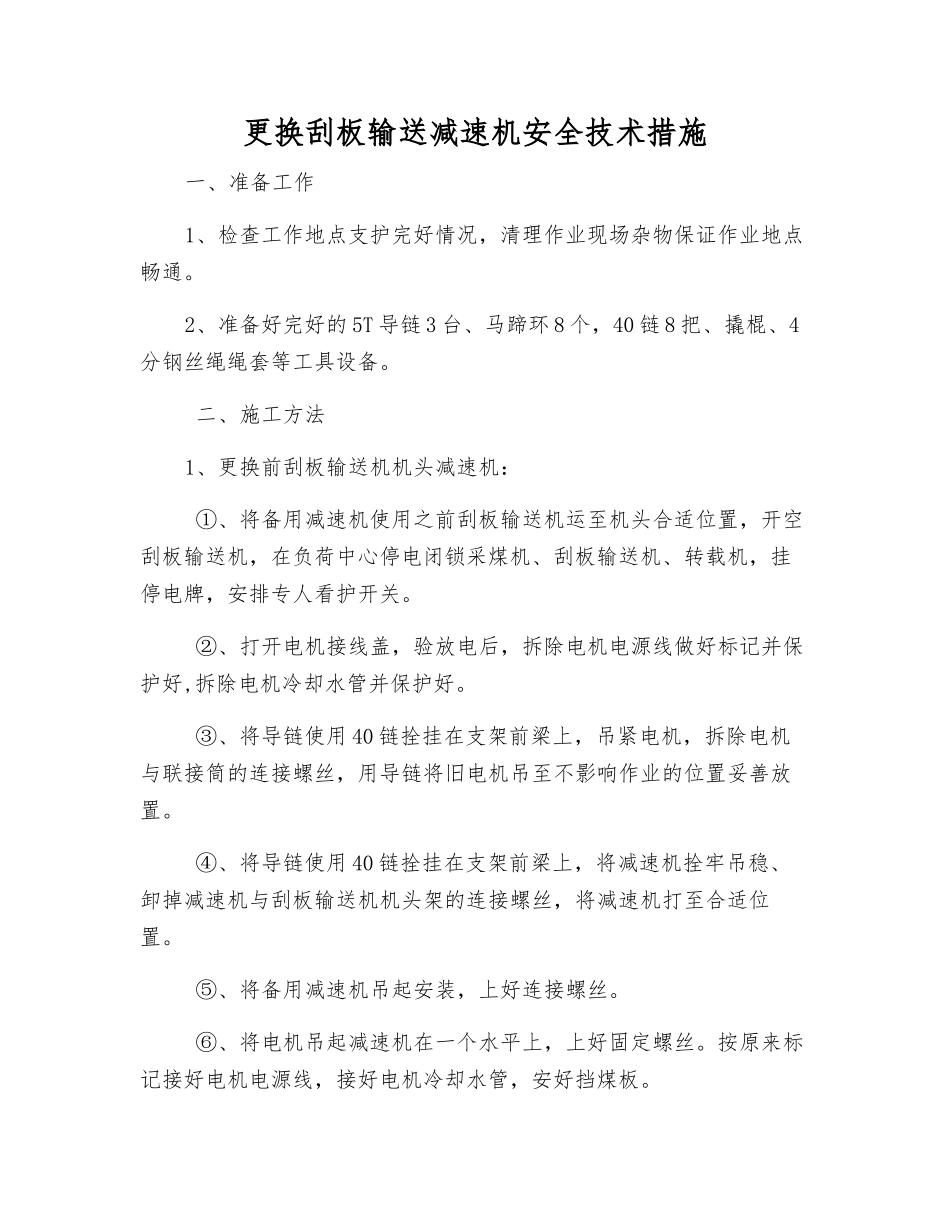

更换刮板输送减速机安全技术措施一、准备工作1、检查工作地点支护完好情况,清理作业现场杂物保证作业地点畅通
2、准备好完好的 5T 导链 3 台、马蹄环 8 个,40 链 8 把、撬棍、4分钢丝绳绳套等工具设备
二、施工方法1、更换前刮板输送机机头减速机: ①、将备用减速机使用之前刮板输送机运至机头合适位置,开空刮板输送机,在负荷中心停电闭锁采煤机、刮板输送机、转载机,挂停电牌,安排专人看护开关
②、打开电机接线盖,验放电后,拆除电机电源线做好标记并保护好,拆除电机冷却水管并保护好
③、将导链使用 40 链拴挂在支架前梁上,吊紧电机,拆除电机与联接筒的连接螺丝,用导链将旧电机吊至不影响作业的位置妥善放置
④、将导链使用 40 链拴挂在支架前梁上,将减速机拴牢吊稳、卸掉减速机与刮板输送机机头架的连接螺丝,将减速机打至合适位置
⑤、将备用减速机吊起安装,上好连接螺丝
⑥、将电机吊起减速机在一个水平上,上好固定螺丝
按原来标记接好电机电源线,接好电机冷却水管,安好挡煤板

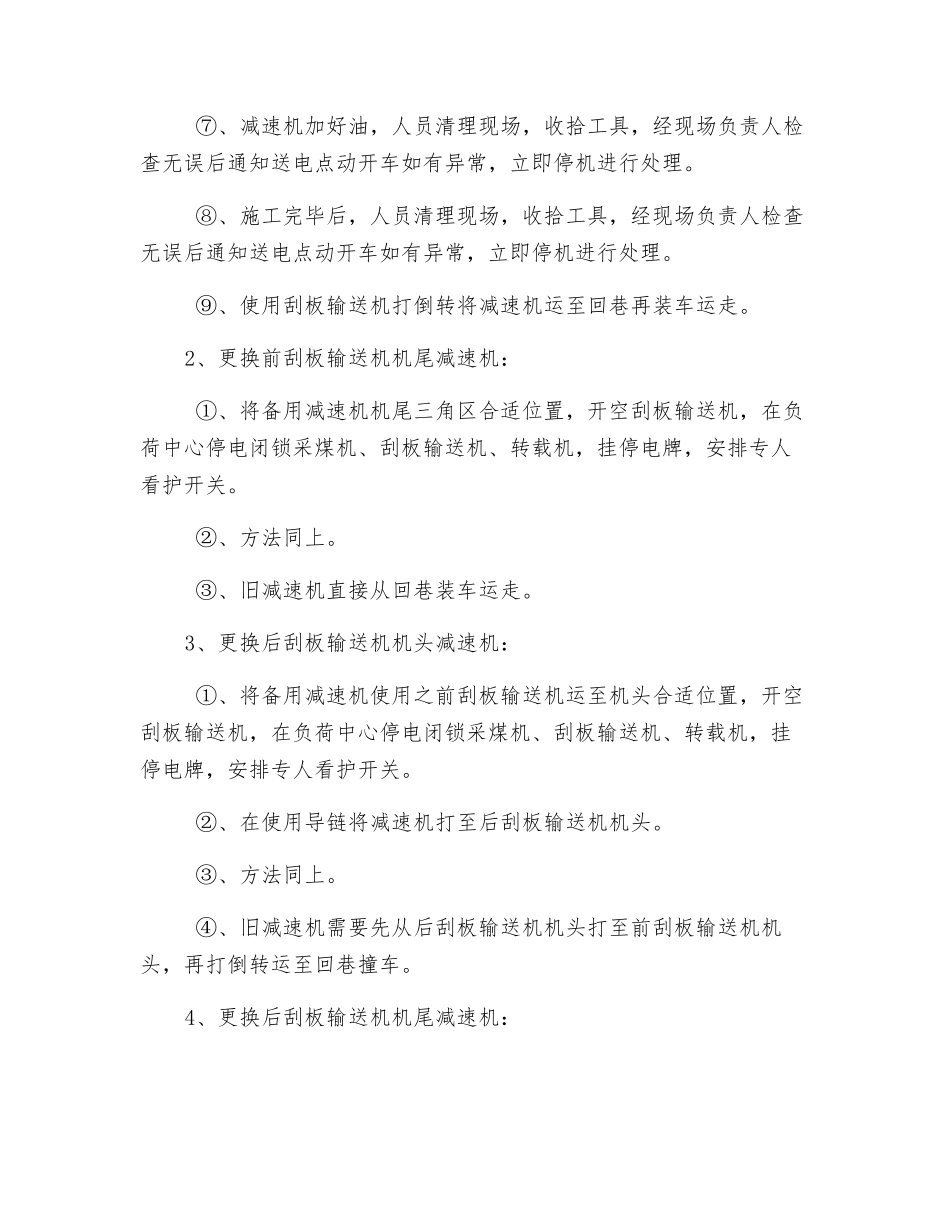

⑦、减速机加好油,人员清理现场,收拾工具,经现场负责人检查无误后通知送电点动开车如有异常,立即停机进行处理
⑧、施工完毕后,人员清理现场,收拾工具,经现场负责人检查无误后通知送电点动开车如有异常,立即停机进行处理
⑨、使用刮板输送机打倒转将减速机运至回巷再装车运走

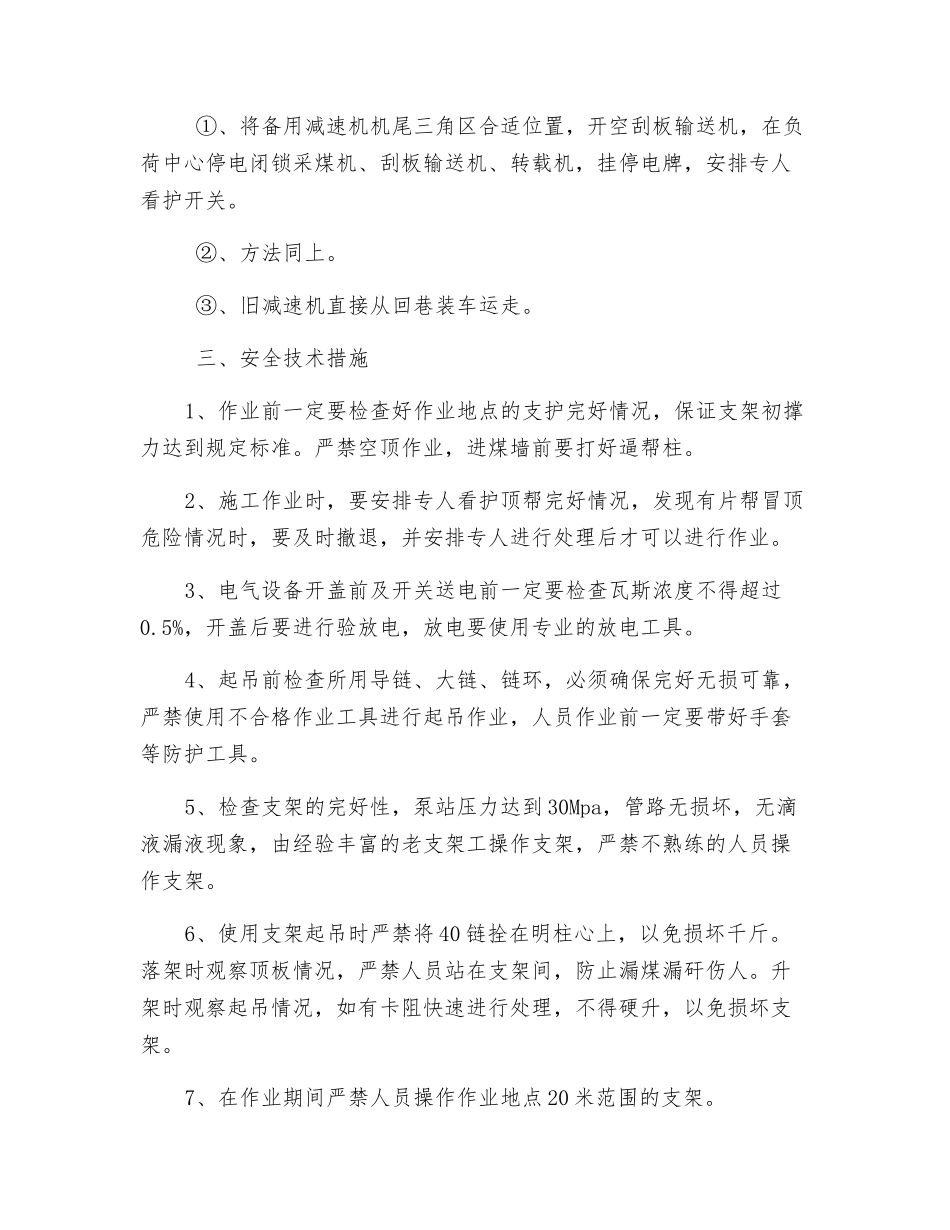

2、更换前刮板输送机机尾减速机: ①、将备用减速机机尾三角区合适位置,开空刮板输送机,在负荷中心停电闭锁采煤机、刮板输送机、转载机,挂停电牌,安排专人看护开关
②、方法同上
③、旧减速机直接从回巷装车运走
3、更换后刮板输送机机头减速机: ①、将备用减速机使用之前刮板输送机运至机头合适位置,开空刮板输送机,在负荷中心停电闭锁采煤机、刮板输送机、转载机,挂停电牌,安排专人看护开关
②、在使用导链将减速机打至后刮板输送机机头
