更换副井液压站及盘形闸安全技术措施

更换副井液压站及盘形闸安全技术措施_第1页
1/4
更换副井液压站及盘形闸安全技术措施_第2页
2/4
更换副井液压站及盘形闸安全技术措施_第3页
3/4

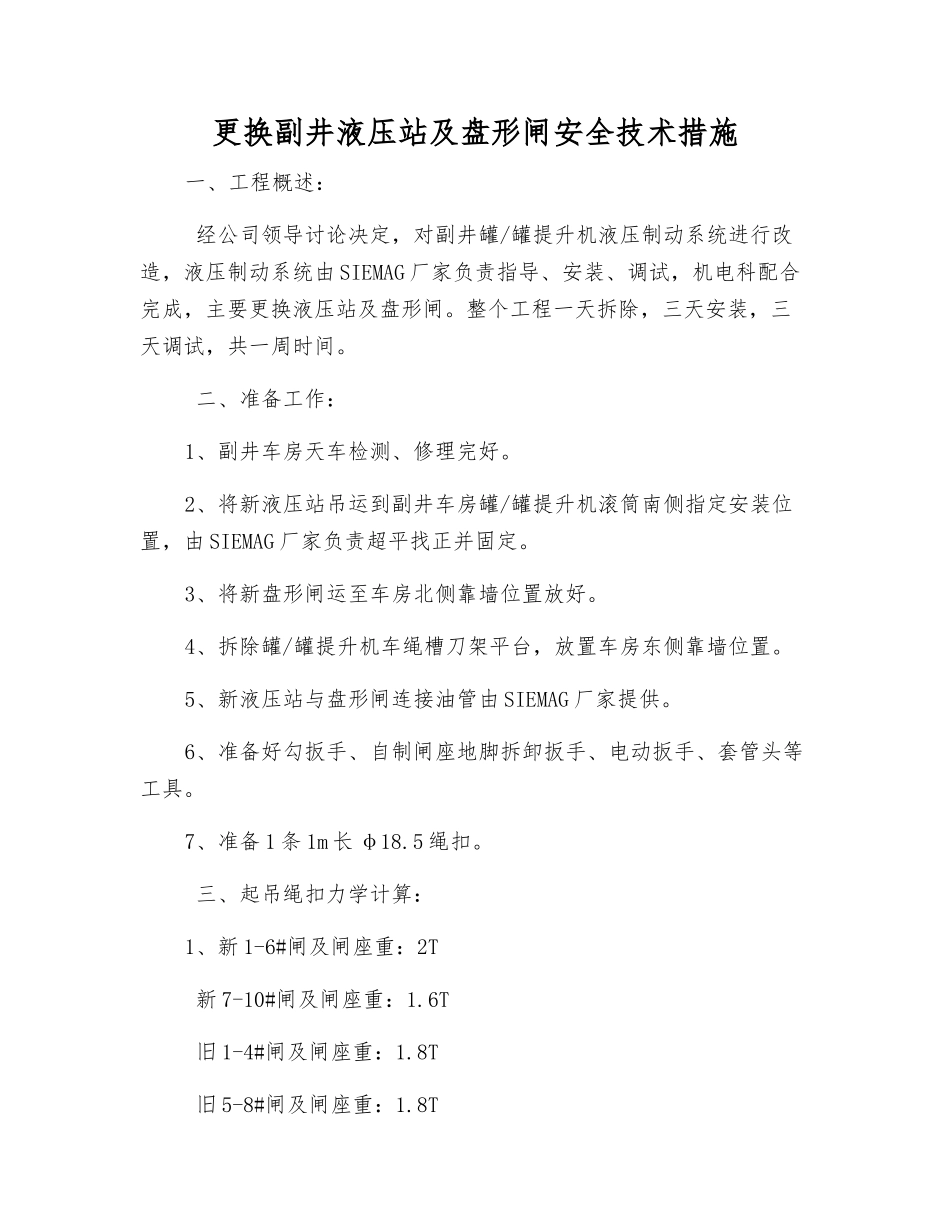

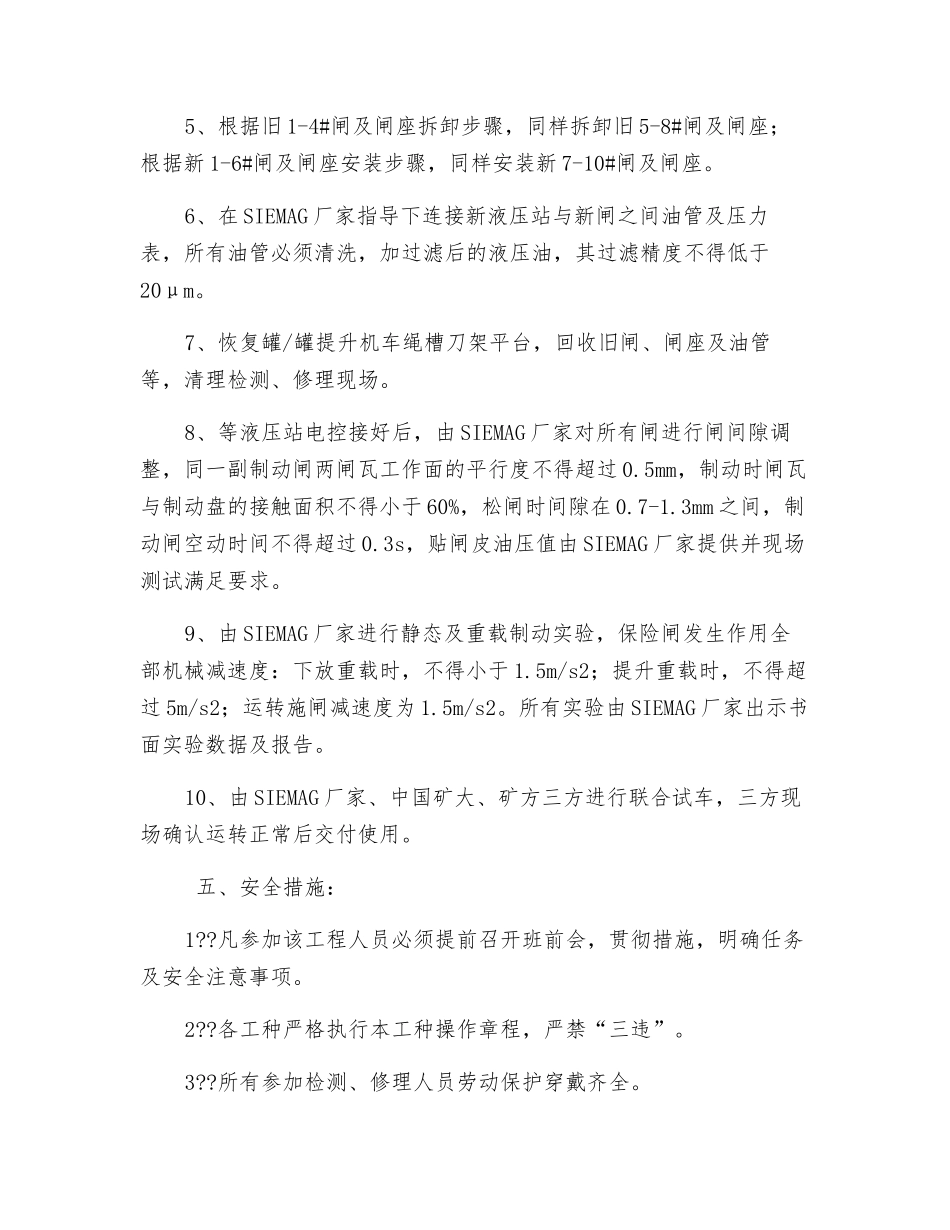

更换副井液压站及盘形闸安全技术措施一、工程概述: 经公司领导讨论决定,对副井罐/罐提升机液压制动系统进行改造,液压制动系统由 SIEMAG 厂家负责指导、安装、调试,机电科配合完成,主要更换液压站及盘形闸。整个工程一天拆除,三天安装,三天调试,共一周时间。 二、准备工作:1、副井车房天车检测、修理完好。2、将新液压站吊运到副井车房罐/罐提升机滚筒南侧指定安装位置,由 SIEMAG 厂家负责超平找正并固定。3、将新盘形闸运至车房北侧靠墙位置放好。4、拆除罐/罐提升机车绳槽刀架平台,放置车房东侧靠墙位置。5、新液压站与盘形闸连接油管由 SIEMAG 厂家提供。6、准备好勾扳手、自制闸座地脚拆卸扳手、电动扳手、套管头等工具。7、准备 1 条 1m 长 φ18.5 绳扣。 三、起吊绳扣力学计算:1、新 1-6#闸及闸座重:2T 新 7-10#闸及闸座重:1.6T 旧 1-4#闸及闸座重:1.8T 旧 5-8#闸及闸座重:1.8T φ18.5 钢丝绳破断拉力为:18T 安全系数为:18÷2=9 >6 故可用2、新液压站重:2.35T φ18.5 钢丝绳破断拉力为:18T 安全系数为:18÷2.35=7.66 >6 故可用 四、施工步骤:1、开工之前对所有参加检测、修理人员进行安全教育,进行人员安全确认,传达安全技术措施并进行签字,使所有参加检测、修理人员清楚工程施工步骤及工作中需要注意的安全事项。2、检测、修理工作开始,首先将两勾均为空勾的罐笼停至交锋位置,然后对罐/罐提升机整个系统进行停电,验电、放电后,挂好停电牌,对液压站及油管放油,卸掉油管内残压。3、首先对旧 1-4#闸及其闸座进行更换,拆除旧 1-4#闸进油管、泄露油管及油压表,拆除旧 1-4#闸的 16 个闸控开关。用电动扳手松开闸的 4 个调整螺栓,使每个闸的闸瓦与滚筒闸盘全部脱开,再用φ18.5 绳扣穿过闸座吊环用 3T 卸扣连接后,拴挂在天车钩子上,天车微绷劲,用自制闸座地脚拆卸扳手拆下 4 条地脚螺栓,自制扳手可用加长套管,不能使用加长套管时用 4-8 磅大锤打,防止大锤脱手或碰手。用天车将旧 1-4#闸及闸座整体吊起,运至罐/罐提升机北侧靠墙不影响工作处。4、用天车将新 1-6#闸及闸座整体吊运至安装位置,超平找正后,上好地脚螺栓并紧固。然后在 SIEMAG 厂家指导下用勾扳手调整盘形闸压紧锁母,使全制动压力达到使用要求。5、根据旧 1-4#闸及闸座拆卸步骤,同样拆卸旧 5-8#闸及闸座;根据新 1-6#闸及闸座安装步骤,同样安装新 7-10#闸及闸座。6、在 SIEMAG ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

更换副井液压站及盘形闸安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
