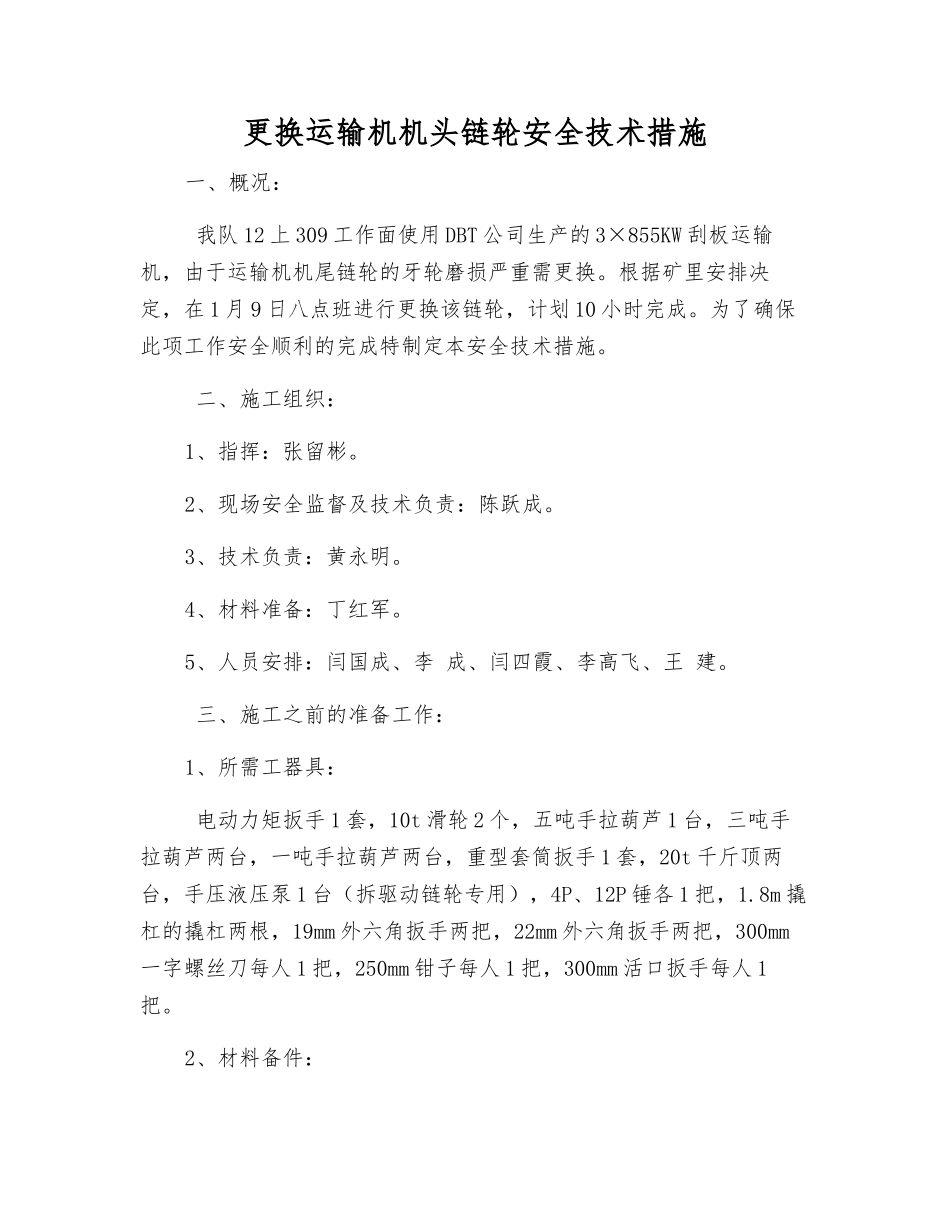

更换运输机机头链轮安全技术措施一、概况: 我队 12 上 309 工作面使用 DBT 公司生产的 3×855KW 刮板运输机,由于运输机机尾链轮的牙轮磨损严重需更换
根据矿里安排决定,在 1 月 9 日八点班进行更换该链轮,计划 10 小时完成
为了确保此项工作安全顺利的完成特制定本安全技术措施
二、施工组织:1、指挥:张留彬
2、现场安全监督及技术负责:陈跃成
3、技术负责:黄永明
4、材料准备:丁红军
5、人员安排:闫国成、李 成、闫四霞、李高飞、王 建
三、施工之前的准备工作:1、所需工器具: 电动力矩扳手 1 套,10t 滑轮 2 个,五吨手拉葫芦 1 台,三吨手拉葫芦两台,一吨手拉葫芦两台,重型套筒扳手 1 套,20t 千斤顶两台,手压液压泵 1 台(拆驱动链轮专用),4P、12P 锤各 1 把,1
8m 撬杠的撬杠两根,19mm 外六角扳手两把,22mm 外六角扳手两把,300mm一字螺丝刀每人 1 把,250mm 钳子每人 1 把,300mm 活口扳手每人 1把

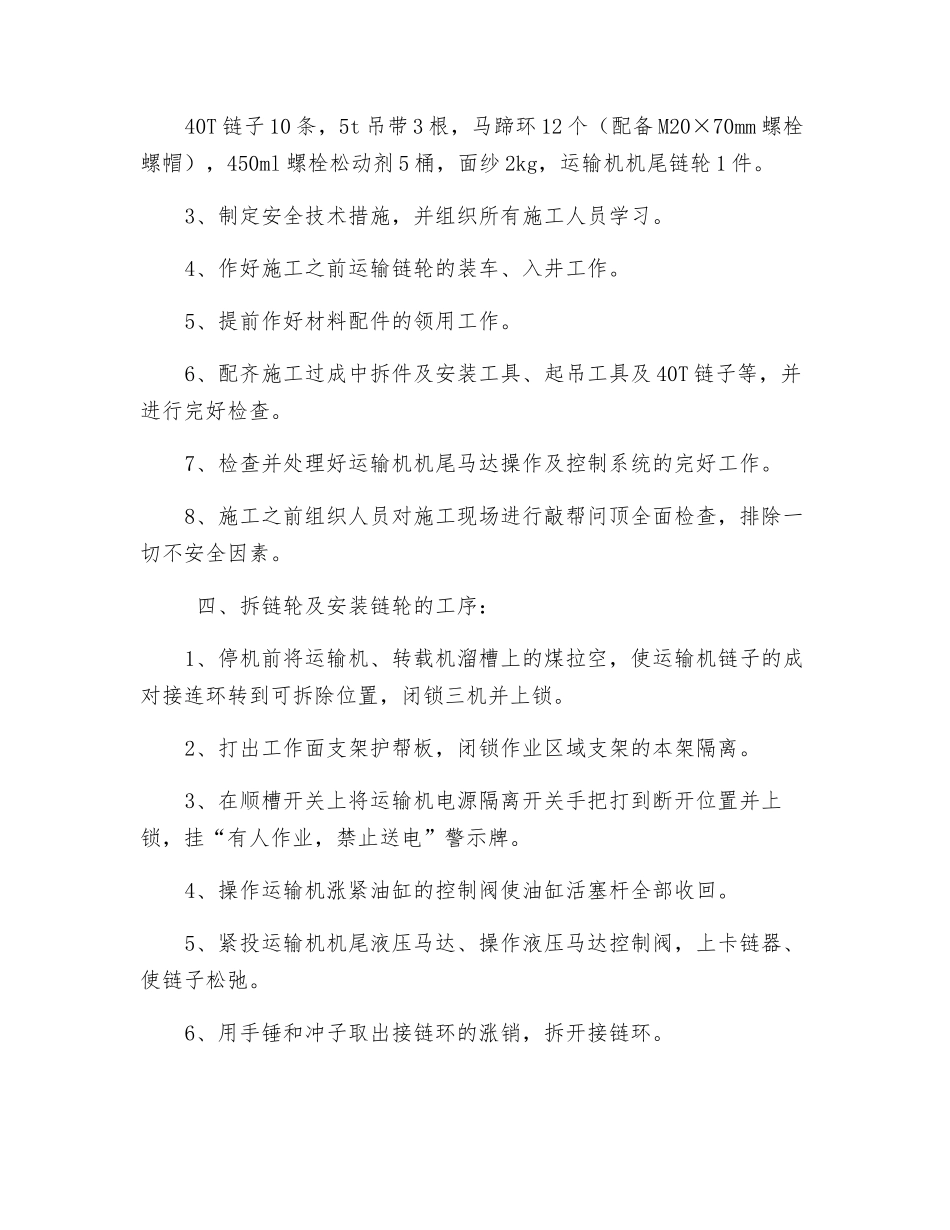

2、材料备件:40T 链子 10 条,5t 吊带 3 根,马蹄环 12 个(配备 M20×70mm 螺栓螺帽),450ml 螺栓松动剂 5 桶,面纱 2kg,运输机机尾链轮 1 件
3、制定安全技术措施,并组织所有施工人员学习
4、作好施工之前运输链轮的装车、入井工作
5、提前作好材料配件的领用工作
6、配齐施工过成中拆件及安装工具、起吊工具及 40T 链子等,并进行完好检查
7、检查并处理好运输机机尾马达操作及控制系统的完好工作
8、施工之前组织人员对施工现场进行敲帮问顶全面检查,排除一切不安全因素
四、拆链轮及安装链轮的工序:1、停机前将运输机、转载机溜槽上的煤拉空,使运输机链子的成对接连环转到可拆除位置,闭锁三机并上锁
2、打出工作面支架护帮板,闭锁作业区域支架的本架隔离
3、在顺槽开关上
