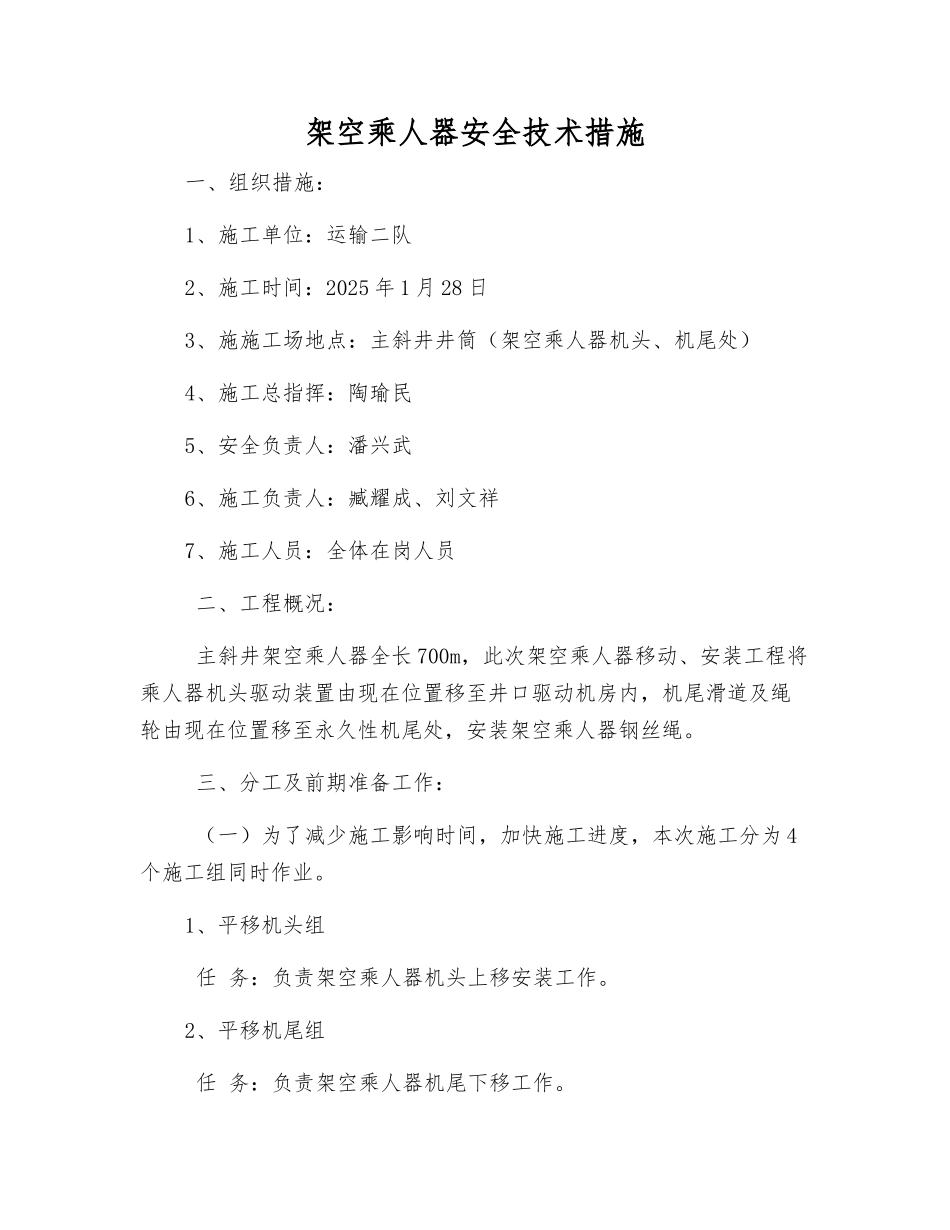

架空乘人器安全技术措施一、组织措施:1、施工单位:运输二队2、施工时间:2025 年 1 月 28 日3、施施工场地点:主斜井井筒(架空乘人器机头、机尾处)4、施工总指挥:陶瑜民5、安全负责人:潘兴武6、施工负责人:臧耀成、刘文祥7、施工人员:全体在岗人员 二、工程概况: 主斜井架空乘人器全长 700m,此次架空乘人器移动、安装工程将乘人器机头驱动装置由现在位置移至井口驱动机房内,机尾滑道及绳轮由现在位置移至永久性机尾处,安装架空乘人器钢丝绳
三、分工及前期准备工作: (一)为了减少施工影响时间,加快施工进度,本次施工分为 4个施工组同时作业
1、平移机头组 任 务:负责架空乘人器机头上移安装工作
2、平移机尾组 任 务:负责架空乘人器机尾下移工作

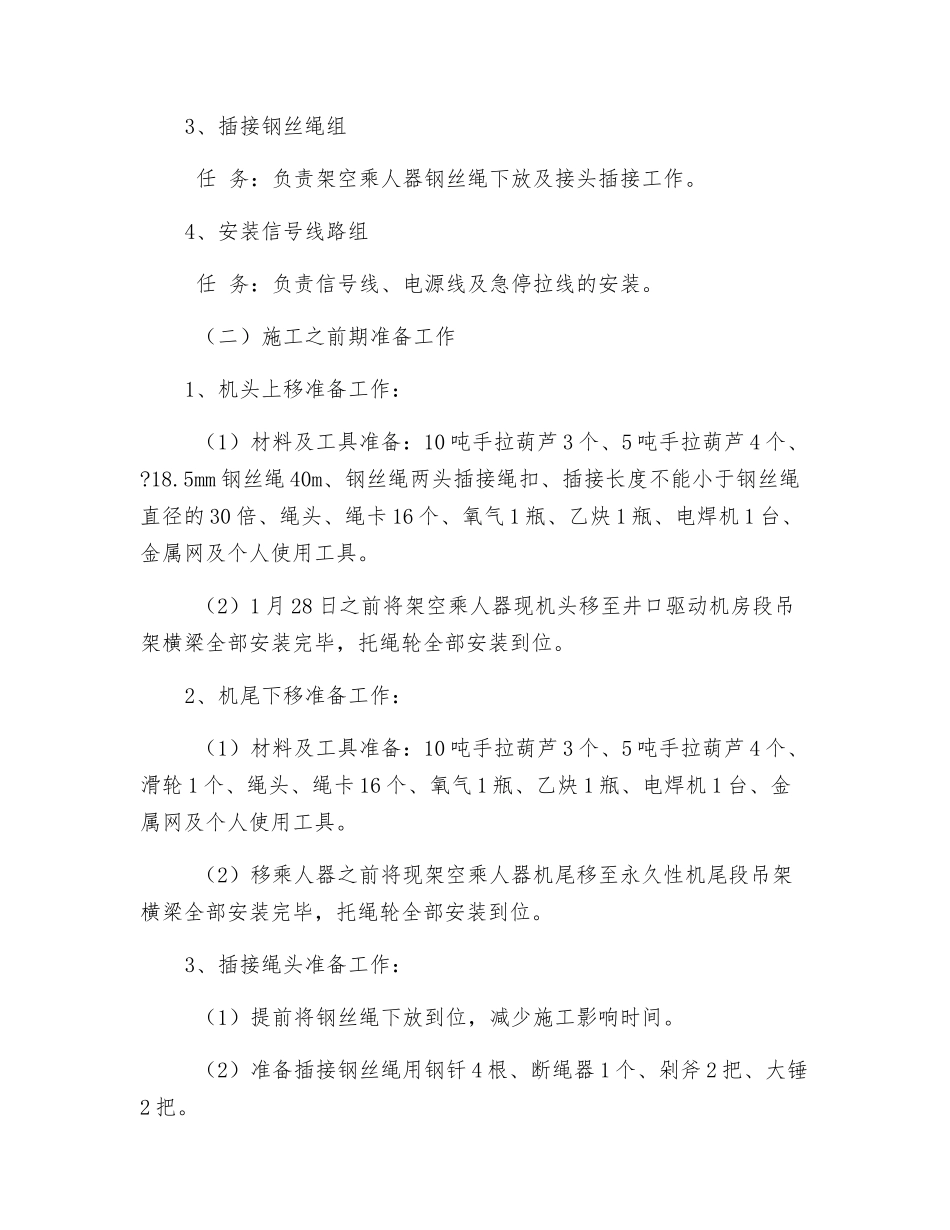

3、插接钢丝绳组 任 务:负责架空乘人器钢丝绳下放及接头插接工作
4、安装信号线路组 任 务:负责信号线、电源线及急停拉线的安装
(二)施工之前期准备工作1、机头上移准备工作: (1)材料及工具准备:10 吨手拉葫芦 3 个、5 吨手拉葫芦 4 个、
5mm 钢丝绳 40m、钢丝绳两头插接绳扣、插接长度不能小于钢丝绳直径的 30 倍、绳头、绳卡 16 个、氧气 1 瓶、乙炔 1 瓶、电焊机 1 台、金属网及个人使用工具
(2)1 月 28 日之前将架空乘人器现机头移至井口驱动机房段吊架横梁全部安装完毕,托绳轮全部安装到位
2、机尾下移准备工作: (1)材料及工具准备:10 吨手拉葫芦 3 个、5 吨手拉葫芦 4 个、滑轮 1 个、绳头、绳卡 16 个、氧气 1 瓶、乙炔 1 瓶、电焊机 1 台、金属网及个人使用工具
(2)移乘人器之前将现架空乘人器机尾移至永久性机尾段吊架横梁全部安装完毕,托绳轮全部安装到位
3、插接绳头准备工作: (1)提前将钢丝绳下放到位,减少施工影响时间
(2)准备插接钢丝绳用钢钎 4 根
