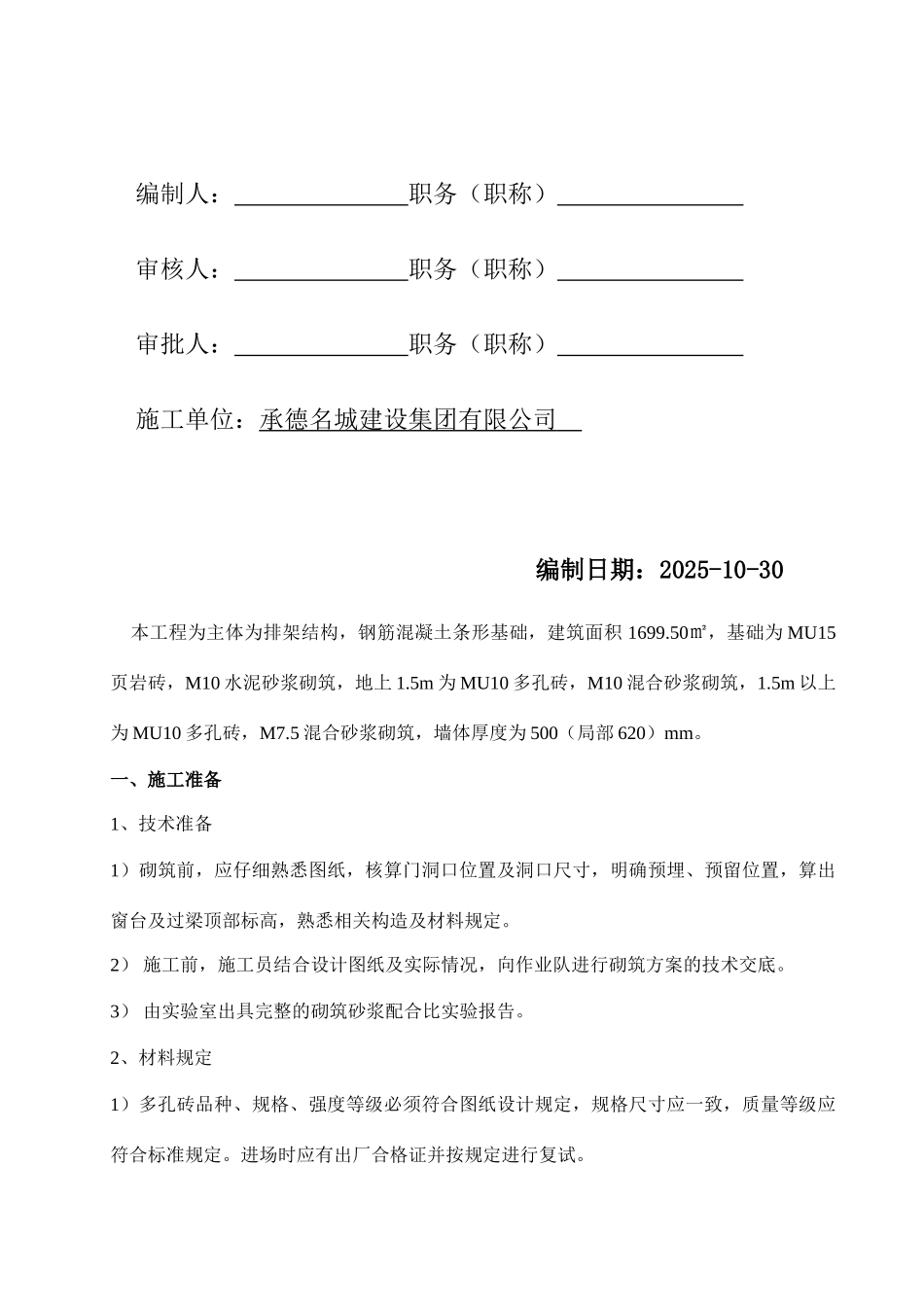

承德军粮应急供应仓储设施改造翻建项目(一期)-1#平房仓砖墙砌体施工方案编制人: 职务(职称) 审核人: 职务(职称) 审批人: 职务(职称) 施工单位:承德名城建设集团有限公司 编制日期:2025-10-30 本工程为主体为排架结构,钢筋混凝土条形基础,建筑面积 1699.50㎡,基础为 MU15页岩砖,M10 水泥砂浆砌筑,地上 1.5m 为 MU10 多孔砖,M10 混合砂浆砌筑,1.5m 以上为 MU10 多孔砖,M7.5 混合砂浆砌筑,墙体厚度为 500(局部 620)mm。一、施工准备1、技术准备1)砌筑前,应仔细熟悉图纸,核算门洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料规定。2) 施工前,施工员结合设计图纸及实际情况,向作业队进行砌筑方案的技术交底。3) 由实验室出具完整的砌筑砂浆配合比实验报告。2、材料规定1)多孔砖品种、规格、强度等级必须符合图纸设计规定,规格尺寸应一致,质量等级应符合标准规定。进场时应有出厂合格证并按规定进行复试。2)多孔砖规格尺寸:240×115×90mm。3)水泥;采纳 32.5 级复合硅酸盐水泥,应有出厂质量证明,水泥进场使用前,应分批对强度、安定性进行复检。4) 砂;采纳中砂,砂含泥量不应超过 5%,并过 5mm 的密目网筛。5) 其他材料(1)Ø6.5 墙体拉结钢筋。 (2)门、窗及洞口预制钢筋混凝土过梁,按计划规定专人预制按规格尺寸堆放。3、作业条件(1)砌筑部位的灰渣、杂物清除洁净,并浇水湿润。(2)在墙转角处、楼梯间及内外墙交接处,已立好皮数杆,并办好预检手续。(3)随砌随搭好的脚手架、垂直运送机具准备就绪。4、砂浆的拌制及使用1)砂浆现场拌制,各组分材料采纳重量计量。砂浆各组分的计量(按重量计)允许误差为:水泥 ±2%; 石灰膏和细骨料 ±5%2)砌筑砂浆采纳机械搅拌,以保证拌合物均匀。3)砂浆拌成后和使用时,均应盛入贮灰器中。如砂浆出现泌水现象,应在砌筑前再次拌合。4)砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在 3h 和 4h 内使用完毕。二、施工组织及人员准备1)砌体工程施工前由施工员负责砌体工程的施工任务的划分、人员的安排、现场安全文明管理;2)专职质检员应在施工过程中进行质量旁站监督检查,进行质量验收,对满足质量规定的部位进行标记;3)班组砌筑工人规定中、高级工不少于 70%。4)施工前组织作业队工长、质量员、工人学习有关的技术措施和质量要点,组织操作人员进行具体的技术交...
