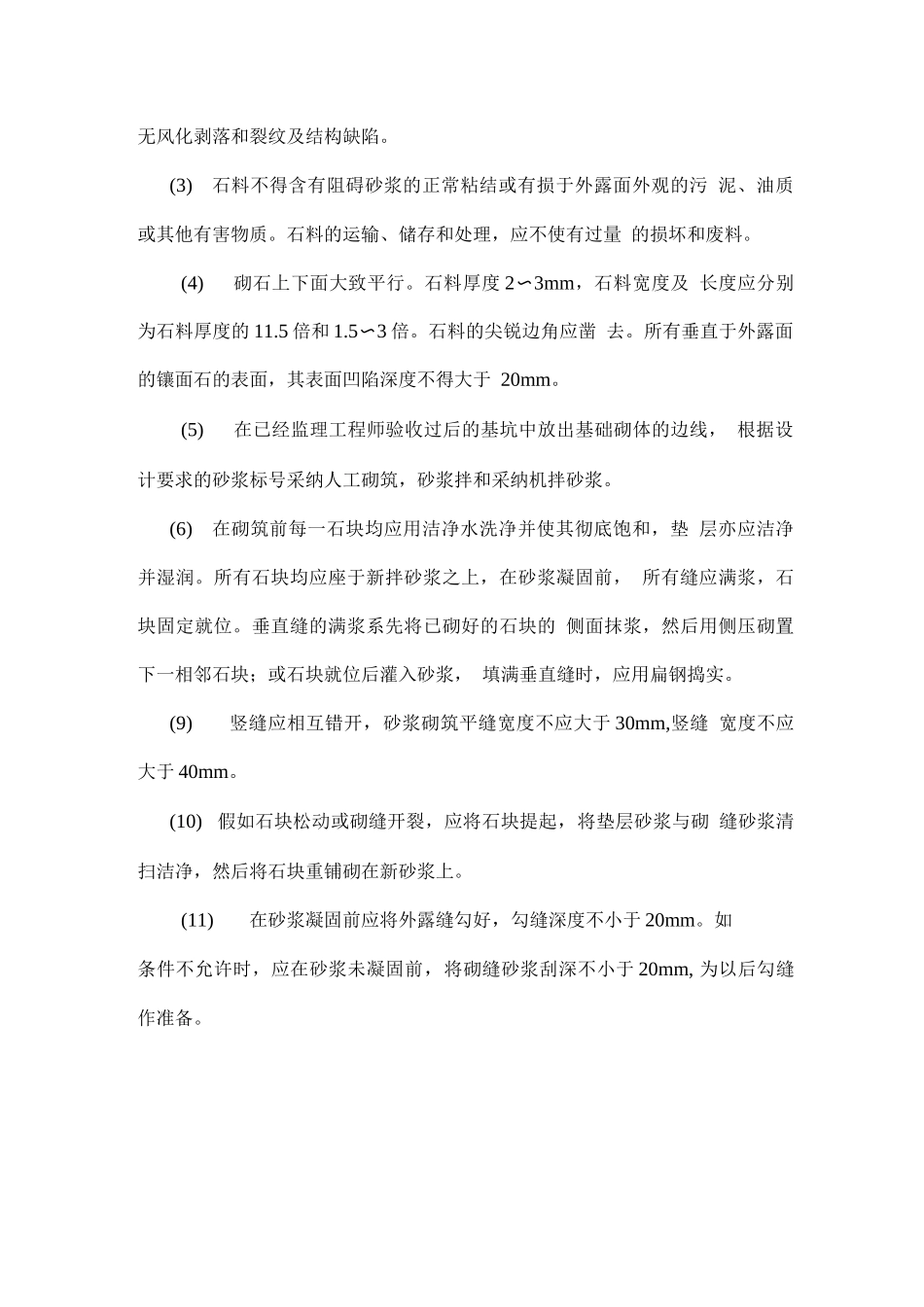

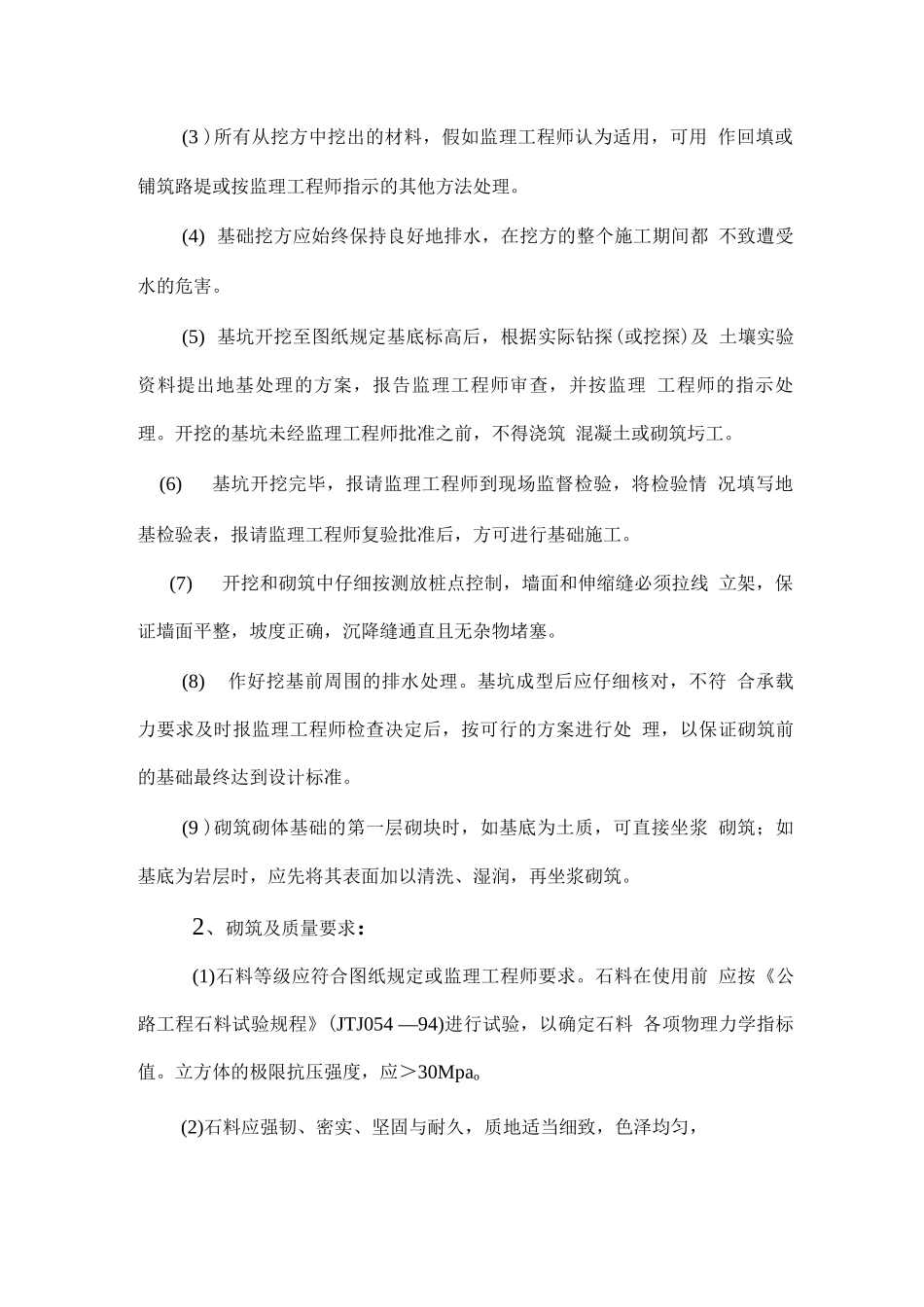

护脚墙施工方案一、工程概况:护脚步墙基础、墙身采纳 7.5 号浆砌片石。施工准备:1、测量放线:由测量工程师根据图纸放出挡墙定位线、基础开 挖边线控制桩,在地面上根据地质情况确定放坡坡度,用石灰撒出开 挖线,并做好水准点及引桩。2、现场布置:根据现场情况确定施工便道位置及走向,砂石材 料等的分类堆码场地,机具设备、拌和站的摆放位置。3、材料试验送检工作:做好砂、石、水泥、施工用水、钢筋等 原材料的取样送检工作,确定砂浆的配合比。4、施工队伍:由本公司具有丰富施工经验的专业施工人员组建 综合施工队伍,该队伍人员在 20—30 人。5、住房:施工队的办公生活用房就近租用民房解决。二、施工作业及质量要求:1、基础开挖:(1)在基础开挖开始之前通知监理工程师,以便检查、测量基础平 面位置和现有地面标高。在未完成检查测量及监理工程师批准之前 不得开挖。为便于开挖后检查校核,基础轴线控制桩应延长至基坑 外加以固定。(2)根据测量组放出的开挖线,清除施工区域内的树木、草皮、树根等杂物、障碍物,人工开挖清基并使监理工程师认可。(3 )所有从挖方中挖出的材料,假如监理工程师认为适用,可用 作回填或铺筑路堤或按监理工程师指示的其他方法处理。(4) 基础挖方应始终保持良好地排水,在挖方的整个施工期间都 不致遭受水的危害。(5) 基坑开挖至图纸规定基底标高后,根据实际钻探(或挖探)及 土壤实验资料提出地基处理的方案,报告监理工程师审查,并按监理 工程师的指示处理。开挖的基坑未经监理工程师批准之前,不得浇筑 混凝土或砌筑圬工。(6)基坑开挖完毕,报请监理工程师到现场监督检验,将检验情 况填写地基检验表,报请监理工程师复验批准后,方可进行基础施工。(7)开挖和砌筑中仔细按测放桩点控制,墙面和伸缩缝必须拉线 立架,保证墙面平整,坡度正确,沉降缝通直且无杂物堵塞。(8)作好挖基前周围的排水处理。基坑成型后应仔细核对,不符 合承载力要求及时报监理工程师检查决定后,按可行的方案进行处 理,以保证砌筑前的基础最终达到设计标准。(9 )砌筑砌体基础的第一层砌块时,如基底为土质,可直接坐浆 砌筑;如基底为岩层时,应先将其表面加以清洗、湿润,再坐浆砌筑。2、砌筑及质量要求:(1)石料等级应符合图纸规定或监理工程师要求。石料在使用前 应按《公路工程石料试验规程》(JTJ054 —94)进行试验,以确定石料 各项物理力学指标值。立方体的极限抗压强度,应>30Mpao(2)石...
