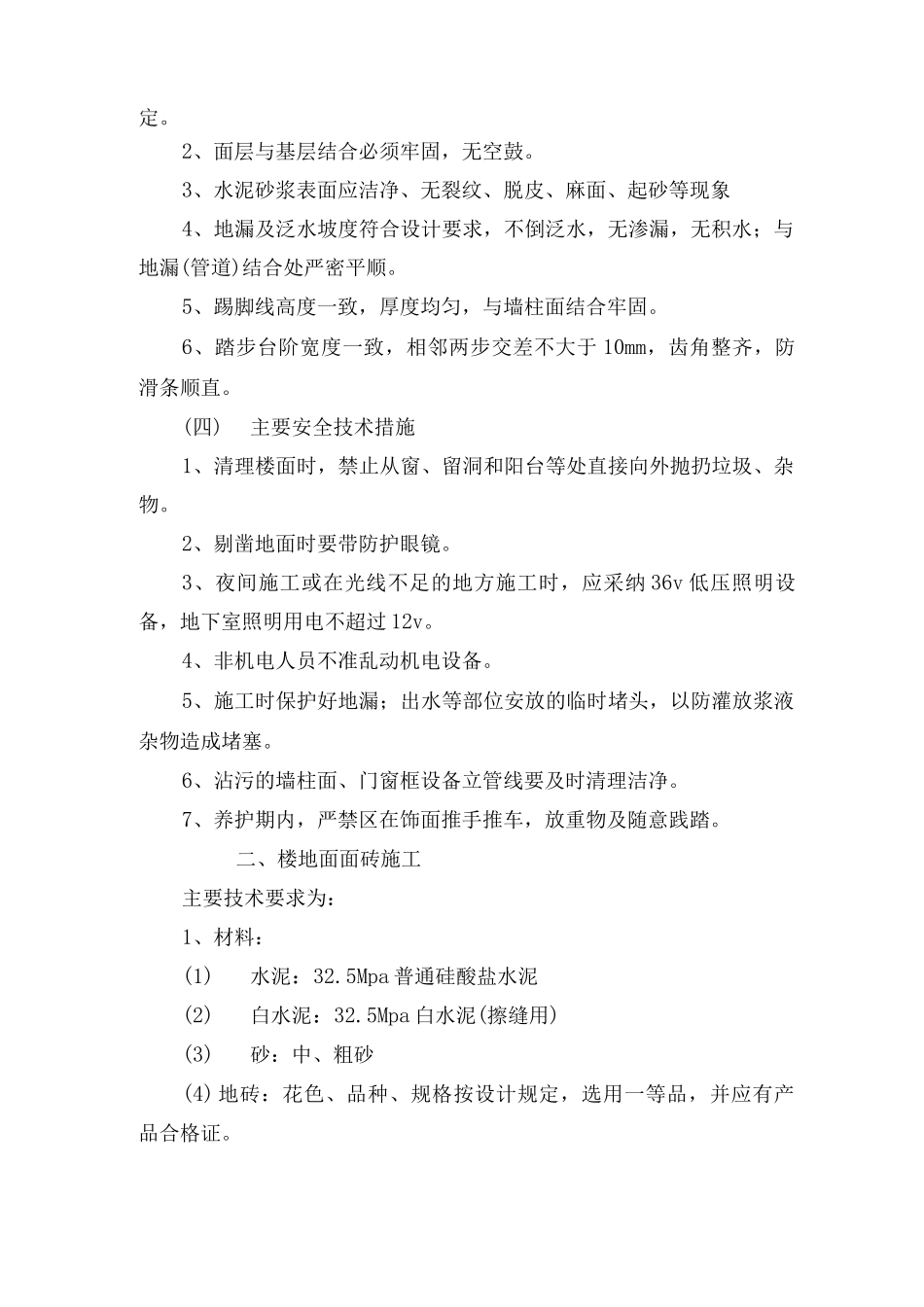

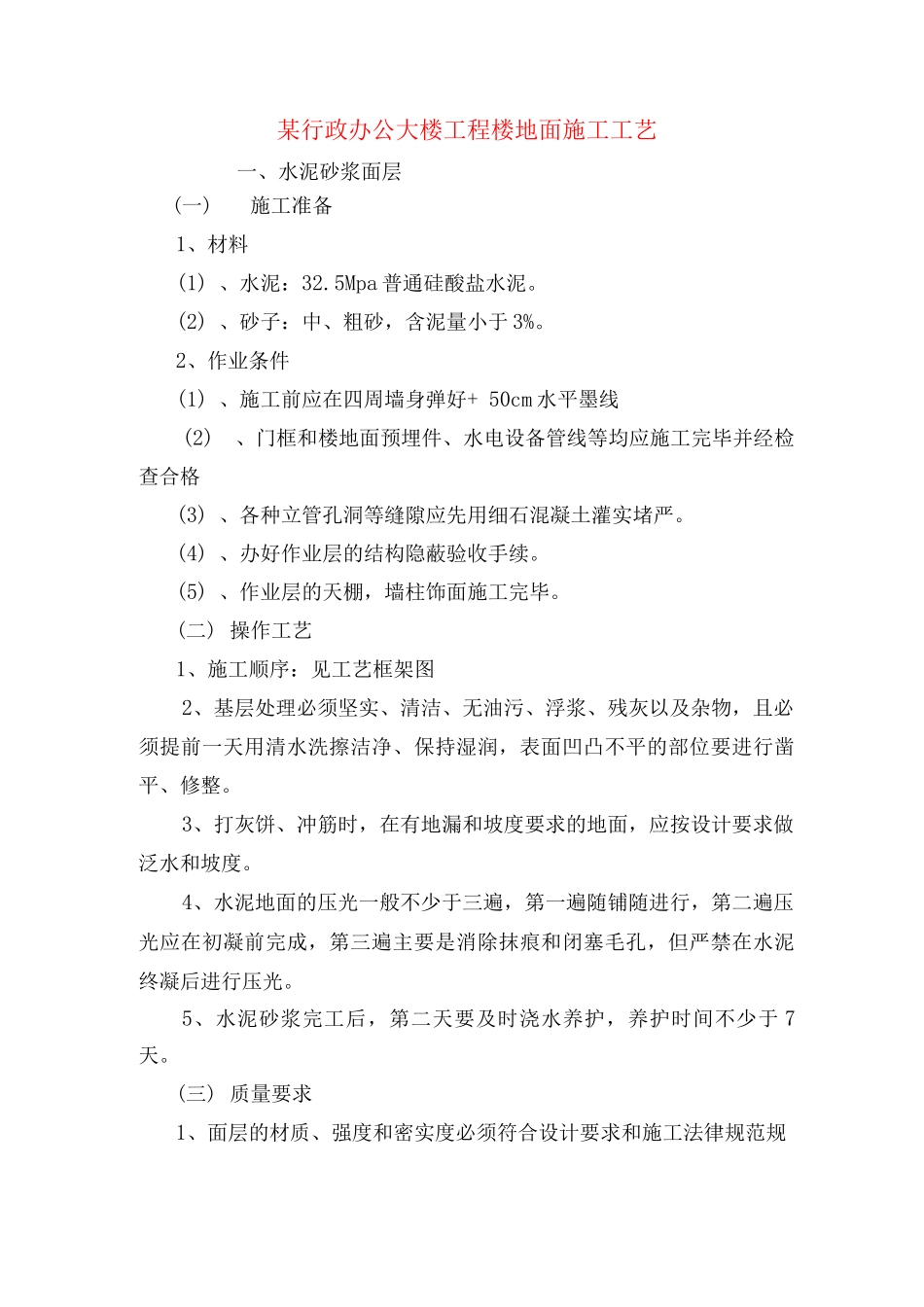

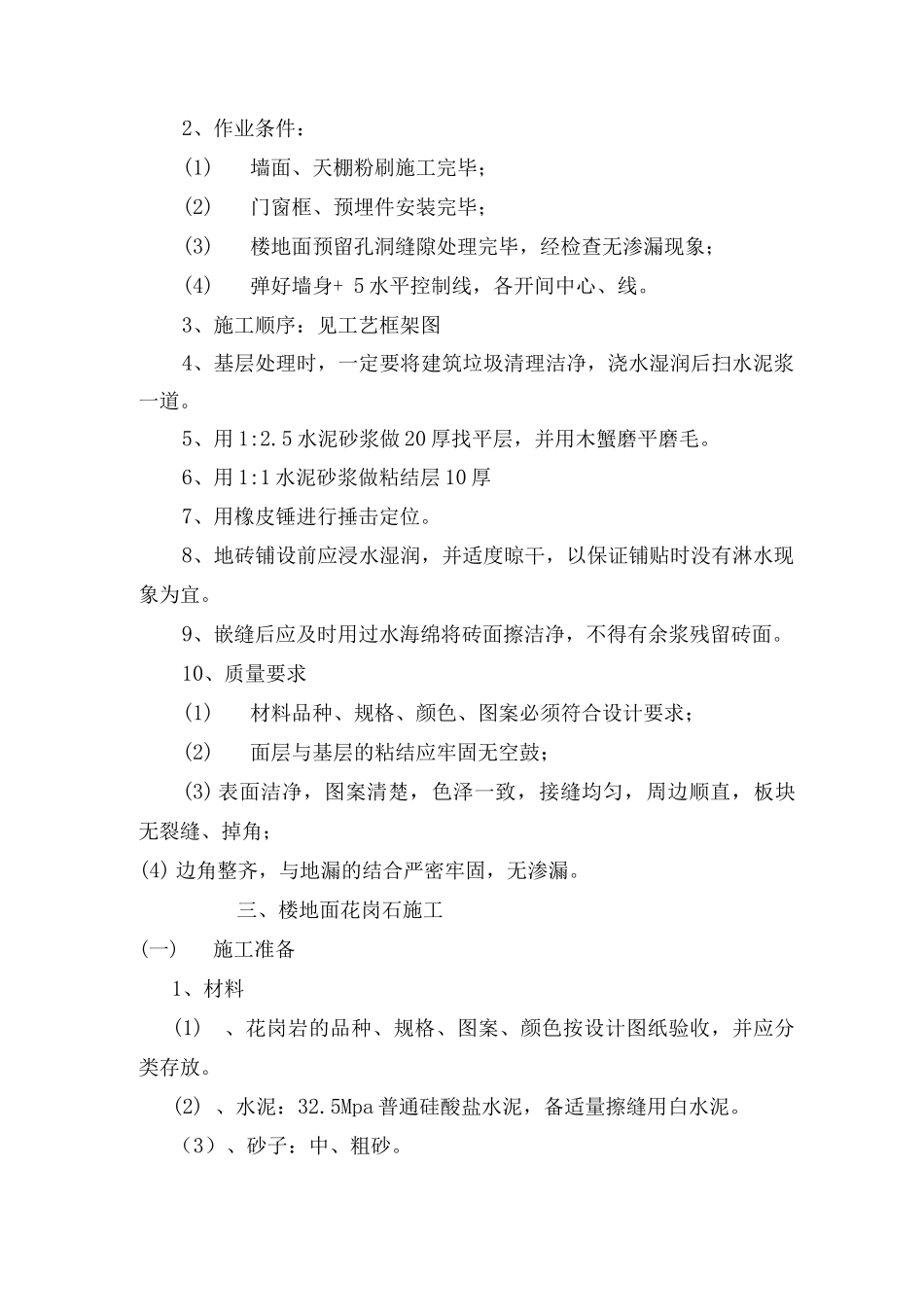

某行政办公大楼工程楼地面施工工艺一、水泥砂浆面层(一)施工准备1、材料(1) 、水泥:32.5Mpa 普通硅酸盐水泥。(2) 、砂子:中、粗砂,含泥量小于 3%。2、作业条件(1) 、施工前应在四周墙身弹好+ 50cm 水平墨线(2)、门框和楼地面预埋件、水电设备管线等均应施工完毕并经检查合格(3) 、各种立管孔洞等缝隙应先用细石混凝土灌实堵严。(4) 、办好作业层的结构隐蔽验收手续。(5) 、作业层的天棚,墙柱饰面施工完毕。(二) 操作工艺1、施工顺序:见工艺框架图2、基层处理必须坚实、清洁、无油污、浮浆、残灰以及杂物,且必须提前一天用清水洗擦洁净、保持湿润,表面凹凸不平的部位要进行凿平、修整。3、打灰饼、冲筋时,在有地漏和坡度要求的地面,应按设计要求做泛水和坡度。4、水泥地面的压光一般不少于三遍,第一遍随铺随进行,第二遍压光应在初凝前完成,第三遍主要是消除抹痕和闭塞毛孔,但严禁在水泥终凝后进行压光。5、水泥砂浆完工后,第二天要及时浇水养护,养护时间不少于 7天。(三) 质量要求1、面层的材质、强度和密实度必须符合设计要求和施工法律规范规定。2、面层与基层结合必须牢固,无空鼓。3、水泥砂浆表面应洁净、无裂纹、脱皮、麻面、起砂等现象4、地漏及泛水坡度符合设计要求,不倒泛水,无渗漏,无积水;与地漏(管道)结合处严密平顺。5、踢脚线高度一致,厚度均匀,与墙柱面结合牢固。6、踏步台阶宽度一致,相邻两步交差不大于 10mm,齿角整齐,防滑条顺直。(四)主要安全技术措施1、清理楼面时,禁止从窗、留洞和阳台等处直接向外抛扔垃圾、杂物。2、剔凿地面时要带防护眼镜。3、夜间施工或在光线不足的地方施工时,应采纳 36v 低压照明设备,地下室照明用电不超过 12v。4、非机电人员不准乱动机电设备。5、施工时保护好地漏;出水等部位安放的临时堵头,以防灌放浆液杂物造成堵塞。6、沾污的墙柱面、门窗框设备立管线要及时清理洁净。7、养护期内,严禁区在饰面推手推车,放重物及随意践踏。二、楼地面面砖施工主要技术要求为:1、材料:(1)水泥:32.5Mpa 普通硅酸盐水泥(2)白水泥:32.5Mpa 白水泥(擦缝用)(3)砂:中、粗砂(4) 地砖:花色、品种、规格按设计规定,选用一等品,并应有产品合格证。2、作业条件:(1)墙面、天棚粉刷施工完毕;(2)门窗框、预埋件安装完毕;(3)楼地面预留孔洞缝隙处理完毕,经检查无渗漏现象;(4)弹好墙身+ 5 水平控制线,各开间中心、线。3、施工顺序:见工艺框架图4、基层处理时...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某行政办公大楼工程楼地面施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
