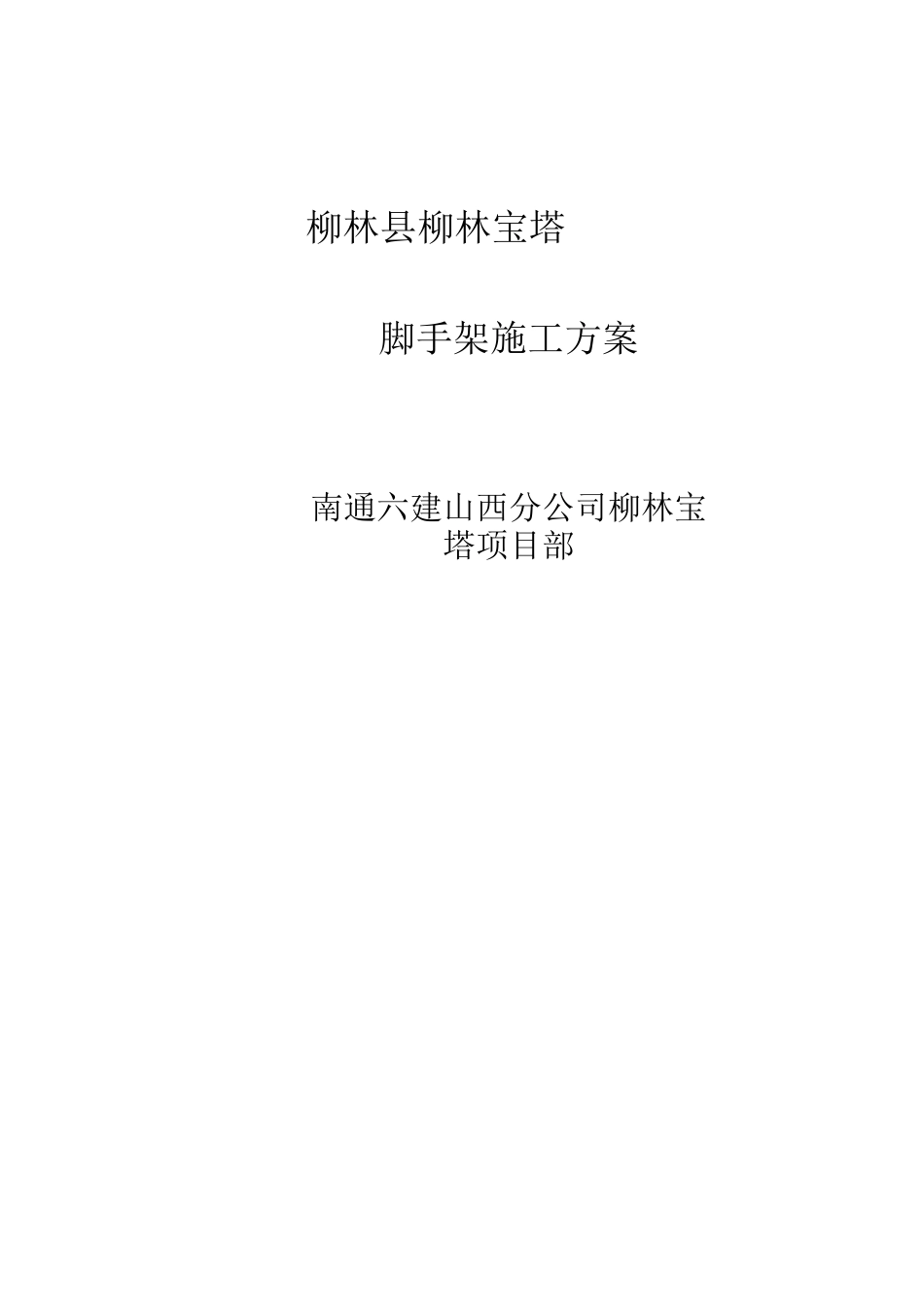

柳林县柳林宝塔脚手架施工方案南通六建山西分公司柳林宝塔项目部一、工程概况二、设计依据及构造要求三、使用材料四、脚手架的计算五、搭设技术措施六、地基处理七、搭设工艺流程、搭设图八、架子的验收、使用及管理九、架子搭设安全技术交底一、工程概况柳林宝塔为一南方类型仿古建筑,框架结构 9 层,建筑面积 1150 平方米
施工现场“三通一平”工作已就绪
二、设计依据及构造要求1、本计算根据:中国建筑出版社《建筑施工脚手架有用手册》;《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-21 )《建筑结构荷载法律规范》(GB509-21 )工程设计图纸及地质资料等2、施工中不允许超过设计荷载
3、小横杆、大横杆和立杆是传递垂直荷载的主要构件
而剪力撑、斜撑和连墙件主要保 证脚手架整体刚度和稳定性的
并且加强抵抗垂直和水平作用的能力
而连墙件则承受全部 的风荷载
扣件则是架子组成整体的联结件和传力件
4、搭设要求:沿宝塔一圈环行扣件式双排钢管脚手架,单排每圈共 58 个立杆
5、采纳本方案取最大搭设高度 50m 进行验算;6、采纳① 48 x 3
5mm 双排钢管脚手架搭设,立杆横距 b=1
3m,内(外)主杆纵距 L=1
50)m,内立杆距墙 0
5 m,脚手架步距 h=1
根据施工进度的要求,考虑 2 层脚手板同 时施工(从地面 1
5m 开始每 1
5m 设一道),共 33 层
连墙件采纳 2 步 3 跨固定式硬拉接
脚手架与建筑物主体结构连接点的位置,其竖向间距 Hh=2h=2 x 1
0m,水平间距每 LL=3L=1
35*3=4
05m 设 1 根
L 7、剪刀撑在外侧立面整个长度和高度上连续设置;横向斜撑每隔 6 跨设置一道,在同一 节间呈“之”字形连续布置
8、架子在底部、上部、中部每隔 8 米设腰带加强

三、使用材料1、钢管宜采纳力学性能
