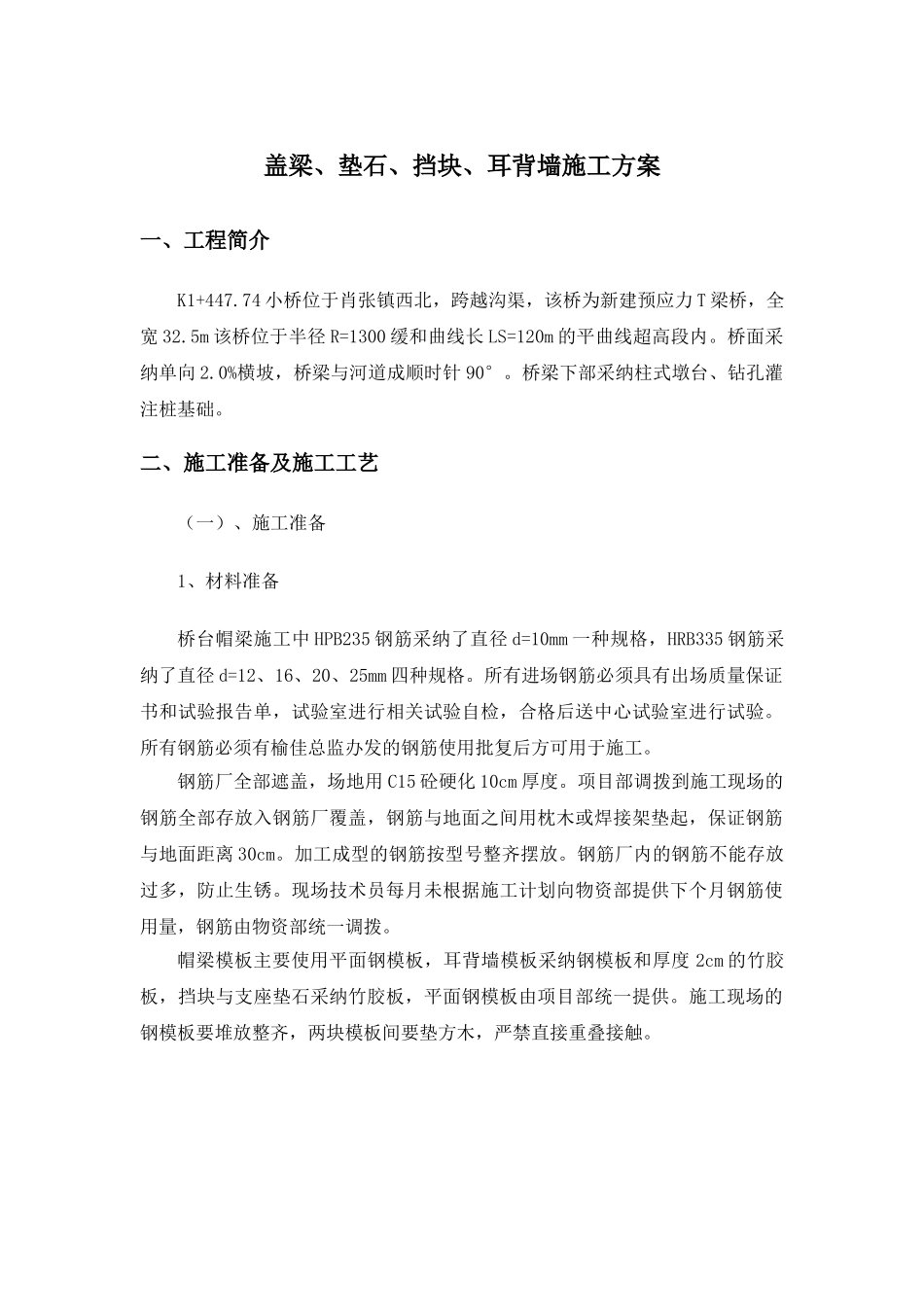

盖梁、垫石、挡块、耳背墙施工方案一、工程简介K1+447
74 小桥位于肖张镇西北,跨越沟渠,该桥为新建预应力 T 梁桥,全宽 32
5m 该桥位于半径 R=1300 缓和曲线长 LS=120m 的平曲线超高段内
桥面采纳单向 2
0%横坡,桥梁与河道成顺时针 90°
桥梁下部采纳柱式墩台、钻孔灌注桩基础
二、施工准备及施工工艺(一)、施工准备1、材料准备桥台帽梁施工中 HPB235 钢筋采纳了直径 d=10mm 一种规格,HRB335 钢筋采纳了直径 d=12、16、20、25mm 四种规格
所有进场钢筋必须具有出场质量保证书和试验报告单,试验室进行相关试验自检,合格后送中心试验室进行试验
所有钢筋必须有榆佳总监办发的钢筋使用批复后方可用于施工
钢筋厂全部遮盖,场地用 C15 砼硬化 10cm 厚度
项目部调拨到施工现场的钢筋全部存放入钢筋厂覆盖,钢筋与地面之间用枕木或焊接架垫起,保证钢筋与地面距离 30cm
加工成型的钢筋按型号整齐摆放
钢筋厂内的钢筋不能存放过多,防止生锈
现场技术员每月未根据施工计划向物资部提供下个月钢筋使用量,钢筋由物资部统一调拨
帽梁模板主要使用平面钢模板,耳背墙模板采纳钢模板和厚度 2cm 的竹胶板,挡块与支座垫石采纳竹胶板,平面钢模板由项目部统一提供
施工现场的钢模板要堆放整齐,两块模板间要垫方木,严禁直接重叠接触

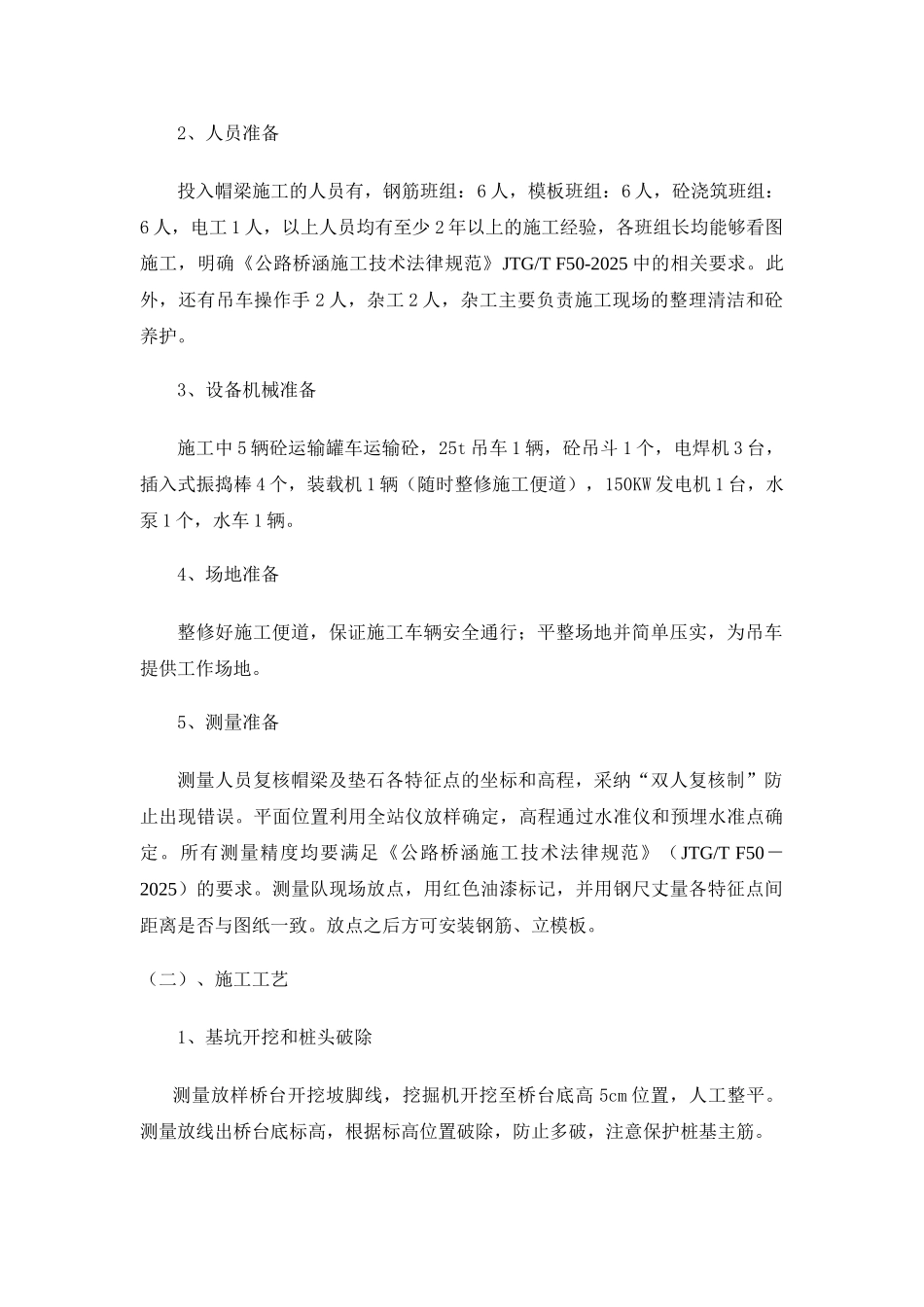

2、人员准备投入帽梁施工的人员有,钢筋班组:6 人,模板班组:6 人,砼浇筑班组:6 人,电工 1 人,以上人员均有至少 2 年以上的施工经验,各班组长均能够看图施工,明确《公路桥涵施工技术法律规范》JTG/T F50-2025 中的相关要求
此外,还有吊车操作手 2 人,杂工 2 人,杂工主要负责施工现场的整理清洁和砼养护

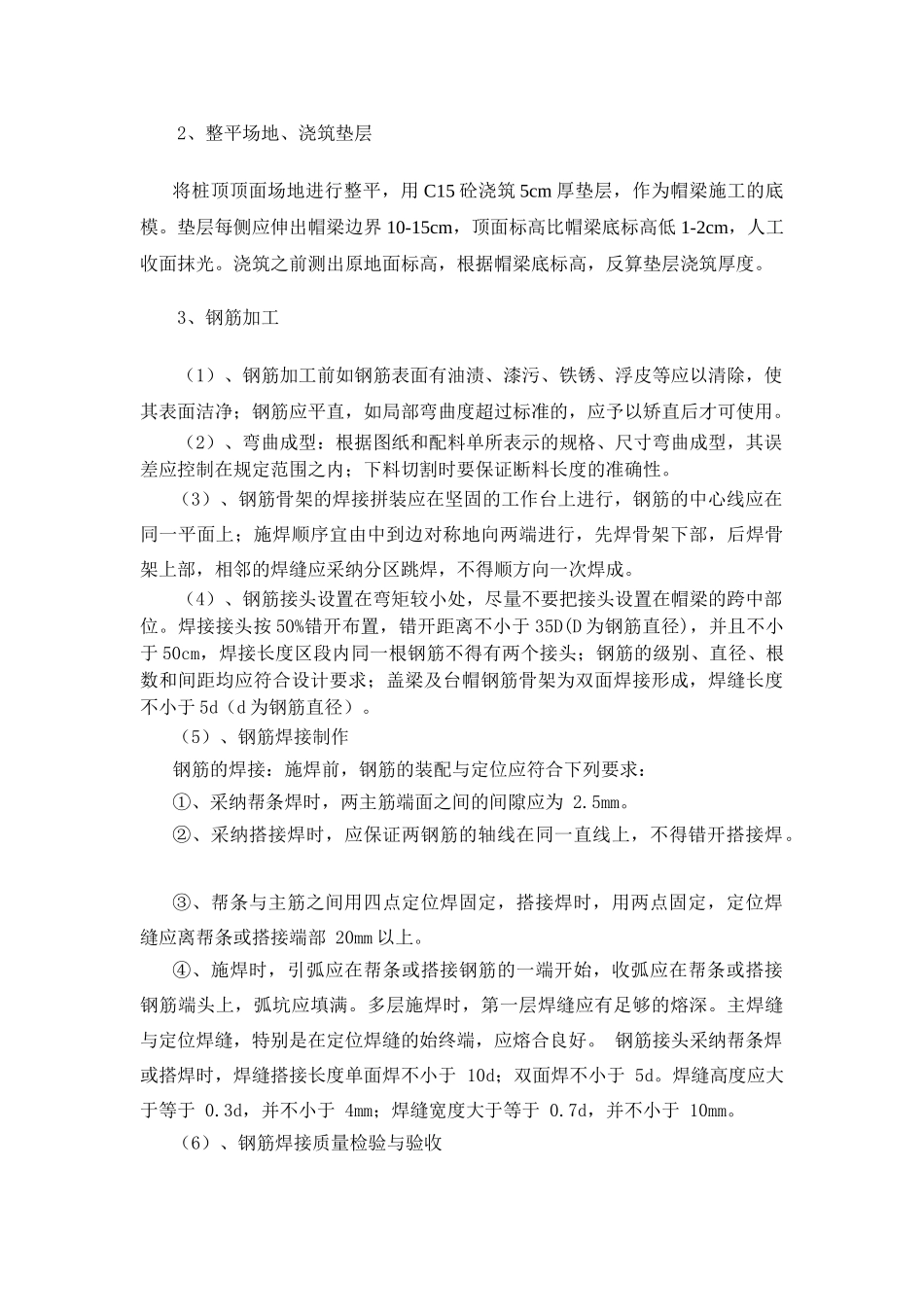

3、设备机械准备施工中 5 辆砼运输罐车运输砼,25t 吊车 1 辆,砼吊斗 1 个,电焊机 3 台,插入
