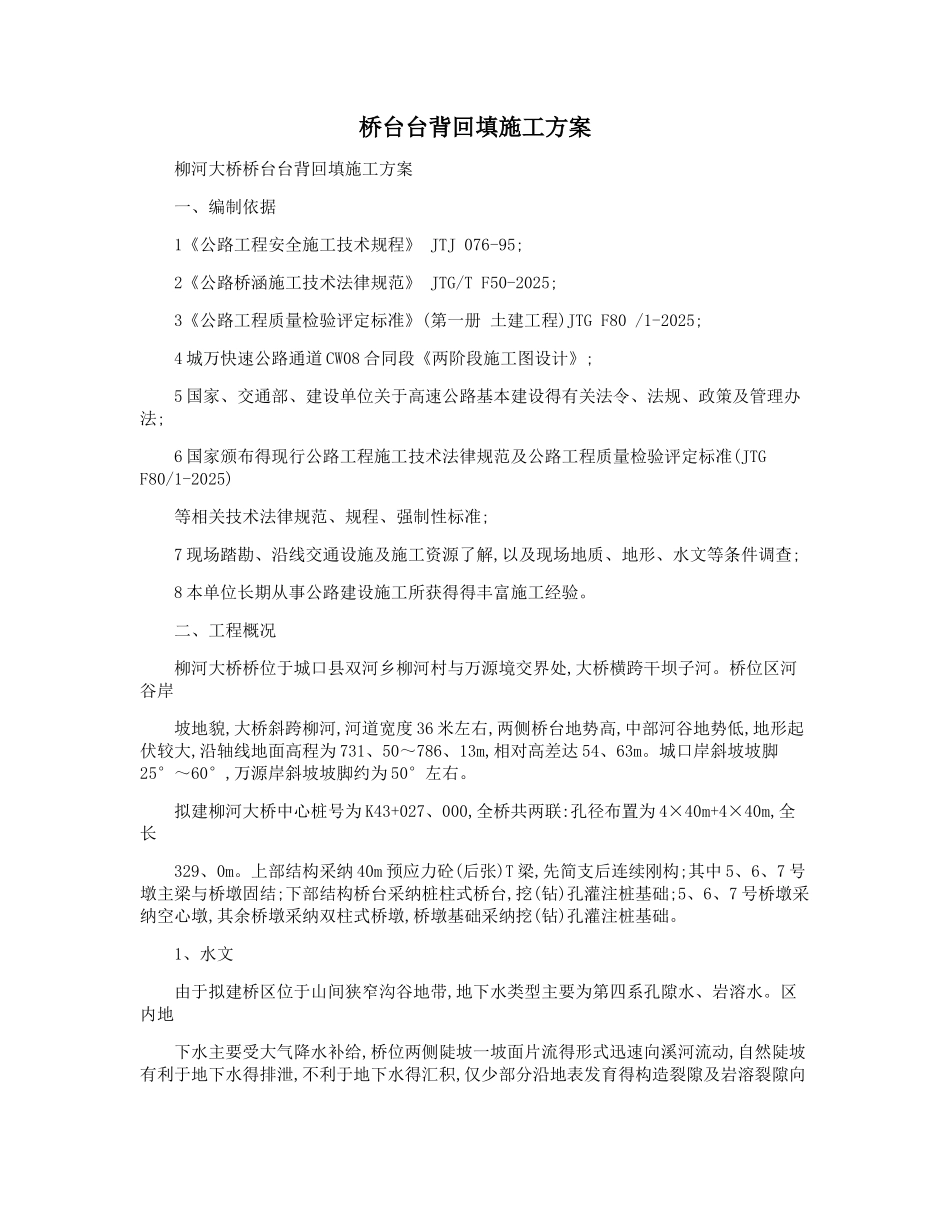

桥台台背回填施工方案 柳河大桥桥台台背回填施工方案 一、编制依据 1《公路工程安全施工技术规程》 JTJ 076-95; 2《公路桥涵施工技术法律规范》 JTG/T F50-2025; 3《公路工程质量检验评定标准》(第一册 土建工程)JTG F80 /1-2025; 4 城万快速公路通道 CW08 合同段《两阶段施工图设计》; 5 国家、交通部、建设单位关于高速公路基本建设得有关法令、法规、政策及管理办法; 6 国家颁布得现行公路工程施工技术法律规范及公路工程质量检验评定标准(JTG F80/1-2025) 等相关技术法律规范、规程、强制性标准; 7 现场踏勘、沿线交通设施及施工资源了解,以及现场地质、地形、水文等条件调查; 8 本单位长期从事公路建设施工所获得得丰富施工经验
二、工程概况 柳河大桥桥位于城口县双河乡柳河村与万源境交界处,大桥横跨干坝子河
桥位区河谷岸 坡地貌,大桥斜跨柳河,河道宽度 36 米左右,两侧桥台地势高,中部河谷地势低,地形起伏较大,沿轴线地面高程为 731、50~786、13m,相对高差达 54、63m
城口岸斜坡坡脚25°~60°,万源岸斜坡坡脚约为 50°左右
拟建柳河大桥中心桩号为 K43+027、000,全桥共两联:孔径布置为 4×40m+4×40m,全长 329、0m
上部结构采纳 40m 预应力砼(后张)T 梁,先简支后连续刚构;其中 5、6、7 号墩主梁与桥墩固结;下部结构桥台采纳桩柱式桥台,挖(钻)孔灌注桩基础;5、6、7 号桥墩采纳空心墩,其余桥墩采纳双柱式桥墩,桥墩基础采纳挖(钻)孔灌注桩基础
1、水文 由于拟建桥区位于山间狭窄沟谷地带,地下水类型主要为第四系孔隙水、岩溶水

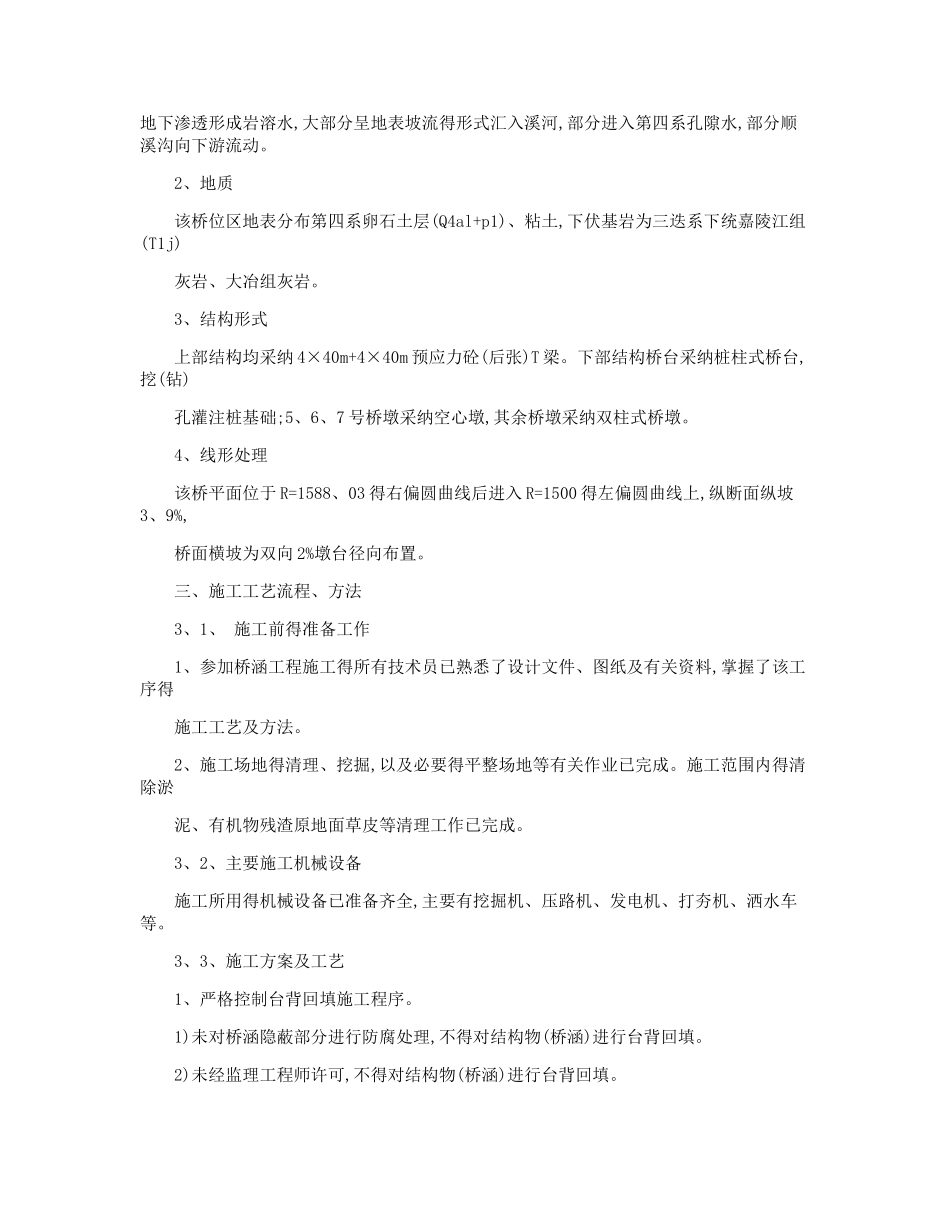

区内地 下水主要受大气降水补给,桥位两侧陡坡一坡面片流得形式迅速向溪河流动,自然陡坡有利于地下水得排泄,不利于地下水得汇积,仅少部分沿地表发育得构
