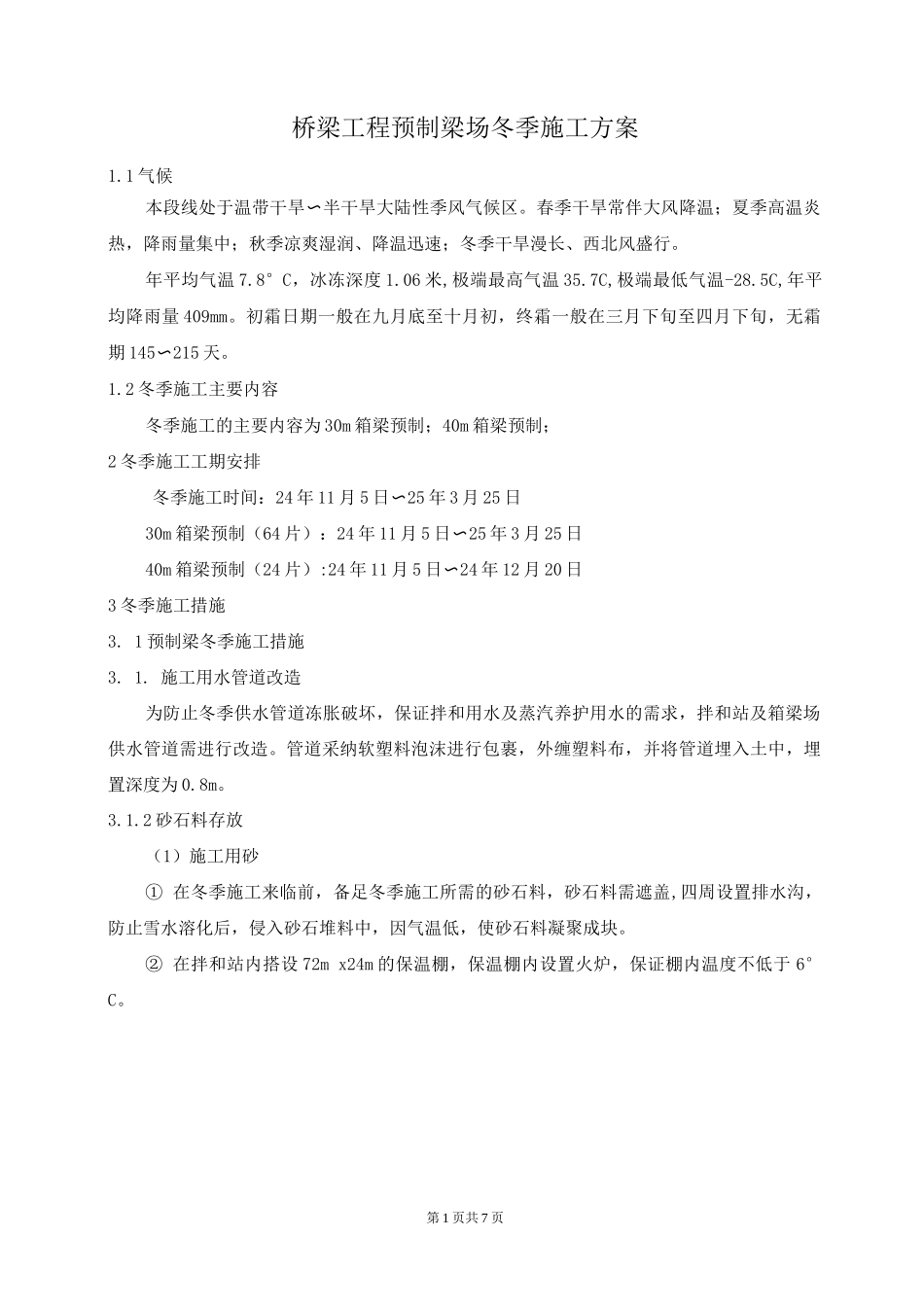

桥梁工程预制梁场冬季施工方案1
1 气候本段线处于温带干旱半干旱大陆性季风气候区
春季干旱常伴大风降温;夏季高温炎〜热,降雨量集中;秋季凉爽湿润、降温迅速;冬季干旱漫长、西北风盛行
年平均气温 7
8°C,冰冻深度 1
06 米,极端最高气温 35
7C,极端最低气温-28
5C,年平均降雨量 409mm
初霜日期一般在九月底至十月初,终霜一般在三月下旬至四月下旬,无霜期 145〜215 天
2 冬季施工主要内容冬季施工的主要内容为 30m 箱梁预制;40m 箱梁预制;2 冬季施工工期安排冬季施工时间:24 年 11 月 5 日〜25 年 3 月 25 日30m 箱梁预制(64 片):24 年 11 月 5 日〜25 年 3 月 25 日40m 箱梁预制(24 片):24 年 11 月 5 日〜24 年 12 月 20 日3 冬季施工措施3
1 预制梁冬季施工措施3

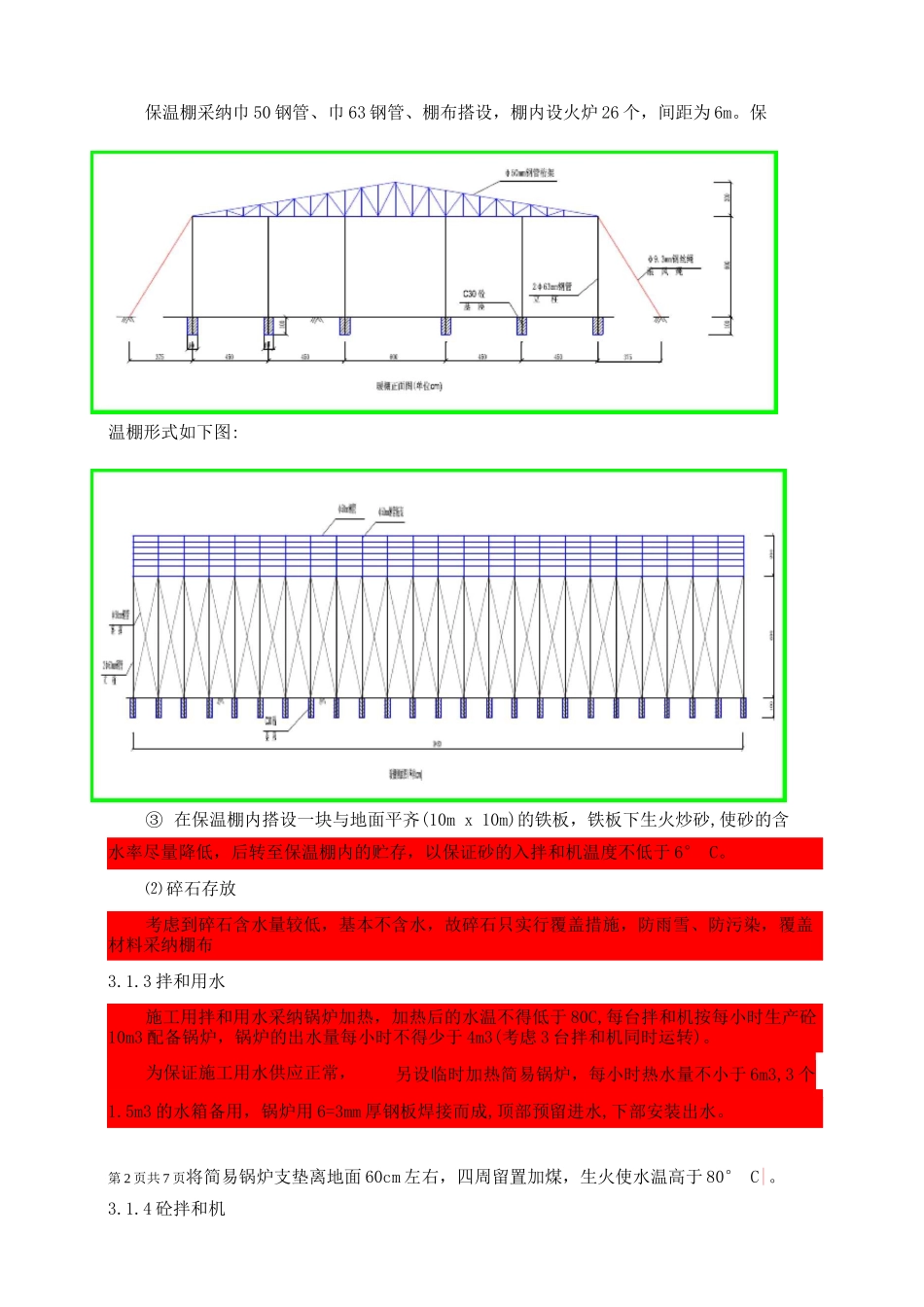

施工用水管道改造为防止冬季供水管道冻胀破坏,保证拌和用水及蒸汽养护用水的需求,拌和站及箱梁场供水管道需进行改造
管道采纳软塑料泡沫进行包裹,外缠塑料布,并将管道埋入土中,埋置深度为 0
2 砂石料存放(1)施工用砂① 在冬季施工来临前,备足冬季施工所需的砂石料,砂石料需遮盖,四周设置排水沟,防止雪水溶化后,侵入砂石堆料中,因气温低,使砂石料凝聚成块
② 在拌和站内搭设 72m x24m 的保温棚,保温棚内设置火炉,保证棚内温度不低于 6° C
第 1 页共 7 页水率尽量降低,后转至保温棚内的贮存,以保证砂的入拌和机温度不低于 6° C
⑵ 碎石存放考虑到碎石含水量较低,基本不含水,故碎石只实行覆盖措施,防雨雪、防污染,覆盖材料采纳棚布3
3 拌和用水施工用拌和用水采纳锅炉加热,加热后的水温不得低于 80C,每台拌和机按每小时生产砼10m3 配备锅炉,锅炉的出水量每小时不得少于
