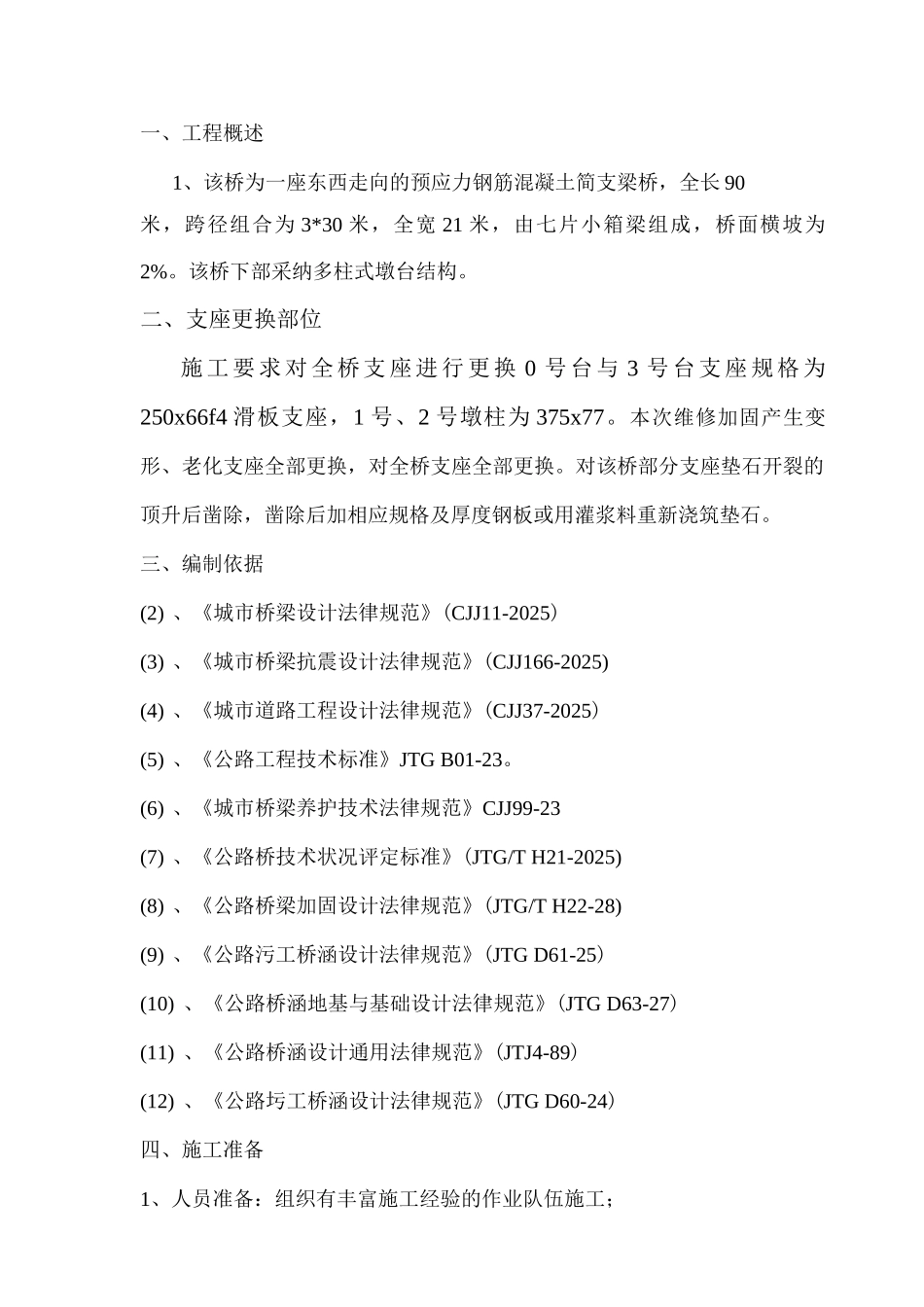

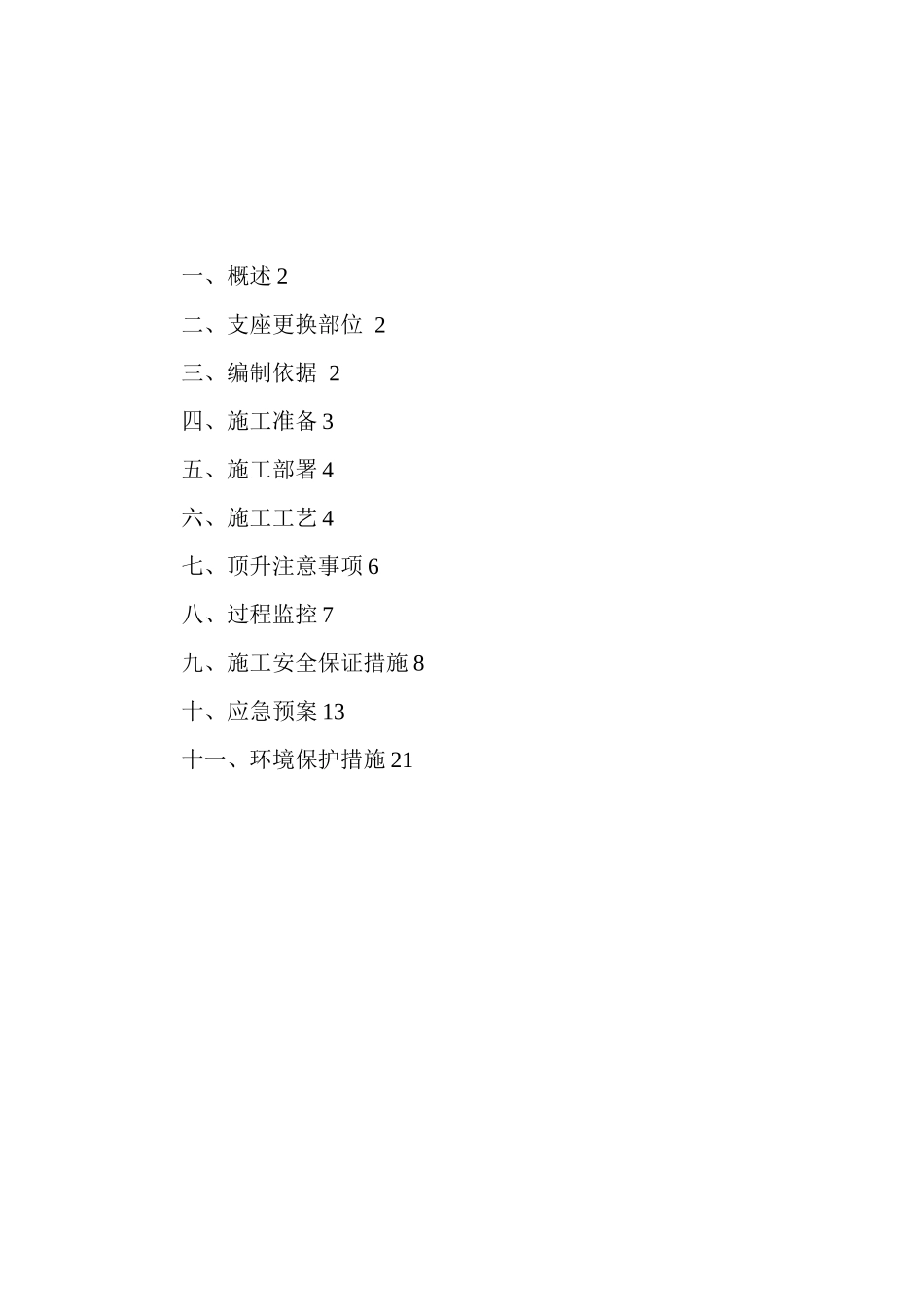

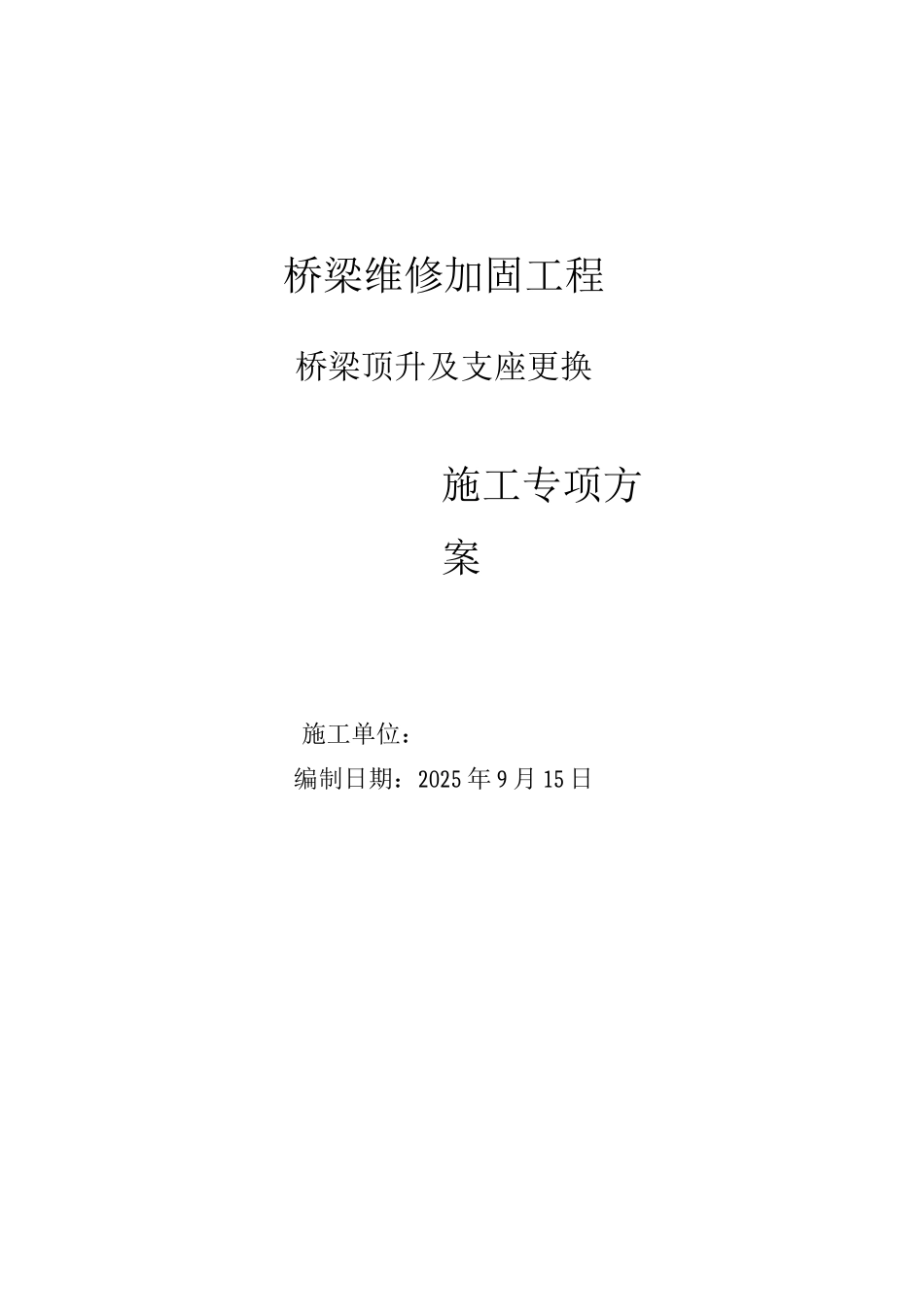

桥梁维修加固工程桥梁顶升及支座更换施工专项方案施工单位:编制日期:2025 年 9 月 15 日一、概述 2二、支座更换部位 2三、编制依据 2四、施工准备 3五、施工部署 4六、施工工艺 4七、顶升注意事项 6八、过程监控 7九、施工安全保证措施 8十、应急预案 13十一、环境保护措施 21一、工程概述1、该桥为一座东西走向的预应力钢筋混凝土简支梁桥,全长 90米,跨径组合为 3*30 米,全宽 21 米,由七片小箱梁组成,桥面横坡为2%。该桥下部采纳多柱式墩台结构。二、支座更换部位施工要求对全桥支座进行更换 0 号台与 3 号台支座规格为250x66f4 滑板支座,1 号、2 号墩柱为 375x77。本次维修加固产生变形、老化支座全部更换,对全桥支座全部更换。对该桥部分支座垫石开裂的顶升后凿除,凿除后加相应规格及厚度钢板或用灌浆料重新浇筑垫石。三、编制依据(2) 、《城市桥梁设计法律规范》(CJJ11-2025)(3) 、《城市桥梁抗震设计法律规范》(CJJ166-2025)(4) 、《城市道路工程设计法律规范》(CJJ37-2025)(5) 、《公路工程技术标准》JTG B01-23。(6) 、《城市桥梁养护技术法律规范》CJJ99-23(7) 、《公路桥技术状况评定标准》(JTG/T H21-2025)(8) 、《公路桥梁加固设计法律规范》(JTG/T H22-28)(9) 、《公路污工桥涵设计法律规范》(JTG D61-25)(10) 、《公路桥涵地基与基础设计法律规范》(JTG D63-27)(11) 、《公路桥涵设计通用法律规范》(JTJ4-89)(12) 、《公路圬工桥涵设计法律规范》(JTG D60-24)四、施工准备1、人员准备:组织有丰富施工经验的作业队伍施工;2、机械设备:千斤顶、发电机、液压泵等3、技术准备:(1)根据工程施工需要准备相应的技术资料,如施工图纸、施工法律规范等。(2)提前对施工人员讲解施工技术,组织学习相关技术要求及施工注意事项等。(3)根据需要准备好相应的技术资料和各种记录表格。4、材料准备:根据施工实际进度情况,确定材料进场的数量和时间,设备最少要有 20%富余量,保证不耽误工程进度为原则。投入的主要施工机械设备表序号机械或设备名称数量型号、生产能力计划进场时间备注一顶升设备2025-5-51千斤顶(50t)8040mm ,①140mm2025-5-52千斤顶(1t)80H80mm ,① 190mm2025-5-53PLC 液压控制系统1 套SXSLC-DZY-B PLC 4 台2025-5-54同步分流系统242025-5-55高压油管802025-5-56施工专用车32025-5-57专用垫板32025-5-5序号机械或设备名称数量型号、生产能力计划进...
