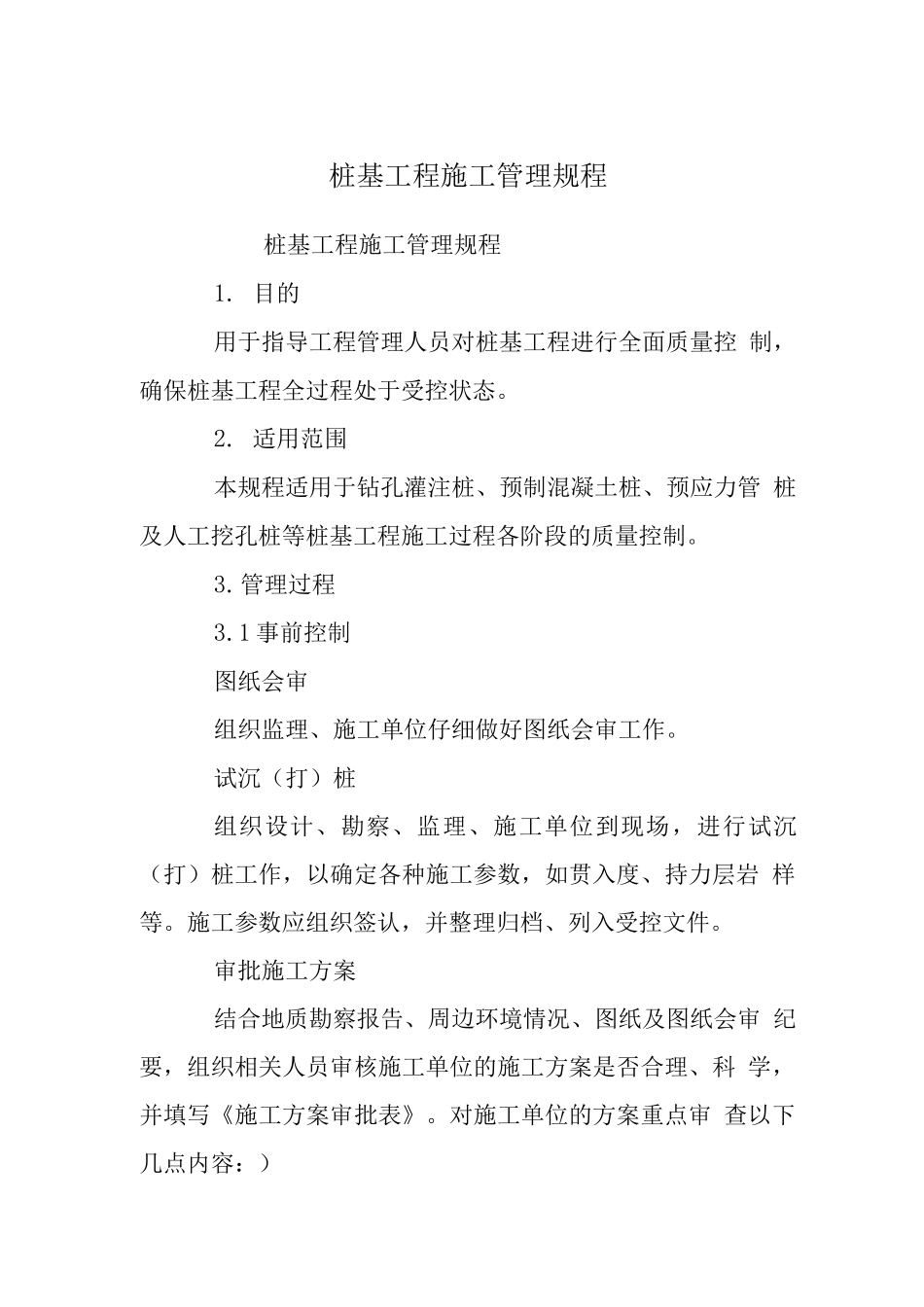

桩基工程施工管理规程桩基工程施工管理规程1
目的用于指导工程管理人员对桩基工程进行全面质量控 制,确保桩基工程全过程处于受控状态
适用范围本规程适用于钻孔灌注桩、预制混凝土桩、预应力管 桩及人工挖孔桩等桩基工程施工过程各阶段的质量控制
1 事前控制图纸会审组织监理、施工单位仔细做好图纸会审工作
试沉(打)桩组织设计、勘察、监理、施工单位到现场,进行试沉 (打)桩工作,以确定各种施工参数,如贯入度、持力层岩 样等
施工参数应组织签认,并整理归档、列入受控文件
审批施工方案结合地质勘察报告、周边环境情况、图纸及图纸会审 纪要,组织相关人员审核施工单位的施工方案是否合理、科 学,并填写《施工方案审批表》

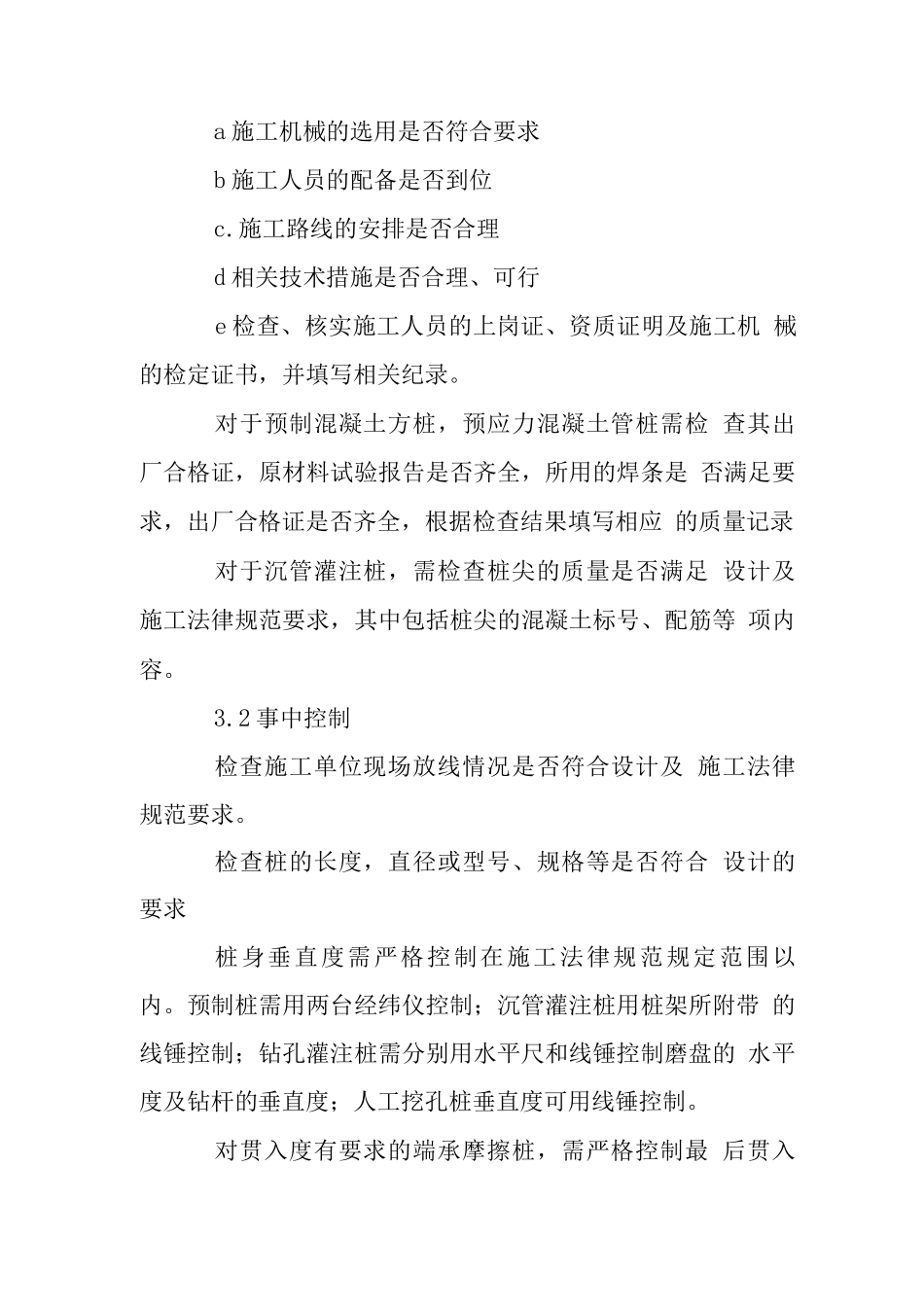

对施工单位的方案重点审 查以下几点内容:)a 施工机械的选用是否符合要求b 施工人员的配备是否到位c
施工路线的安排是否合理d 相关技术措施是否合理、可行e 检查、核实施工人员的上岗证、资质证明及施工机 械的检定证书,并填写相关纪录
对于预制混凝土方桩,预应力混凝土管桩需检 查其出厂合格证,原材料试验报告是否齐全,所用的焊条是 否满足要求,出厂合格证是否齐全,根据检查结果填写相应 的质量记录对于沉管灌注桩,需检查桩尖的质量是否满足 设计及施工法律规范要求,其中包括桩尖的混凝土标号、配筋等 项内容
2 事中控制检查施工单位现场放线情况是否符合设计及 施工法律规范要求
检查桩的长度,直径或型号、规格等是否符合 设计的要求桩身垂直度需严格控制在施工法律规范规定范围以 内
预制桩需用两台经纬仪控制;沉管灌注桩用桩架所附带 的线锤控制;钻孔灌注桩需分别用水平尺和线锤控制磨盘的 水平度及钻杆的垂直度;人工挖孔桩垂直度可用线锤控制

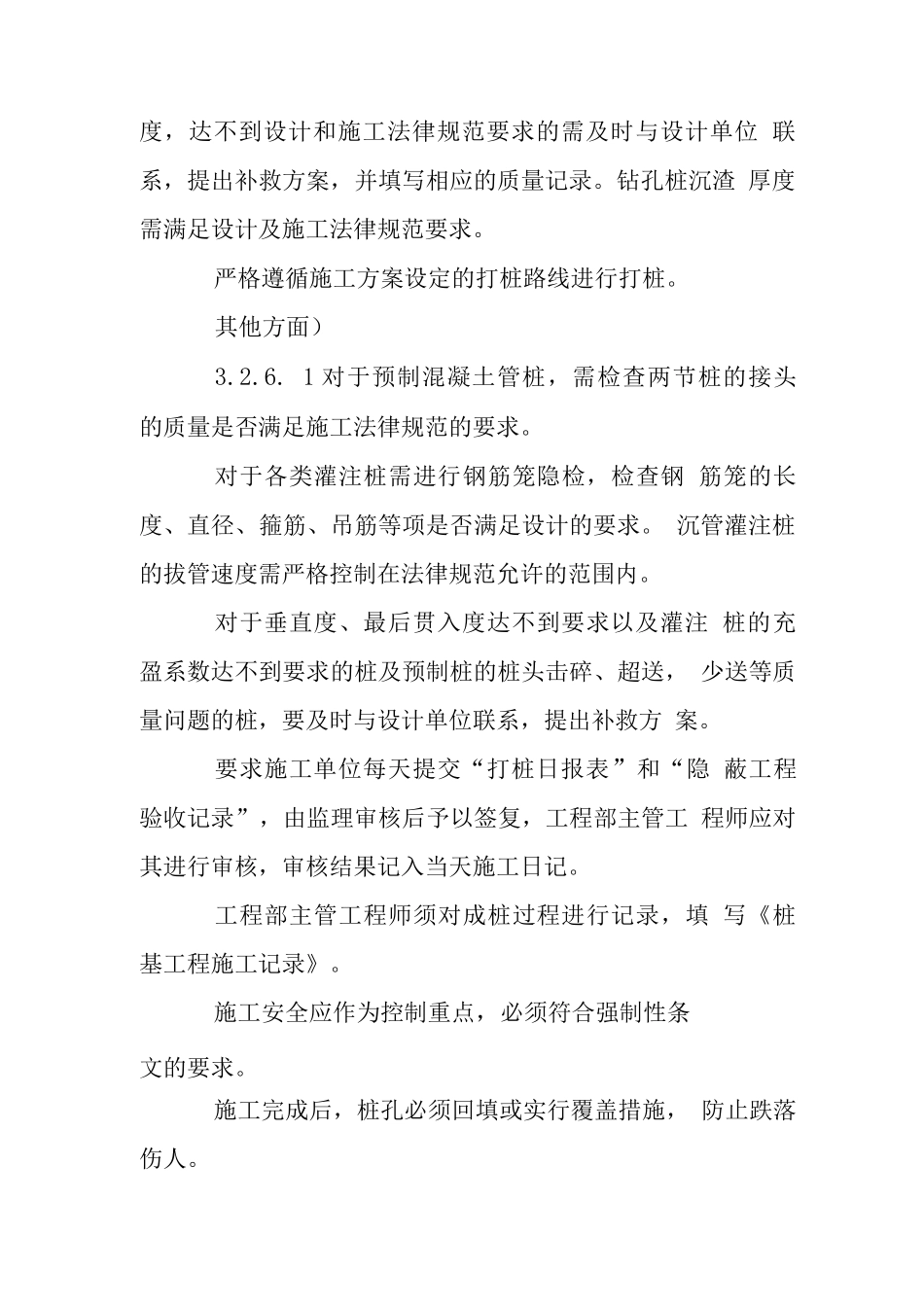

对贯入度有要求的端承摩擦桩,需严格控制最 后贯入度,达不到设计和施工法律规范要求的需及时与设计单位 联系,提出补救方案,并填写相应的质量
