楼板粘钢加固施工工艺1、施工流程定位放线一一基层处理(砼面、钢件)一一预贴一一配制结构胶一一构件卸荷一一涂胶(砼面、钢件)一一粘贴、加压一一固化、养护一一检验、验收一一防腐、粉刷2、操作要点1)定位放线首先熟悉图纸,明确加固范围及部位,然后在构件上弹线,标出粘贴位置的轮廓线,并在此基础上四周各加宽不小于 20mm 的加宽打磨区,如图 1
图 12)基层处理①砼面层处理:对砼构件粘合面,先用硬毛刷沾高效洗涤剂,除去其表面油污后用清水冲洗,再对粘合面用金刚石角磨机进行打磨,除去 2 — 3mm 厚表层(如1
粘贴位置线3

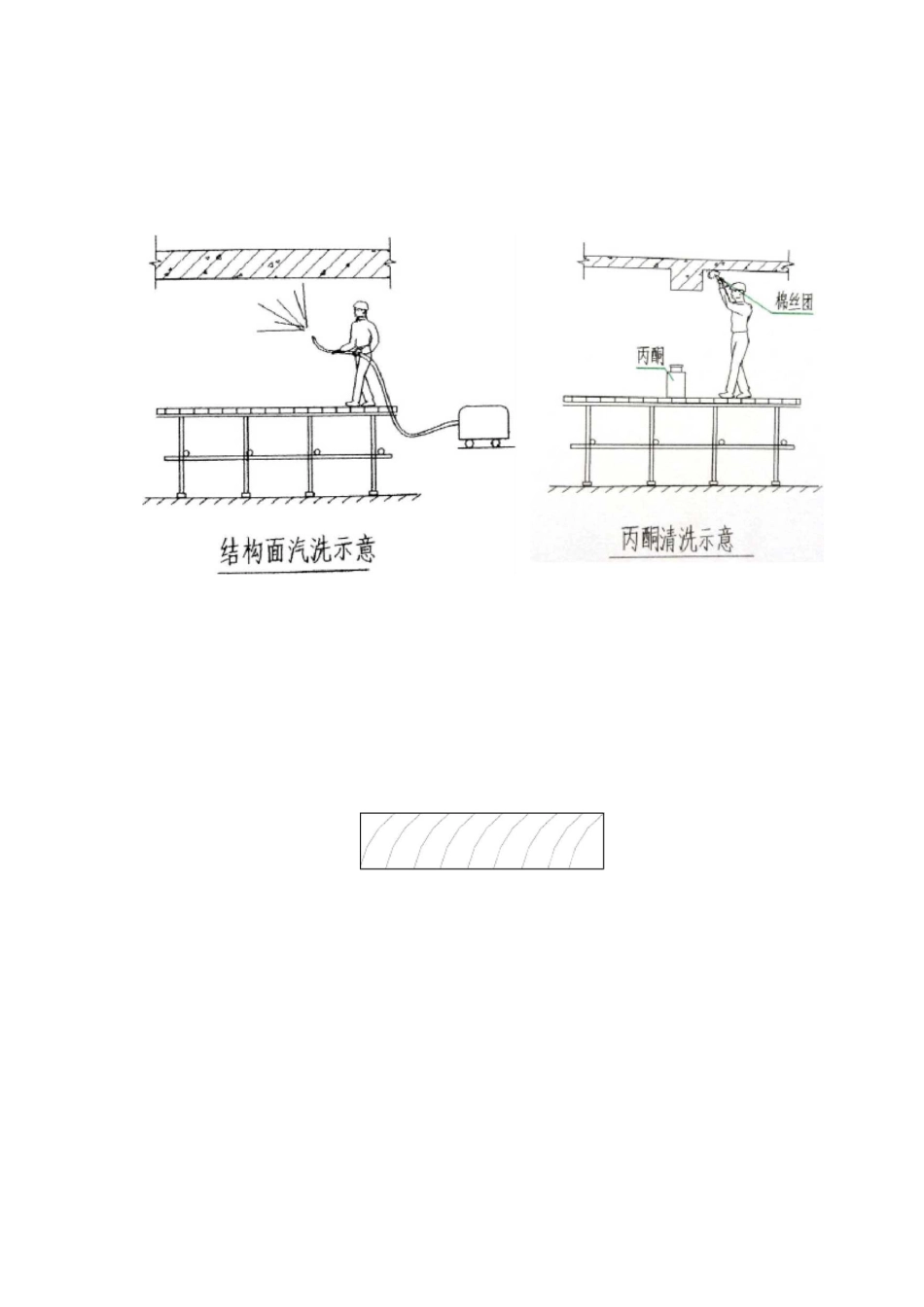

构件并用无油压缩空气丙酮清孔
如预贴不合格(不完全吻合)可进行人工处理,处理方法有两种:一种对偏差较大的采纳人工剔凿、打磨,并对经剔凿产生的凹凸处用高强树脂砂浆修补,使其完全吻合
另-种对偏差不大的,可直接采纳高强树脂砂浆修补,使其完全吻合
预贴时应考虑到胶层厚度
5)配制结构胶① 建筑结构胶一般有多种化学组份调配而成,使用前应进行现场质量检验,合格后方能使用
按产品使用说明书规定及试验配比规定配制
其具体调制如下:首先要测定粘贴面积,并计算出各组份的用量(要求每次配胶重不超过 10kg〉
如需要更多胶,需分开配制,以保证搅拌均匀
结构胶使用前必须先把各组份分别在包装桶内搅拌至均匀〈因为结构胶在经-段时间停放及运输过程中容易出现分层离析现象,所以事先必须各自搅拌均匀〉,然后另取一个容器把用量较多的组份〈主要成份〉按比倒称量,倒入容器后,再把另组份分别称量,混合在一起,用转速为 1 - 30Or/min 轴式搅拌器搅拌,每台搅拌器至少配备 3—4个搅拌叶片〈应每组份配制一个,搅拌时另行配置〉,搅拌时应同一方向搅拌,防止气泡的产生
搅拌后的胶内要无硬块且颜色均匀,约 10-15min 后观察无单组份条块,呈现粘稠状即可

粘钢用结构胶安全性
