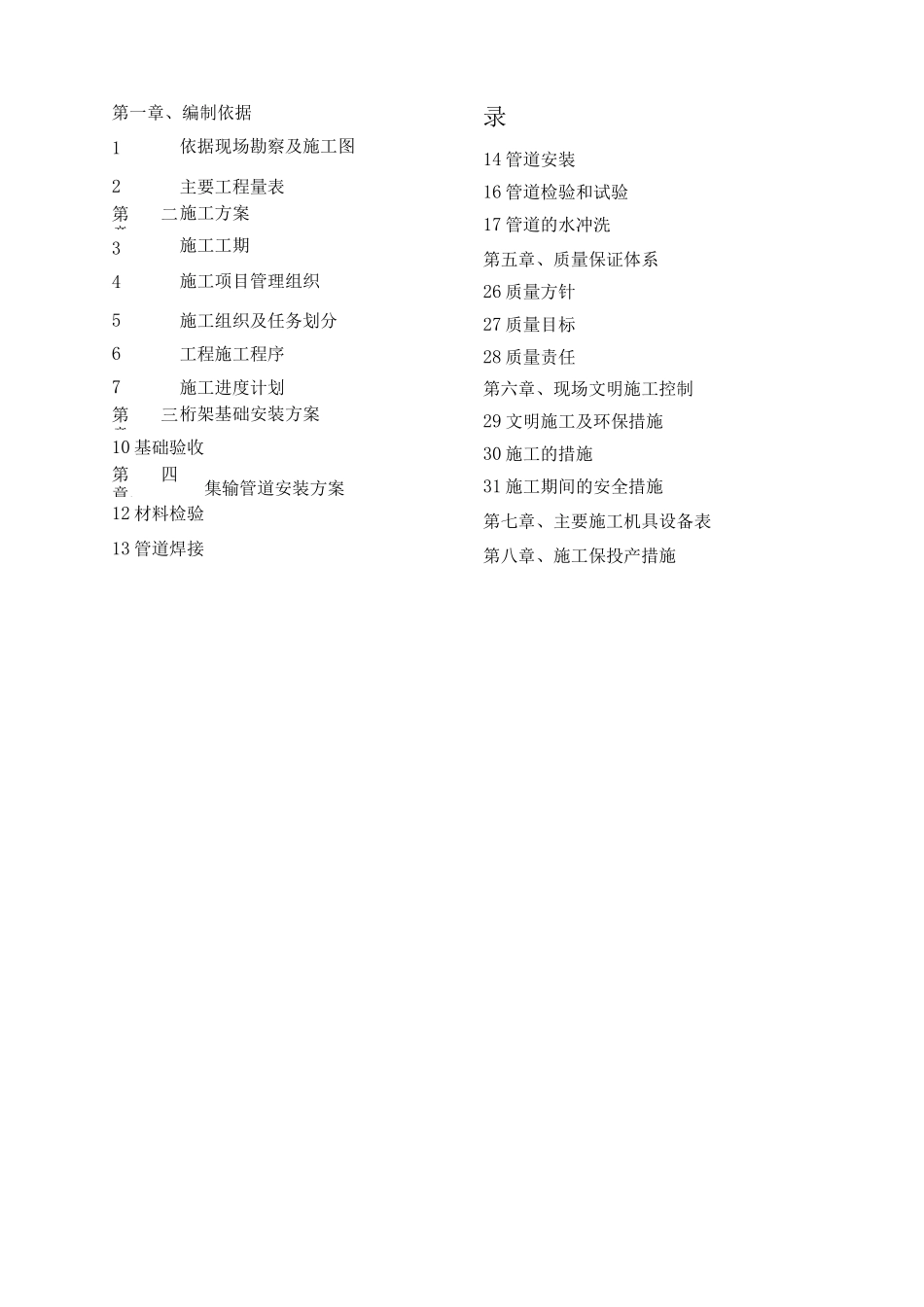

欧于管线改造施工组织设计编制:审核:批准:盘锦辽河油田恒泰利建安工程有限公司第一章、编制依据1依据现场勘察及施工图2主要工程量表第二章、施工方案3施工工期4施工项目管理组织5施工组织及任务划分6工程施工程序7施工进度计划第三章、桁架基础安装方案10 基础验收第四章、集输管道安装方案12 材料检验13 管道焊接录14 管道安装16 管道检验和试验17 管道的水冲洗第五章、质量保证体系26 质量方针27 质量目标28 质量责任第六章、现场文明施工控制29 文明施工及环保措施30 施工的措施31 施工期间的安全措施第七章、主要施工机具设备表第八章、施工保投产措施第一章、编制依据1 依据现场勘察及施工图集-5432 GC2-1 ,建-16085/0、 02相关施工及验收法律规范
序号标准名称标准代号1《石油天然气站内工艺管道工程施工及验收法律规范》SY0402-202《电气装置安装工程接地装置施工及验收法律规范》GB50169-923《油田集输管道施工及验收法律规范》SY0422-974《建筑地基基础工程施工质量验收法律规范》GB50202-225《工业自动化仪表工程施工及验收法律规范》GB593-222 主要工程量表1
安装管线① 108x4、① 159x5 沥青泡夹管各 2430 米
第二章、施工方案3 施工工期28 年 12 月 20 日一 29 年 12 月 25 日
4 施工项目管理组织4
1 欧于管线改造工程施工项目经理部项目经理:王曙光;现场负责人:展宇;土建技术负责人:梁国军;工艺技术负责人:栾洪仁;电仪技术负责人:闫云忠;质量负责人:栾洪仁;安全环保负责人;纪晓明
2 项目部各管理职能部门的职责1、项目经理:生产协调会议及对外关系、成本控制、进度控制、合同控制、材料/ 设备采办、生活保障
2、现场负责人:现场施工管理、文明施工管理、组织调试投产、竣工验收
