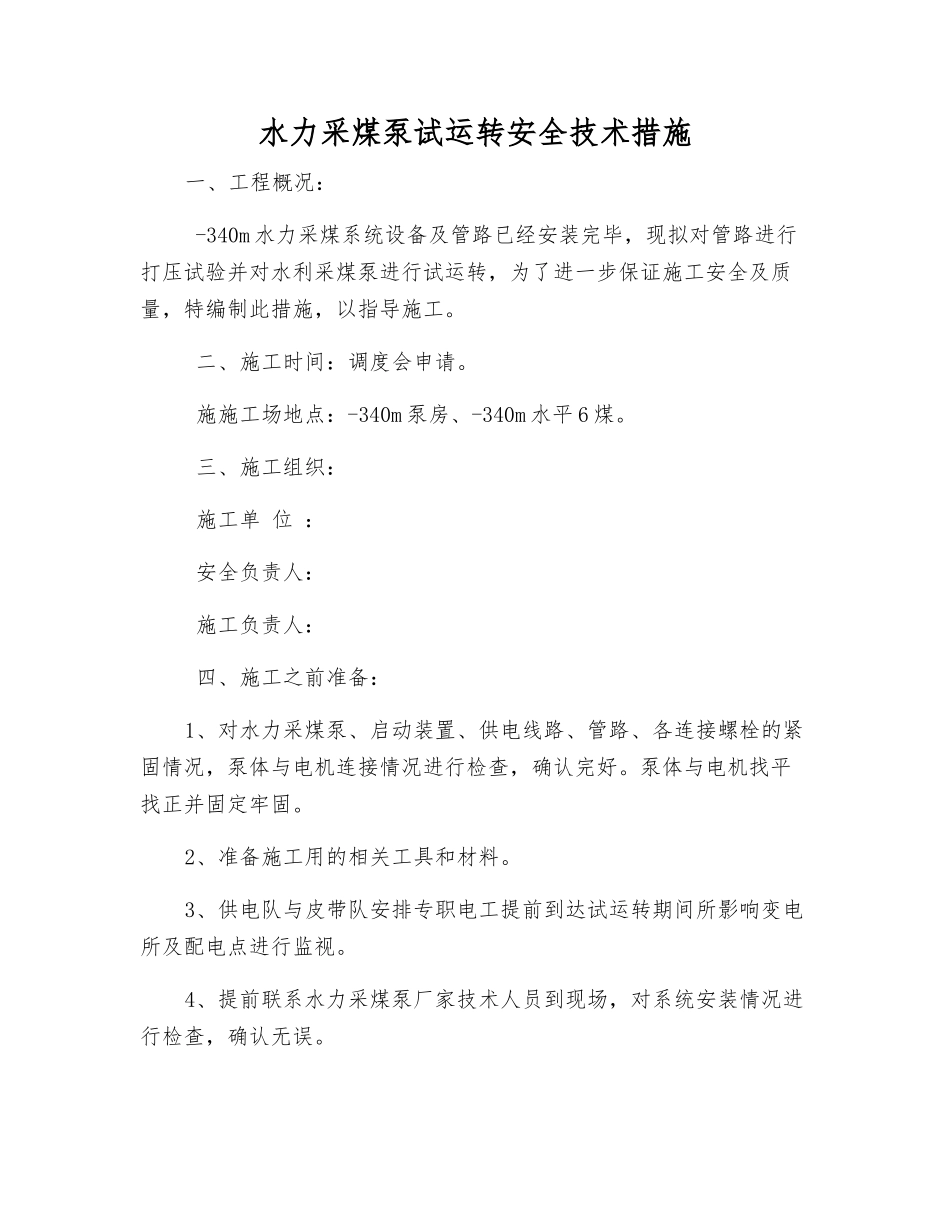

水力采煤泵试运转安全技术措施一、工程概况: -340m 水力采煤系统设备及管路已经安装完毕,现拟对管路进行打压试验并对水利采煤泵进行试运转,为了进一步保证施工安全及质量,特编制此措施,以指导施工
二、施工时间:调度会申请
施施工场地点:-340m 泵房、-340m 水平 6 煤
三、施工组织: 施工单 位 : 安全负责人: 施工负责人: 四、施工之前准备:1、对水力采煤泵、启动装置、供电线路、管路、各连接螺栓的紧固情况,泵体与电机连接情况进行检查,确认完好

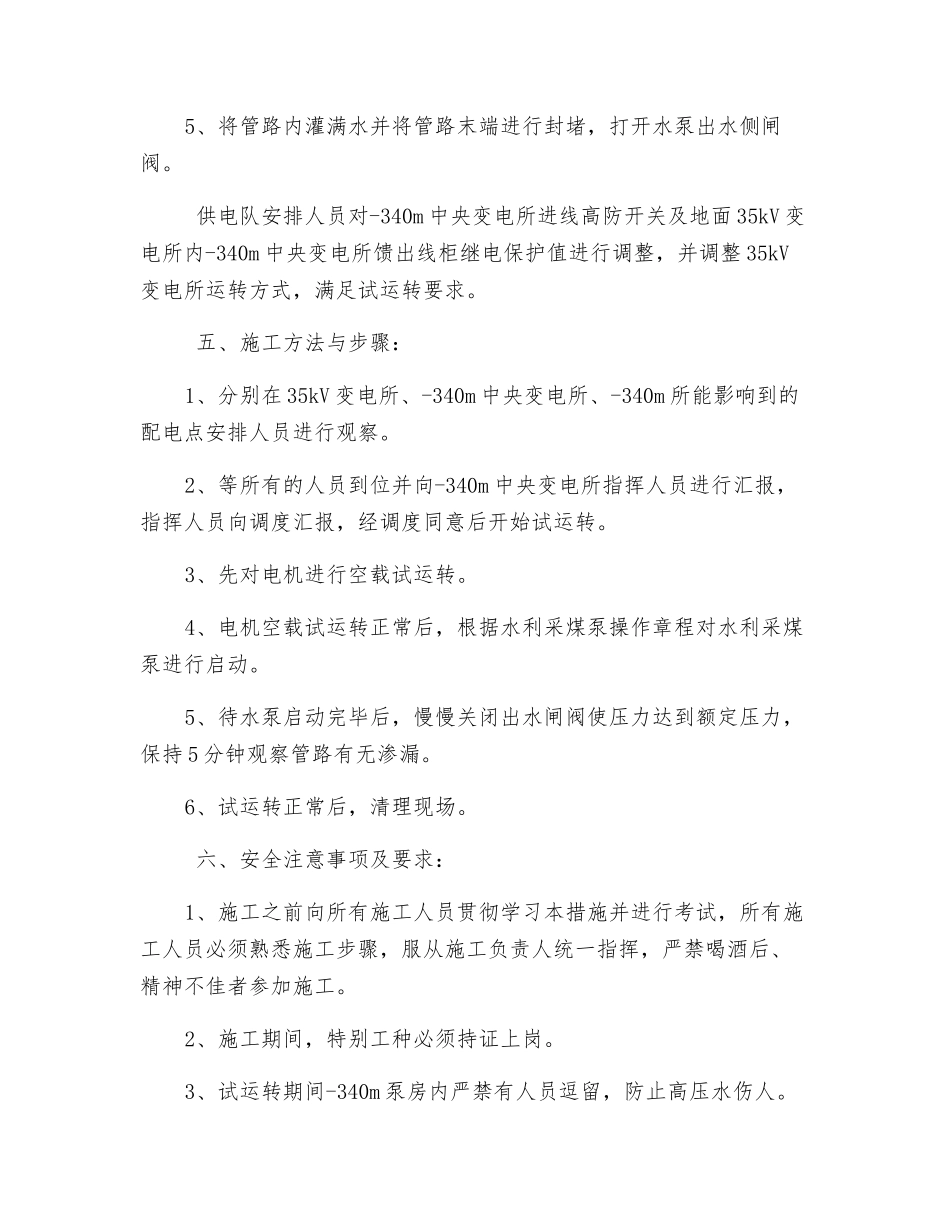

泵体与电机找平找正并固定牢固
2、准备施工用的相关工具和材料
3、供电队与皮带队安排专职电工提前到达试运转期间所影响变电所及配电点进行监视
4、提前联系水力采煤泵厂家技术人员到现场,对系统安装情况进行检查,确认无误
5、将管路内灌满水并将管路末端进行封堵,打开水泵出水侧闸阀
供电队安排人员对-340m 中央变电所进线高防开关及地面 35kV 变电所内-340m 中央变电所馈出线柜继电保护值进行调整,并调整 35kV变电所运转方式,满足试运转要求
五、施工方法与步骤:1、分别在 35kV 变电所、-340m 中央变电所、-340m 所能影响到的配电点安排人员进行观察
2、等所有的人员到位并向-340m 中央变电所指挥人员进行汇报,指挥人员向调度汇报,经调度同意后开始试运转
3、先对电机进行空载试运转
4、电机空载试运转正常后,根据水利采煤泵操作章程对水利采煤泵进行启动
5、待水泵启动完毕后,慢慢关闭出水闸阀使压力达到额定压力,保持 5 分钟观察管路有无渗漏
6、试运转正常后,清理现场
六、安全注意事项及要求:1、施工之前向所有施工人员贯彻学习本措施并进行考试,所有施工人员必须熟悉施工步骤,服从施工负责人统一指挥,严禁喝酒后、精神不佳者参加施工
2、施工期间,特别工种必须持证上岗
3、试运转期间-340m 泵房内
