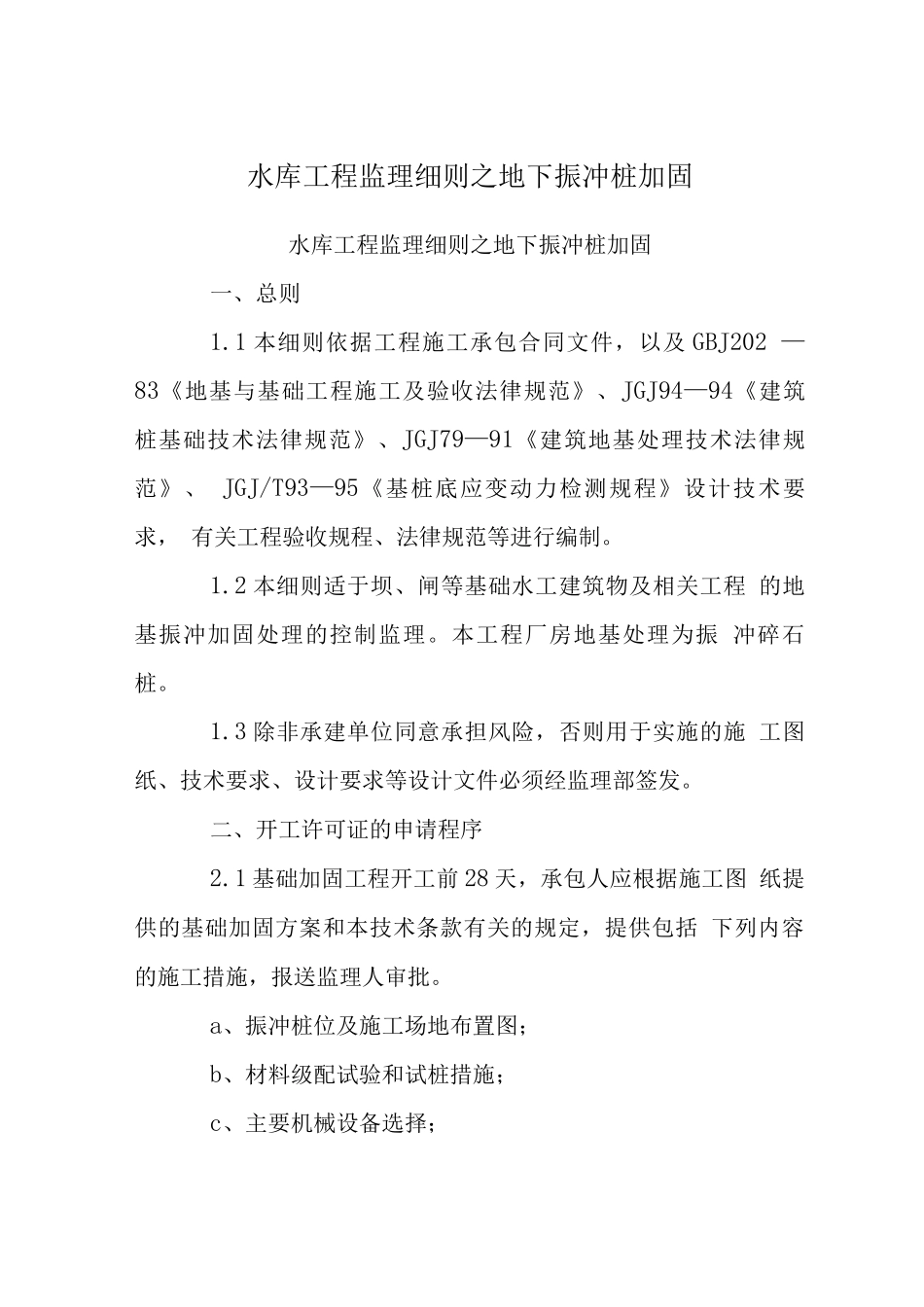

水库工程监理细则之地下振冲桩加固水库工程监理细则之地下振冲桩加固一、总则1
1 本细则依据工程施工承包合同文件,以及 GBJ202 —83《地基与基础工程施工及验收法律规范》、JGJ94—94《建筑 桩基础技术法律规范》、JGJ79—91《建筑地基处理技术法律规范》、 JGJ/T93—95《基桩底应变动力检测规程》设计技术要求, 有关工程验收规程、法律规范等进行编制
2 本细则适于坝、闸等基础水工建筑物及相关工程 的地基振冲加固处理的控制监理
本工程厂房地基处理为振 冲碎石桩
3 除非承建单位同意承担风险,否则用于实施的施 工图纸、技术要求、设计要求等设计文件必须经监理部签发
二、开工许可证的申请程序2
1 基础加固工程开工前 28 天,承包人应根据施工图 纸提供的基础加固方案和本技术条款有关的规定,提供包括 下列内容的施工措施,报送监理人审批

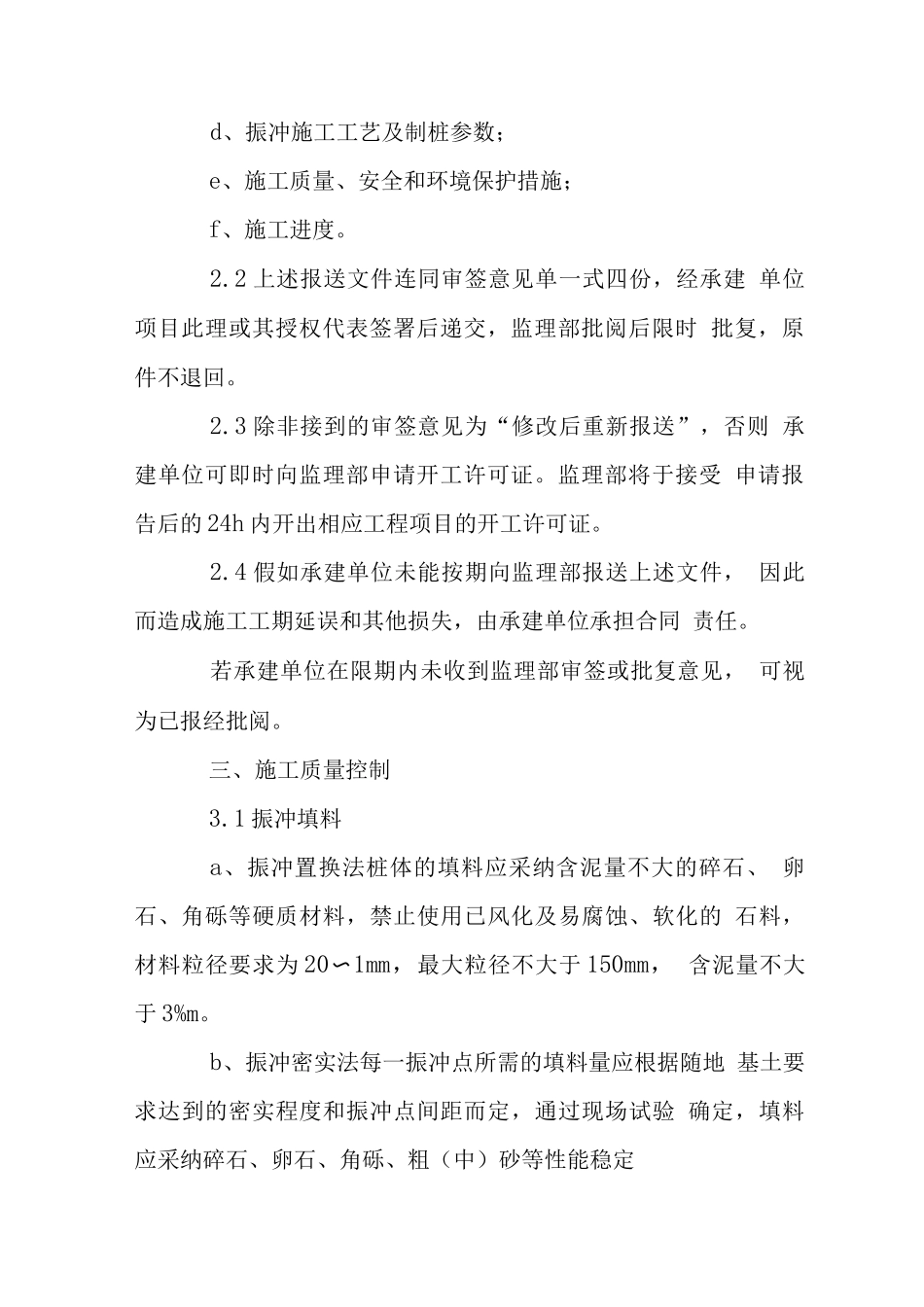

a、振冲桩位及施工场地布置图;b、材料级配试验和试桩措施;c、主要机械设备选择;d、振冲施工工艺及制桩参数;e、施工质量、安全和环境保护措施;f、施工进度
2 上述报送文件连同审签意见单一式四份,经承建 单位项目此理或其授权代表签署后递交,监理部批阅后限时 批复,原件不退回
3 除非接到的审签意见为“修改后重新报送”,否则 承建单位可即时向监理部申请开工许可证
监理部将于接受 申请报告后的 24h 内开出相应工程项目的开工许可证
4 假如承建单位未能按期向监理部报送上述文件, 因此而造成施工工期延误和其他损失,由承建单位承担合同 责任
若承建单位在限期内未收到监理部审签或批复意见, 可视为已报经批阅
三、施工质量控制3

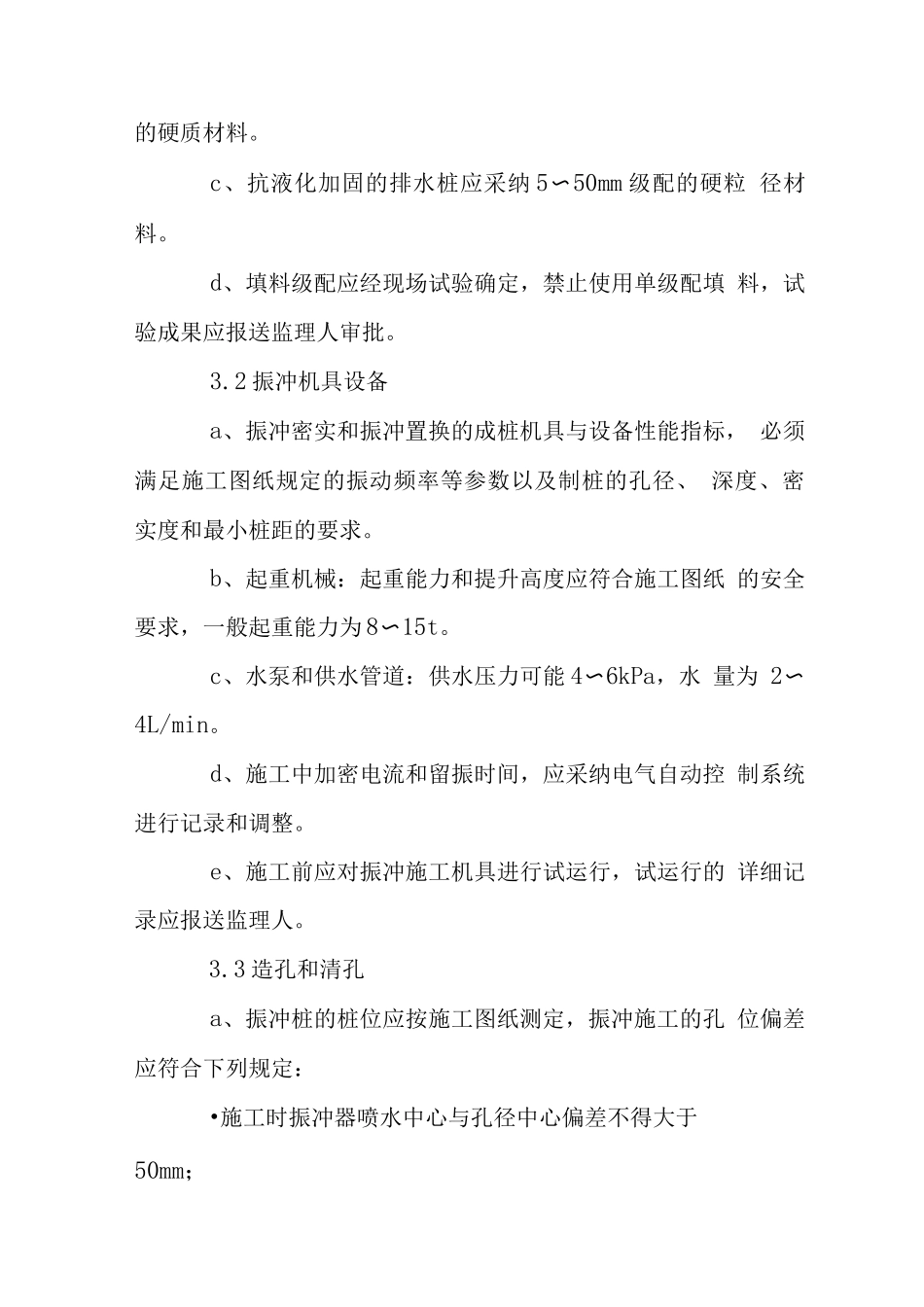

1 振冲填料a、振冲置换法桩体的填料应采纳含泥量不大的碎石、 卵石、角砾等硬质材料,禁止使用已风化及易腐蚀、软化的 石料,材料粒径要求为 20〜1mm,最大粒径不大于 150mm, 含泥量不大于
