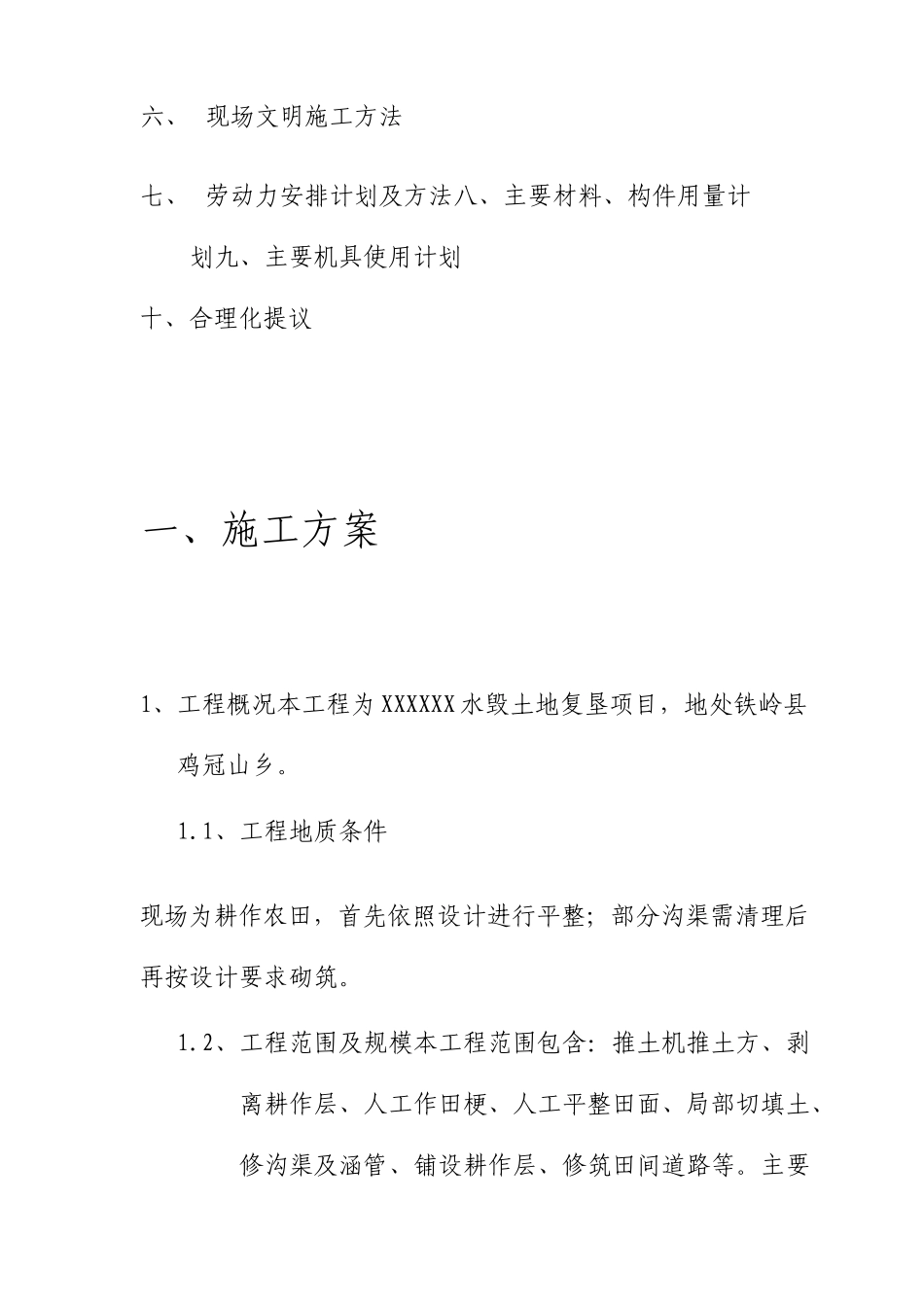

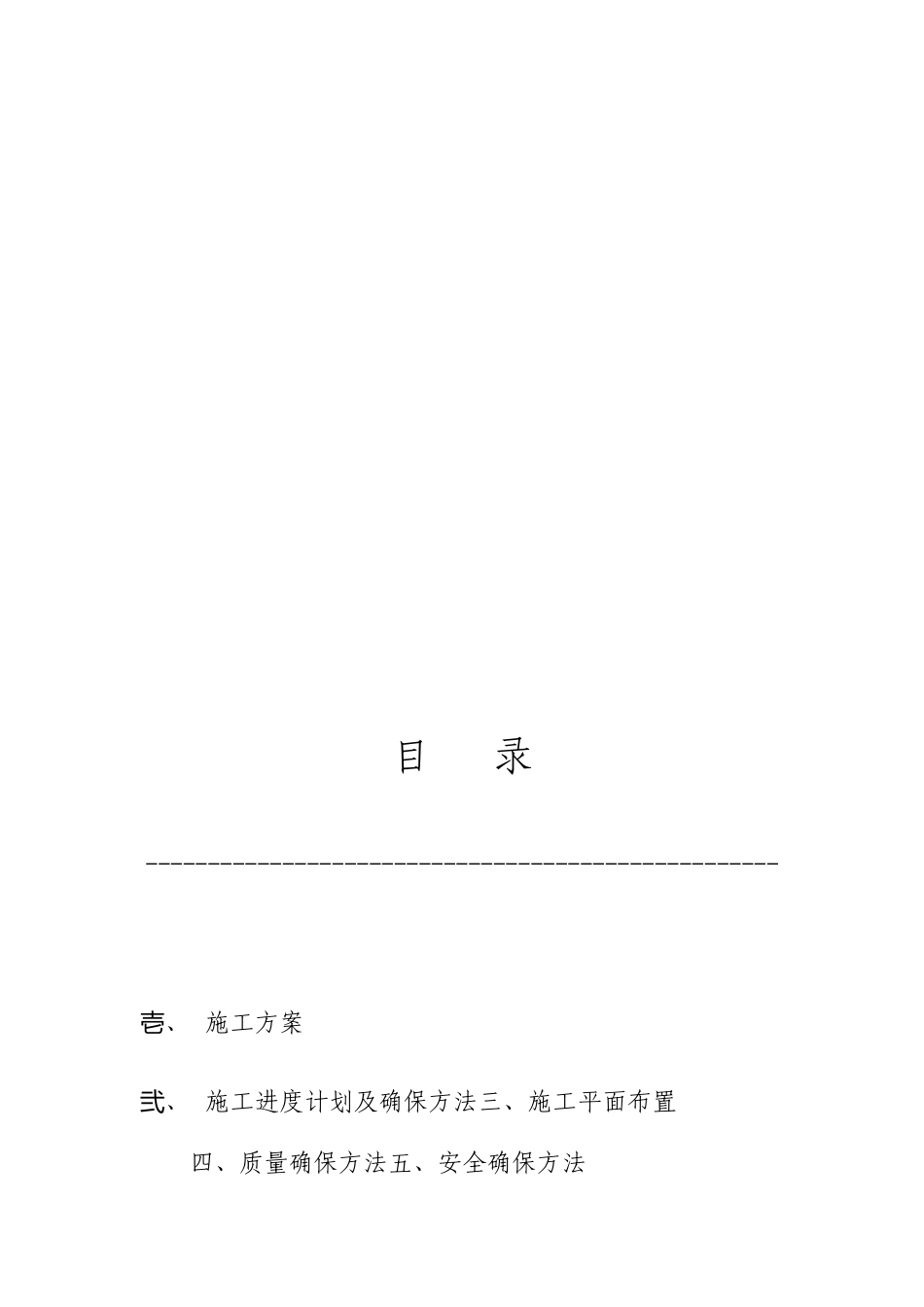

XXXXXX 水毁土地复垦项目 施 工组织设计 目 录 --------------------------------------------------- 、壱施工方案 、弐施工进度计划及确保方法三、施工平面布置四、质量确保方法五、安全确保方法 六、 现场文明施工方法 七、 劳动力安排计划及方法八、主要材料、构件用量计划九、主要机具使用计划 十、合理化提议 一、施工方案 1、工程概况本工程为 XXXXXX 水毁土地复垦项目,地处铁岭县鸡冠山乡
1、工程地质条件 现场为耕作农田,首先依照设计进行平整;部分沟渠需清理后再按设计要求砌筑
2、工程范围及规模本工程范围包含:推土机推土方、剥离耕作层、人工作田梗、人工平整田面、局部切填土、修沟渠及涵管、铺设耕作层、修筑田间道路等
主要工程量以下:工程内容 工程量土地平整 推土机推土方剥离耕作层人工作田梗人工平整田面 农田水利 渠道土方 1
1、施工前期准备工作
2、去除场区施工水渠、田间道路范围内植物土、淤泥、积水
2、进行施工范围内地质处理
3、回填作业前,对田间道路按要求进行碾压
4、业主及监理指示其余工程
3、工程主要特点 1
1、本工程场地宽大,剥离耕作层、沟渠、田间道路纵横交织、工程量大,工期紧
2、场区内有沟塘、植物土等需进行处理
3、施工场地大,开挖、回填、砌筑、筑路等项目相互交叉施工,工程测量复杂,难度较大,需精心施工
4、施工关键和主要对策 1
1、工程重点和难点 工程内容多、交叉作业多、投入设备、人员多,施工面大、作业较分散,需加强管理,合理组织施工,这是确保按期完工重点
沟槽机械开挖施工组织与协调要求较高
局部切填土、修沟渠、铺涵管、剥离耕作层及铺设耕作层、田间道路修筑等分项工程施工须亲热配合,需精心施工并降低
