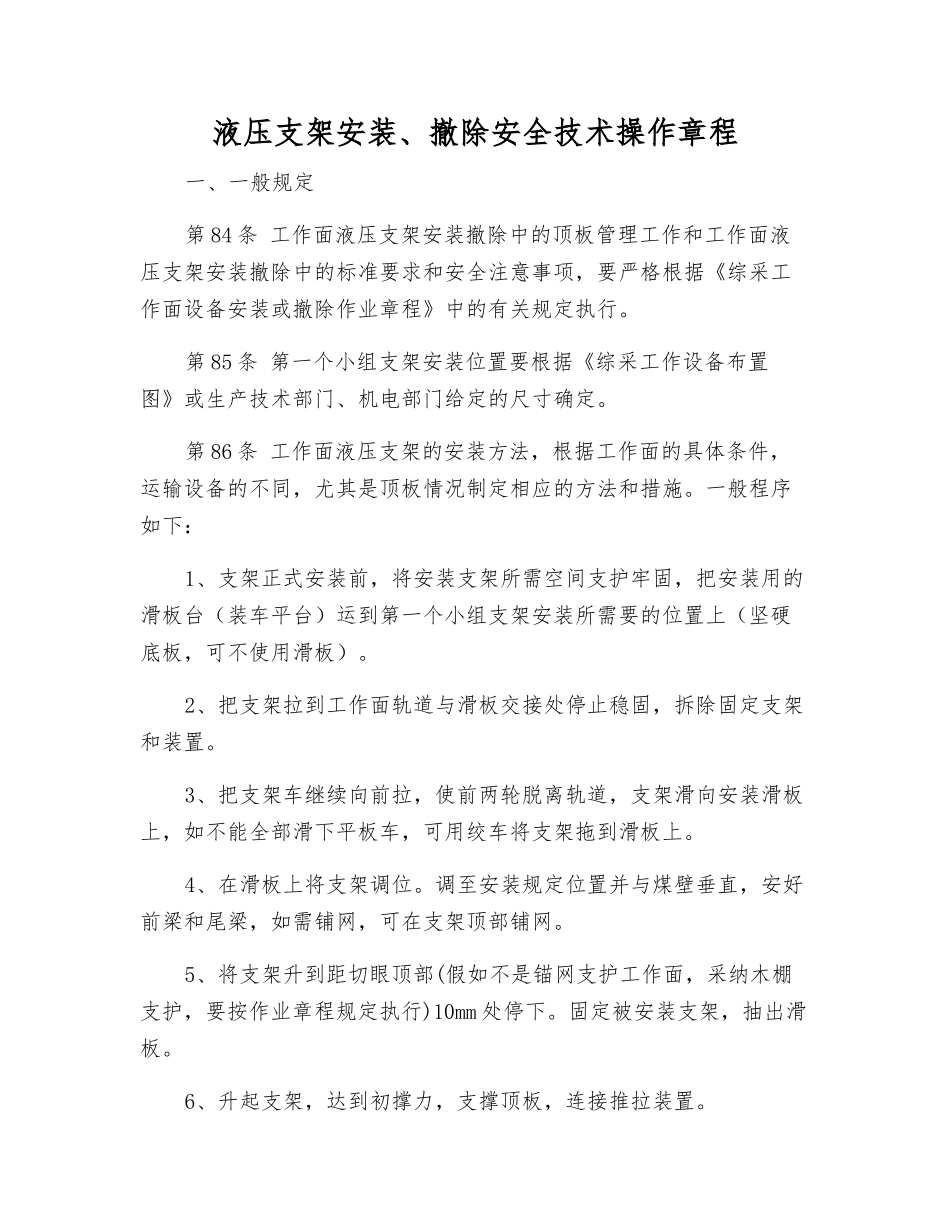

液压支架安装、撤除安全技术操作章程一、一般规定第 84 条 工作面液压支架安装撤除中的顶板管理工作和工作面液压支架安装撤除中的标准要求和安全注意事项,要严格根据《综采工作面设备安装或撤除作业章程》中的有关规定执行
第 85 条 第一个小组支架安装位置要根据《综采工作设备布置图》或生产技术部门、机电部门给定的尺寸确定
第 86 条 工作面液压支架的安装方法,根据工作面的具体条件,运输设备的不同,尤其是顶板情况制定相应的方法和措施
一般程序如下:1、支架正式安装前,将安装支架所需空间支护牢固,把安装用的滑板台(装车平台)运到第一个小组支架安装所需要的位置上(坚硬底板,可不使用滑板)
2、把支架拉到工作面轨道与滑板交接处停止稳固,拆除固定支架和装置
3、把支架车继续向前拉,使前两轮脱离轨道,支架滑向安装滑板上,如不能全部滑下平板车,可用绞车将支架拖到滑板上
4、在滑板上将支架调位
调至安装规定位置并与煤壁垂直,安好前梁和尾梁,如需铺网,可在支架顶部铺网
5、将支架升到距切眼顶部(假如不是锚网支护工作面,采纳木棚支护,要按作业章程规定执行)10mm 处停下
固定被安装支架,抽出滑板
6、升起支架,达到初撑力,支撑顶板,连接推拉装置
7、拆除供回液管,调整安装用滑板,准备安装下一组支架
8、一般最后两组支架的运输方向与前面的支架相反,下道后利用绞车直接拖到位
三、支架地面解体和井下组装程序1、支架的解体由运输条件决定,一般轻型支架只需拆除前梁、尾梁的千斤顶连接销,将其垂下固定好即可
若支架超重时,可根据情况拆除前梁、尾梁和前梁、尾梁千斤顶直至顶梁
根据公司经验一般解体主要底座及立柱、掩护梁、尾梁、前梁及小梁
2、地面解体要专用设的解体工具起吊
3、顶梁的拆除方法:先拆除顶梁与其他部位连接的胶管,并把拆除的接头、接口密封,用专用吊顶梁的吊架略微吊起顶梁,用专用丝抗拆下顶梁与后掩护梁连接
